gav成人网免费免播放器播放 I 美女娇喘 I 日本一区精品 I 成人春色影视 I 国产欧美日韩综合精品一区 I 成人免费视频视频 I 91偷拍与自偷拍精品 I 蜜桃毛片 I 光明影院手机版在线观看免费 I 古装三级吃奶做爰叶子楣 I 国产最爽的乱淫绿帽3p I 亚洲 欧美 中文 日韩aⅴ I 国产做受视频 I 国产精品亚洲天堂 I 欧美性受xxxx黑人x丫x性爽 I 久久网址 I 国产成人鲁色资源国产91色综 I 亚洲自偷自拍熟女另类 I 天堂中文资源库官网 I 懂色av午夜一区二区三区蜜桃 I 在线无码免费的毛片视频 I 经典av在线 I 豆国产95在线 | 亚洲 I 日韩理论片中文字幕 I 五月婷婷社区 I 性一交一性一色一性一乱 I 51成人网 I 少妇爆乳无码av无码专区 I 午夜福利123 I 色播国产另类 I 羞羞色视频 I www.国产福利 I 美女福利视频网 I 91精品国产毛片武则天 I 江楠楠裸体被羞羞漫画 I 一本一道vs无码中文字幕 I 国产亚洲精品精品精品 I 熟女人妻水多爽中文字幕 I 国产干b视频 I 国产精品视频在 I 亚洲国产激情一区二区三区 I 欧美日韩人妻精品一区 I 国产精品丝袜一区二区三区 I 中文字幕日日夜夜 I 凸凹人妻人人澡人人添 I 蜜桃视频欧美 I 泽村玲子av I 中文字幕亚洲乱码熟女在线 I 91av视频播放 I 亚洲在线影院 I 美女久久久精品 I 亚洲1234区 I 青青草综合视频 I 日本一区二区免费在线观看视频 I 黑人一级片视频 I 2020阿v天堂网手机版 I 寡妇的肉体hd

四川智琪食品有限公司二期

四川智琪食品有限公司二期

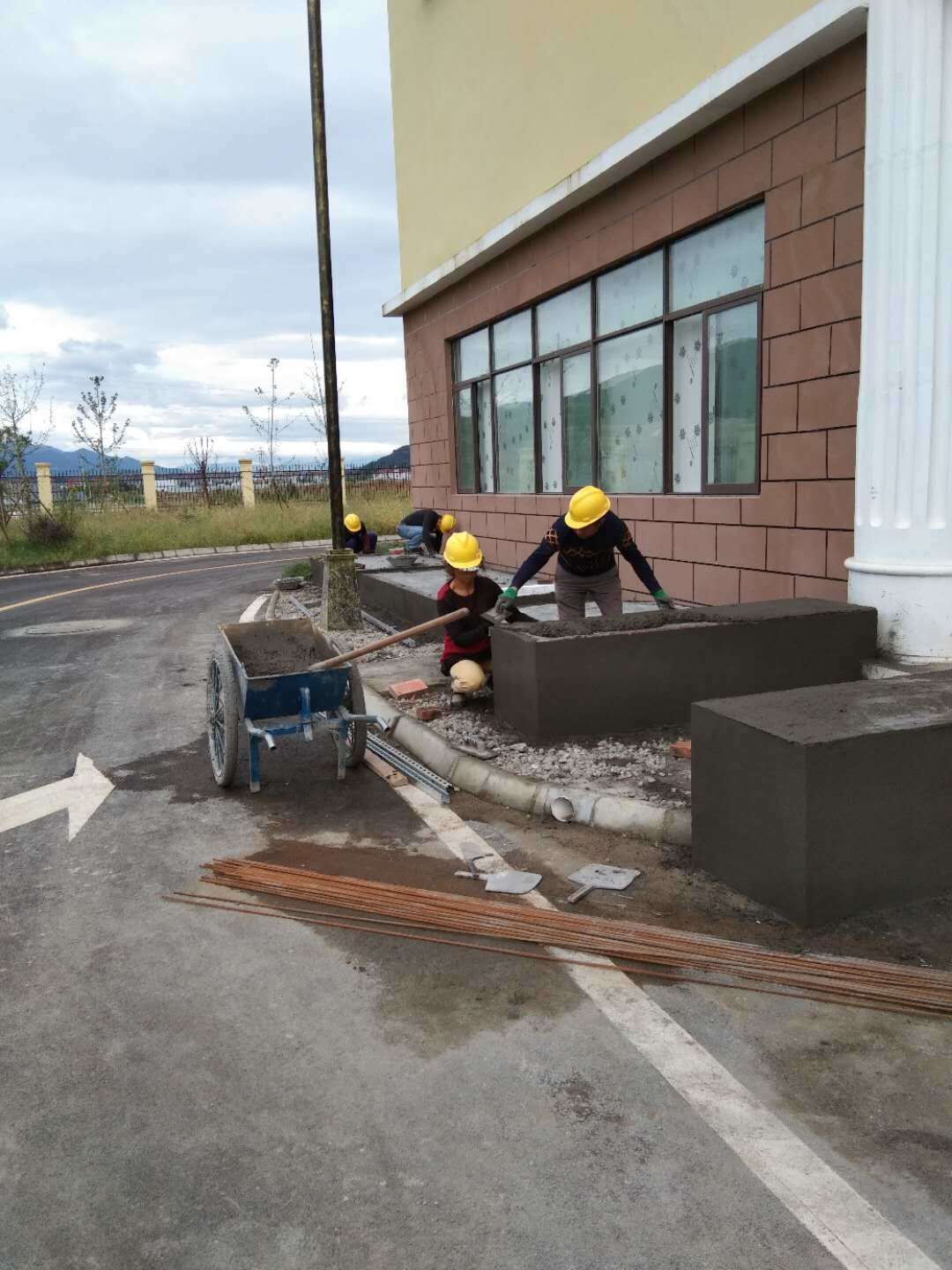

開工日期:2020-08-31

華盛興邦承接四川智琪食品有限公司一期、二期工程,一期設計裝修面積6000平方米,二期設計裝修2000平方米。主要生產毛肚制品

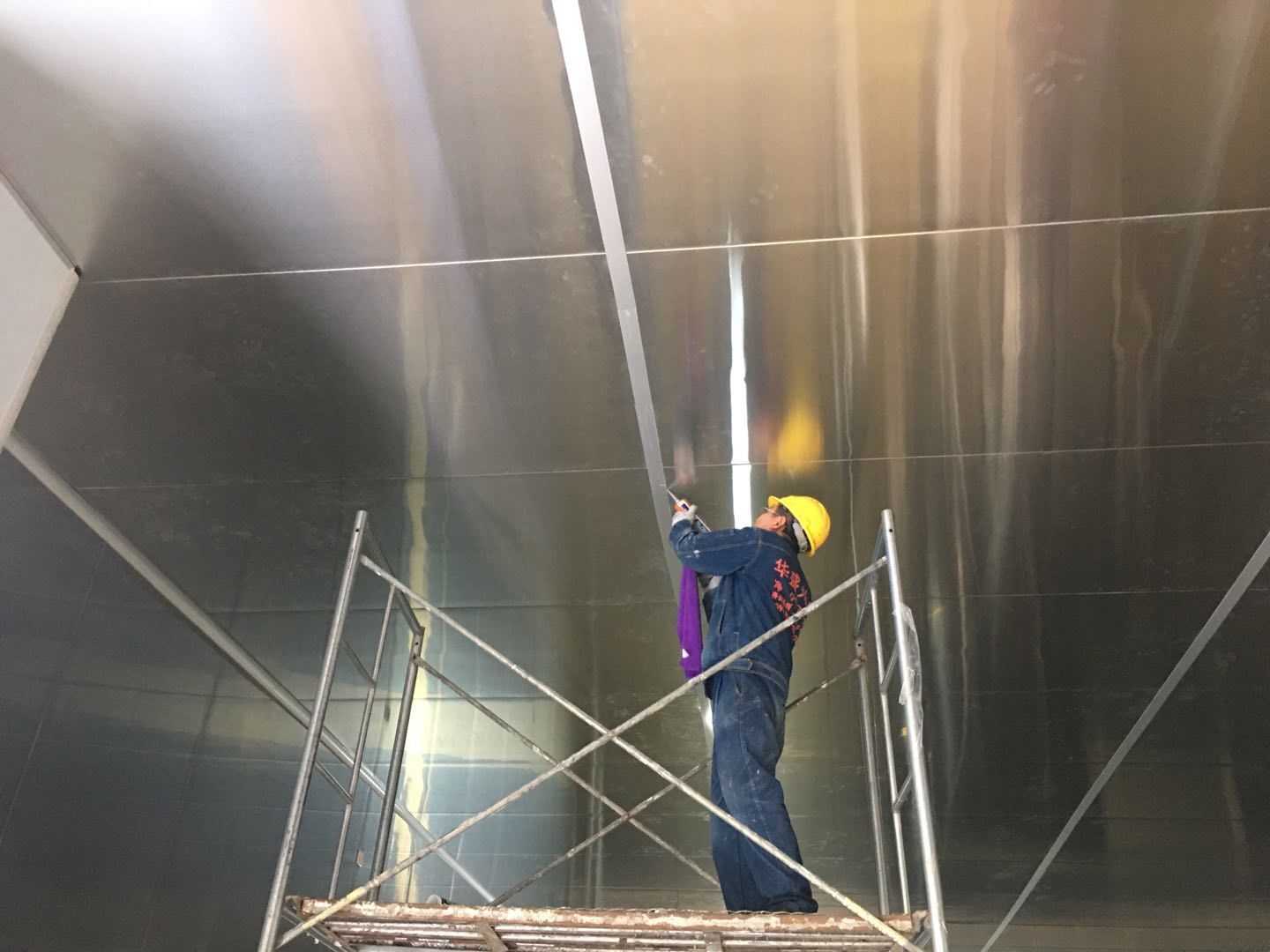

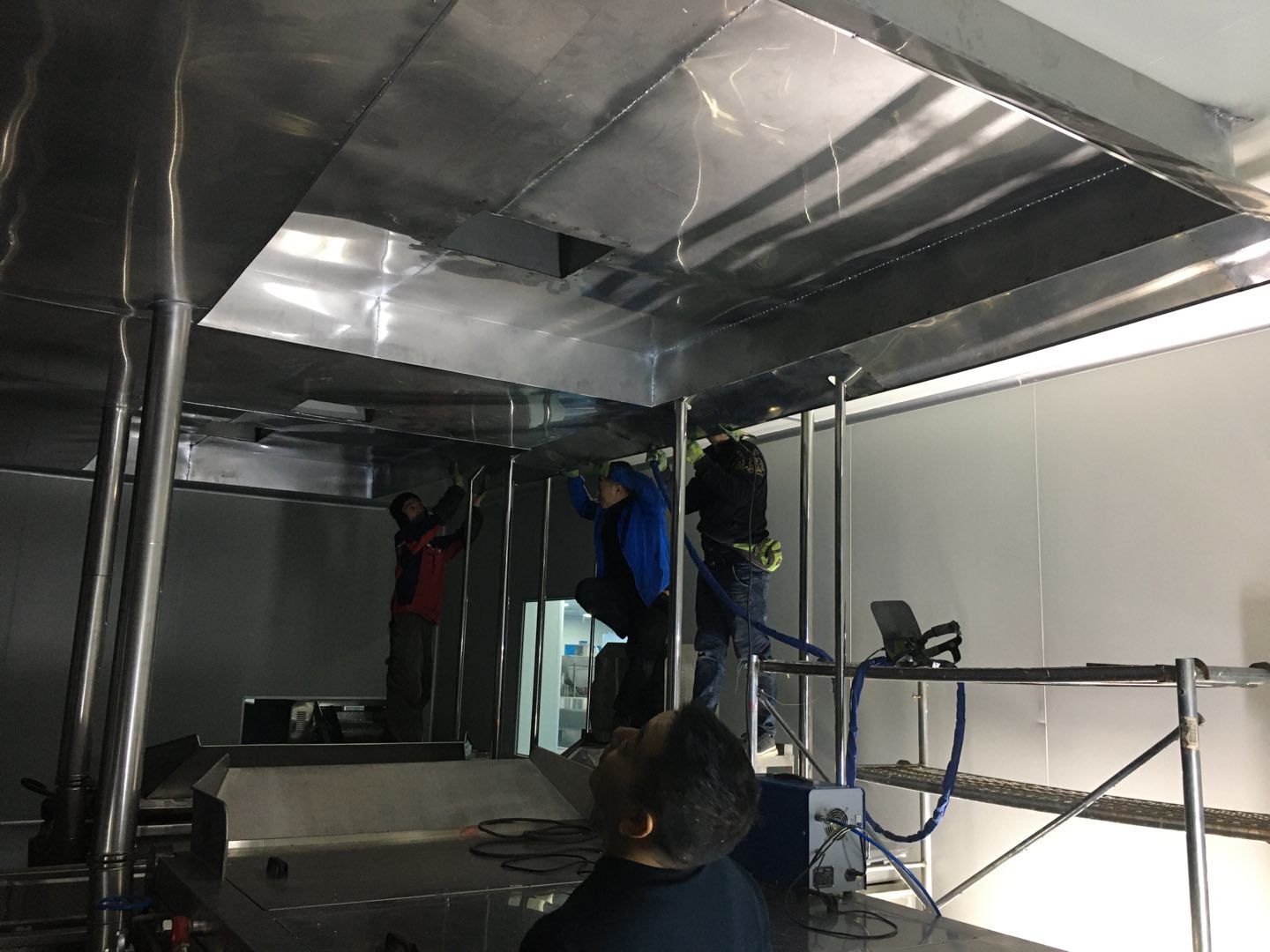

瀏覽

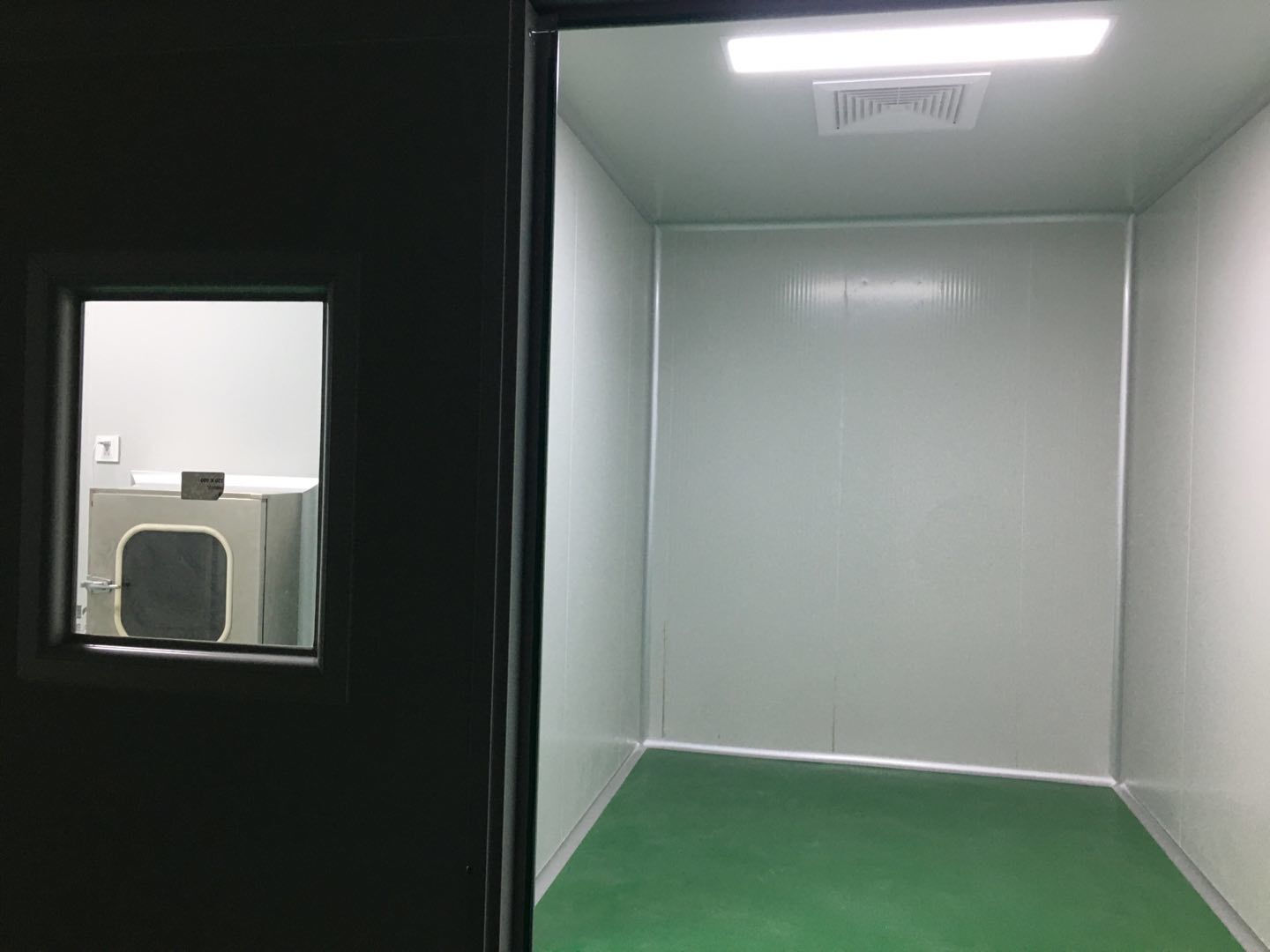

查看更多

工程進度

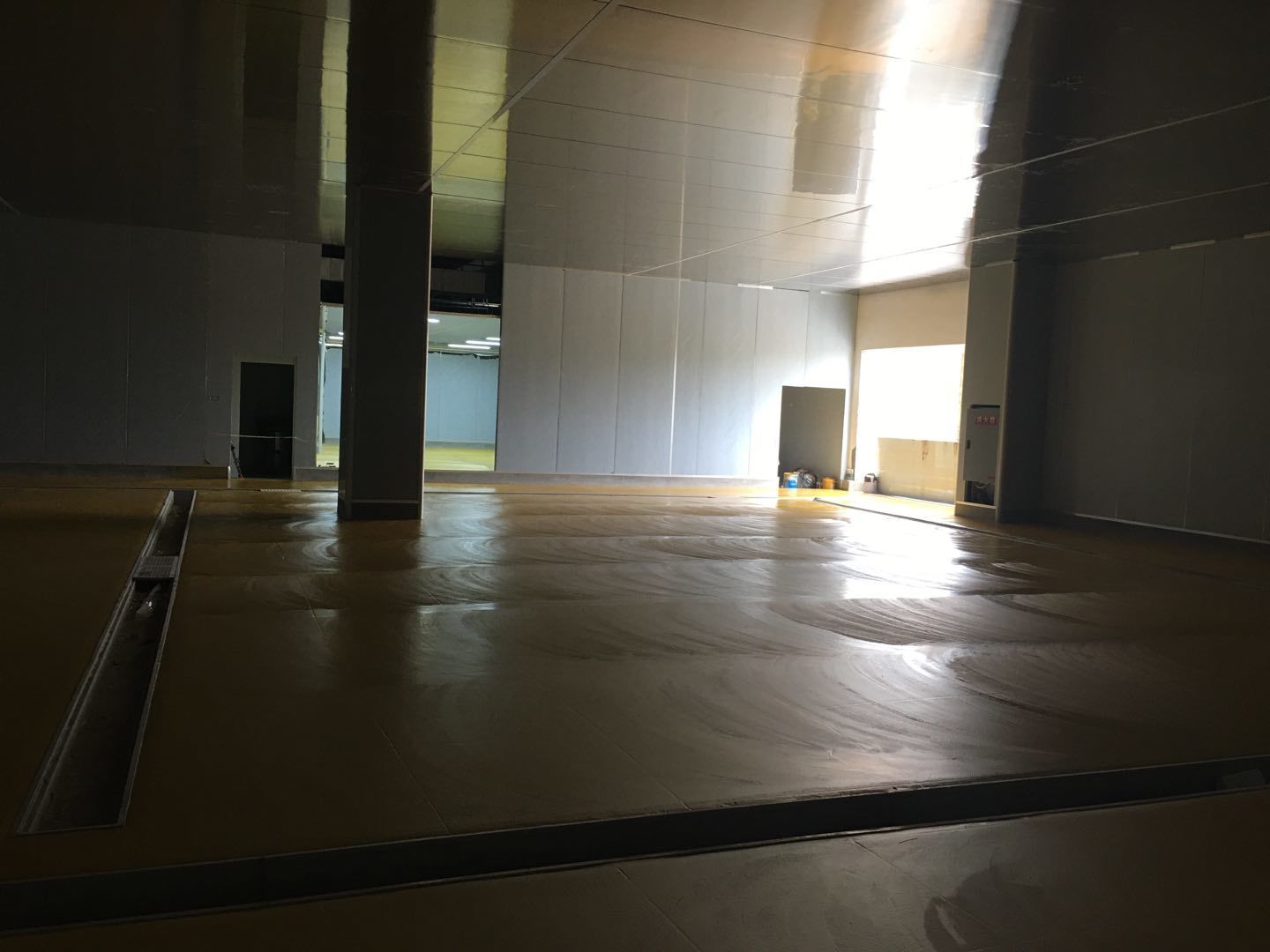

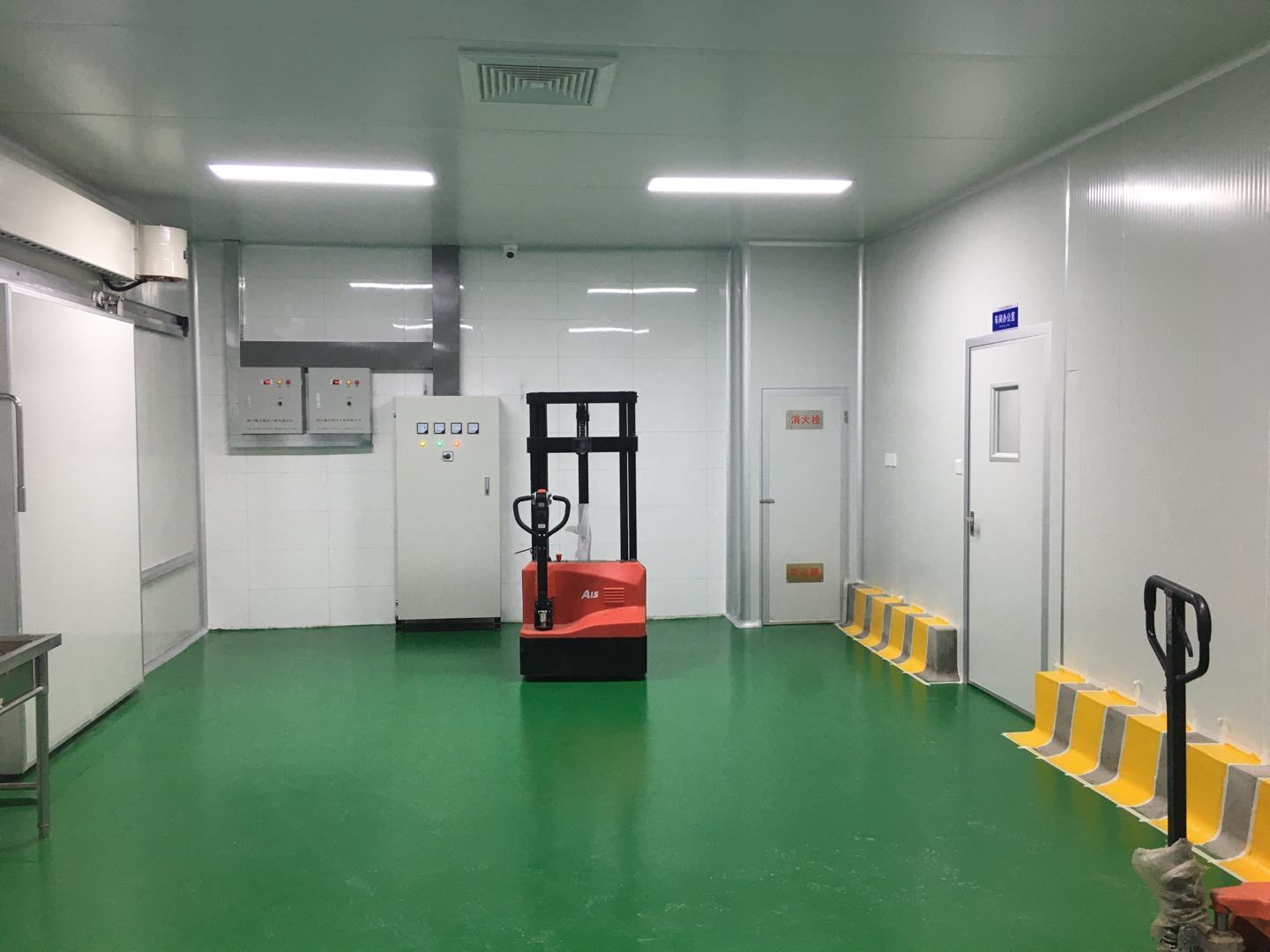

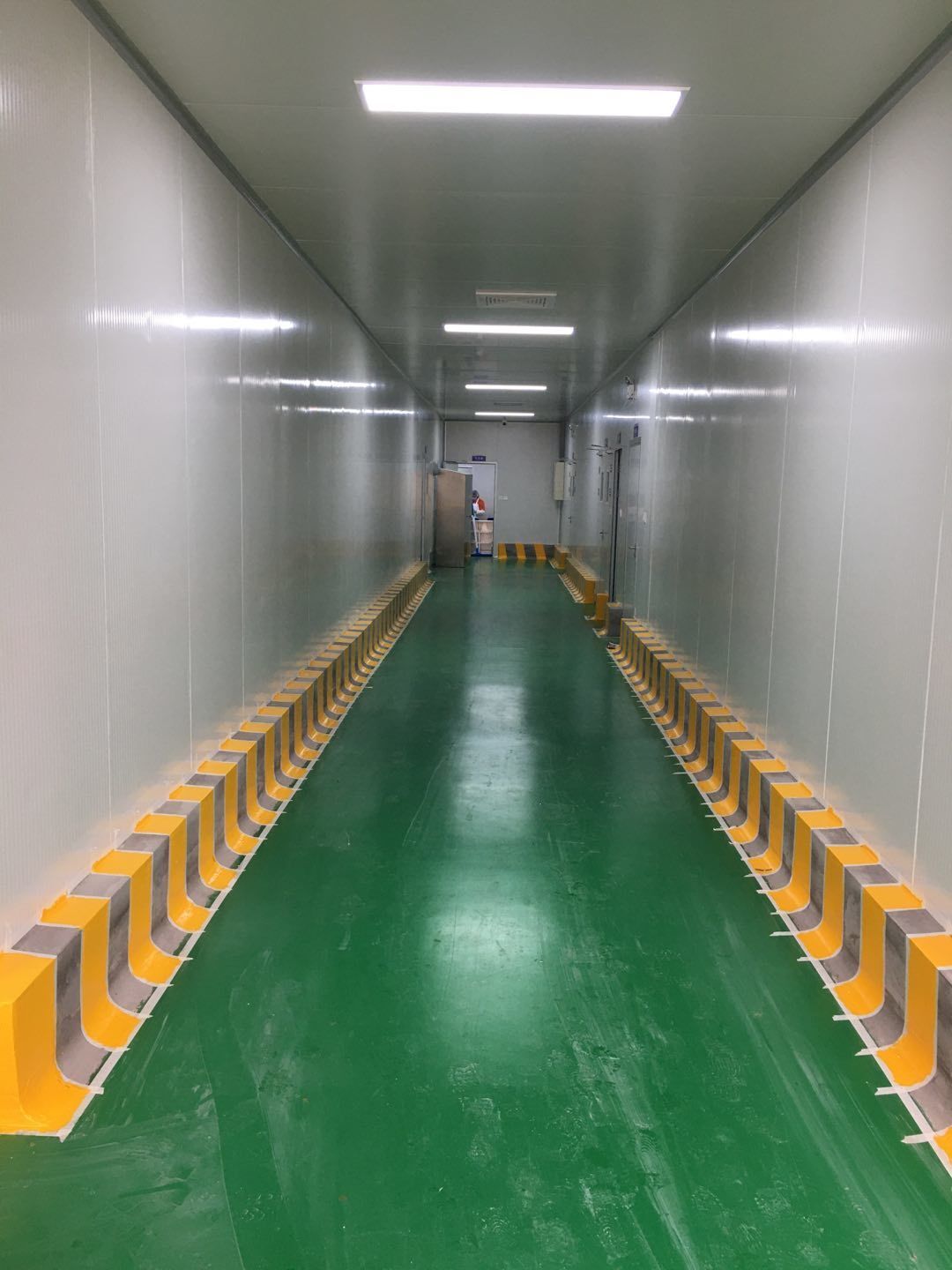

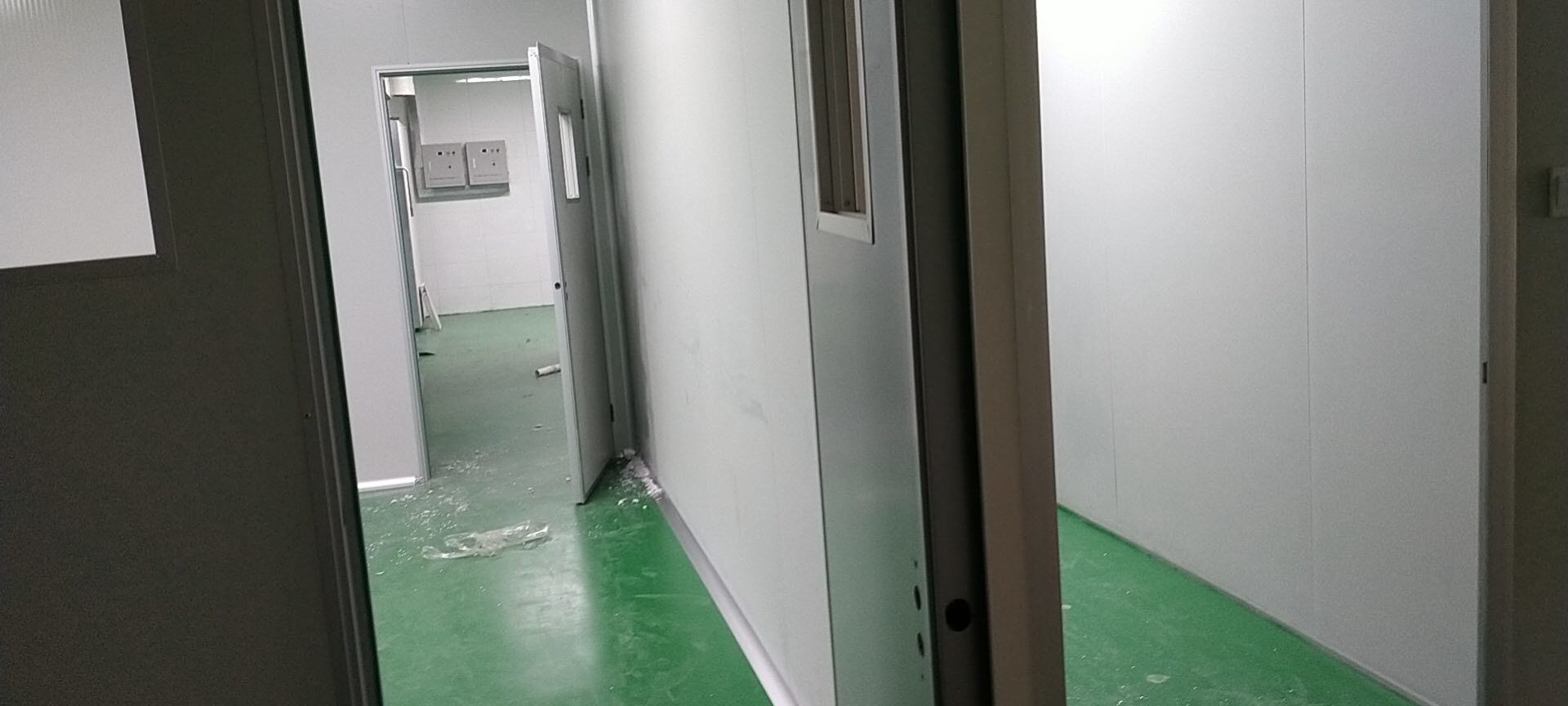

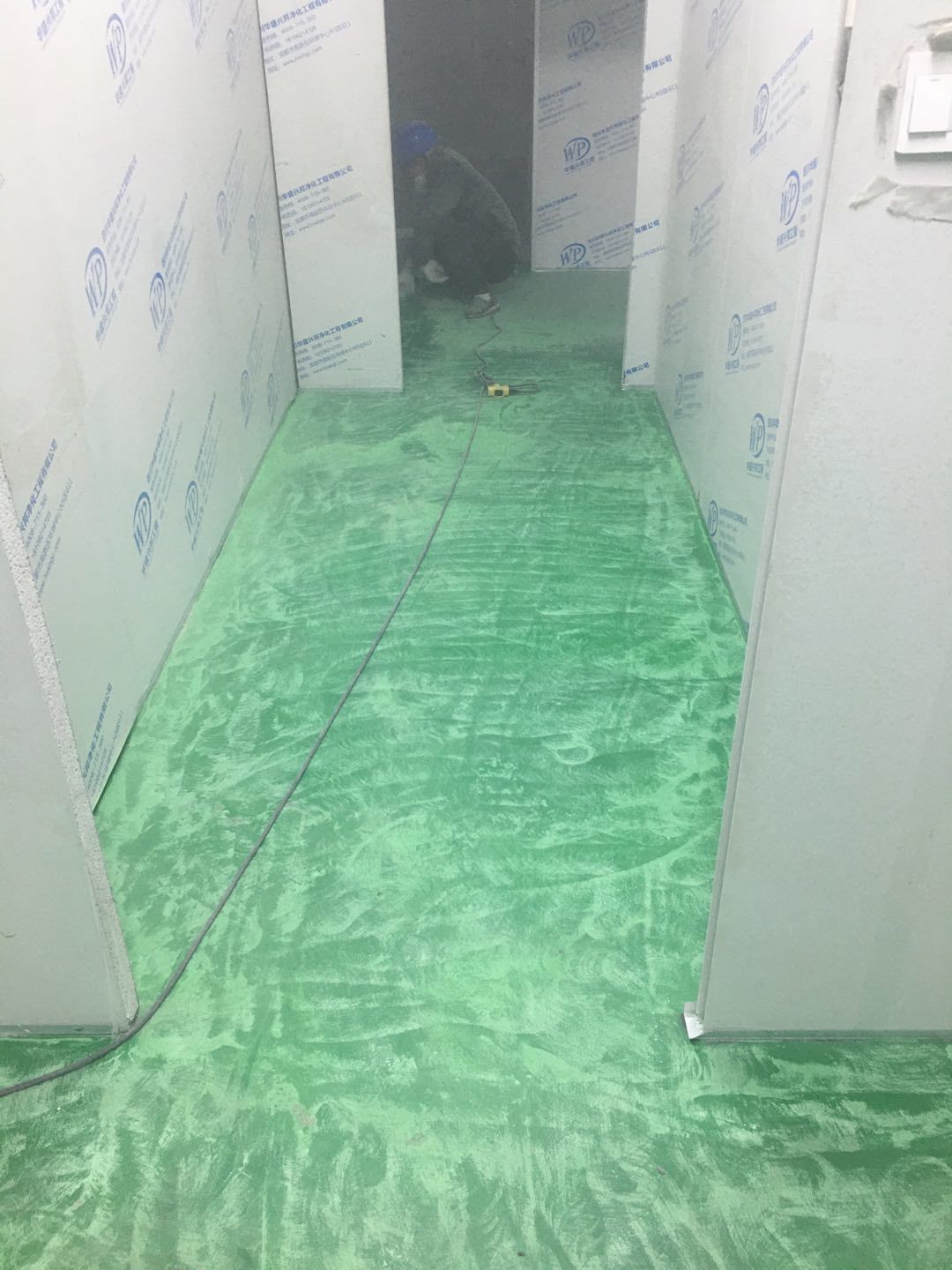

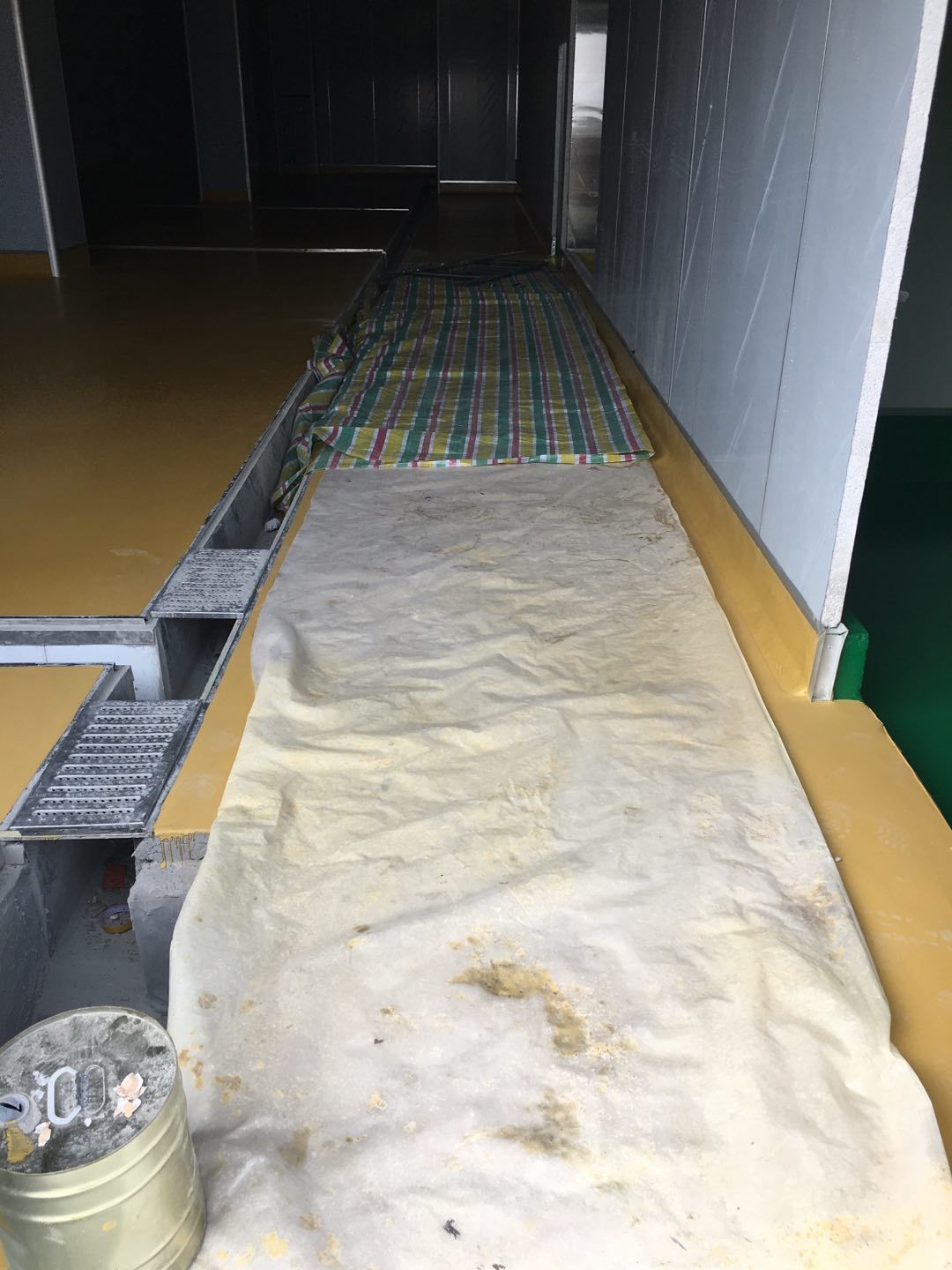

  • 2021-01-05

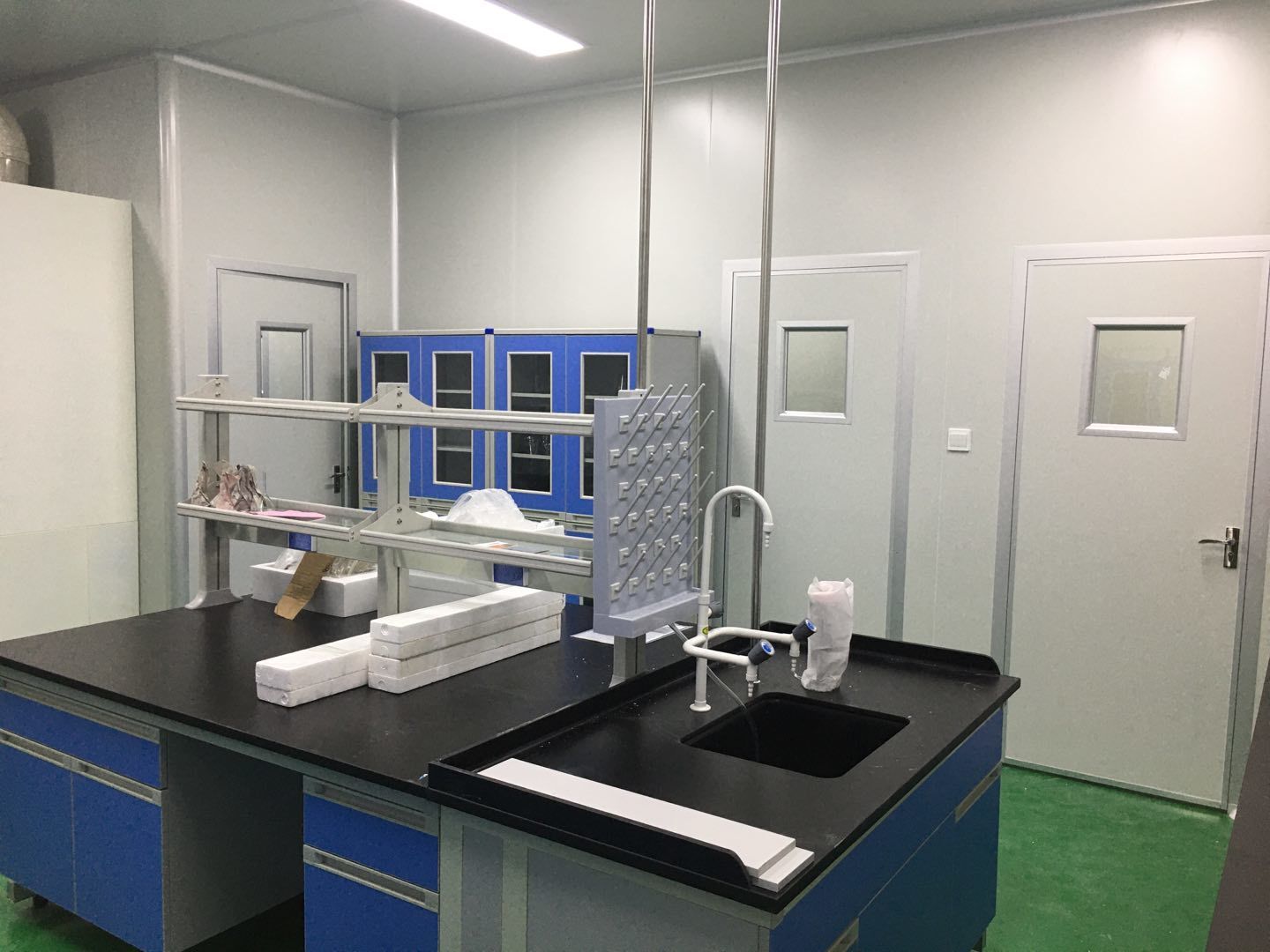

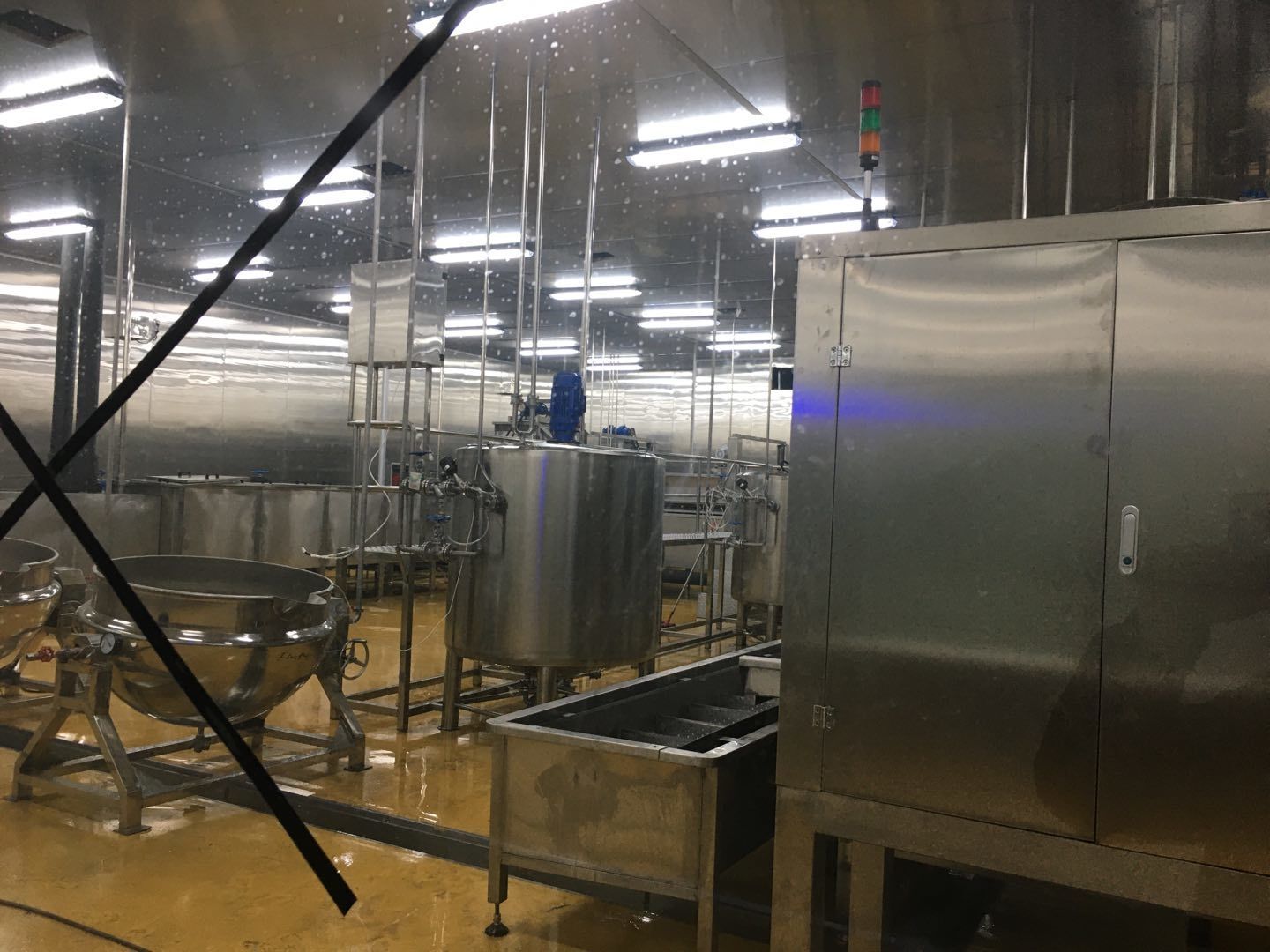

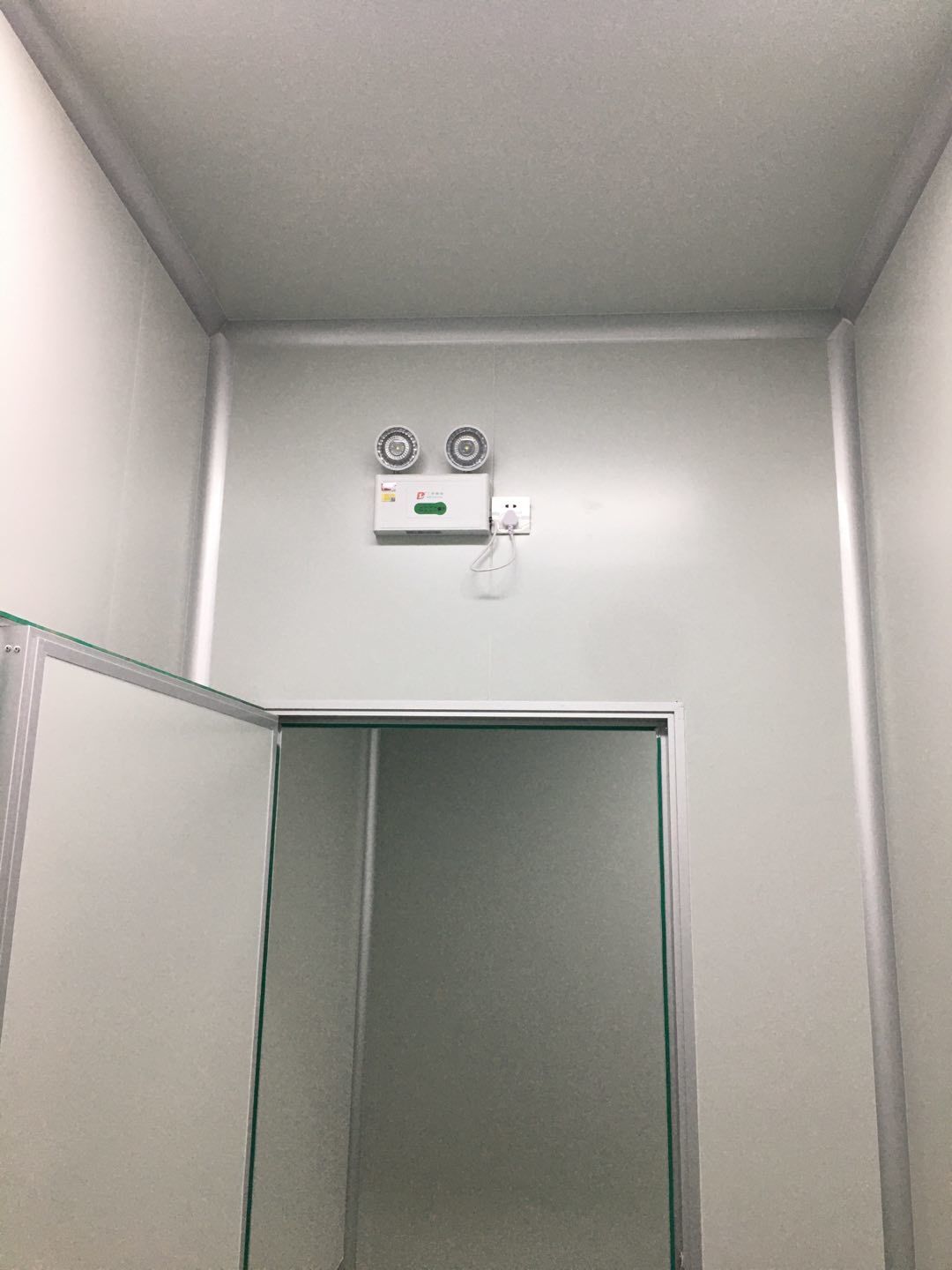

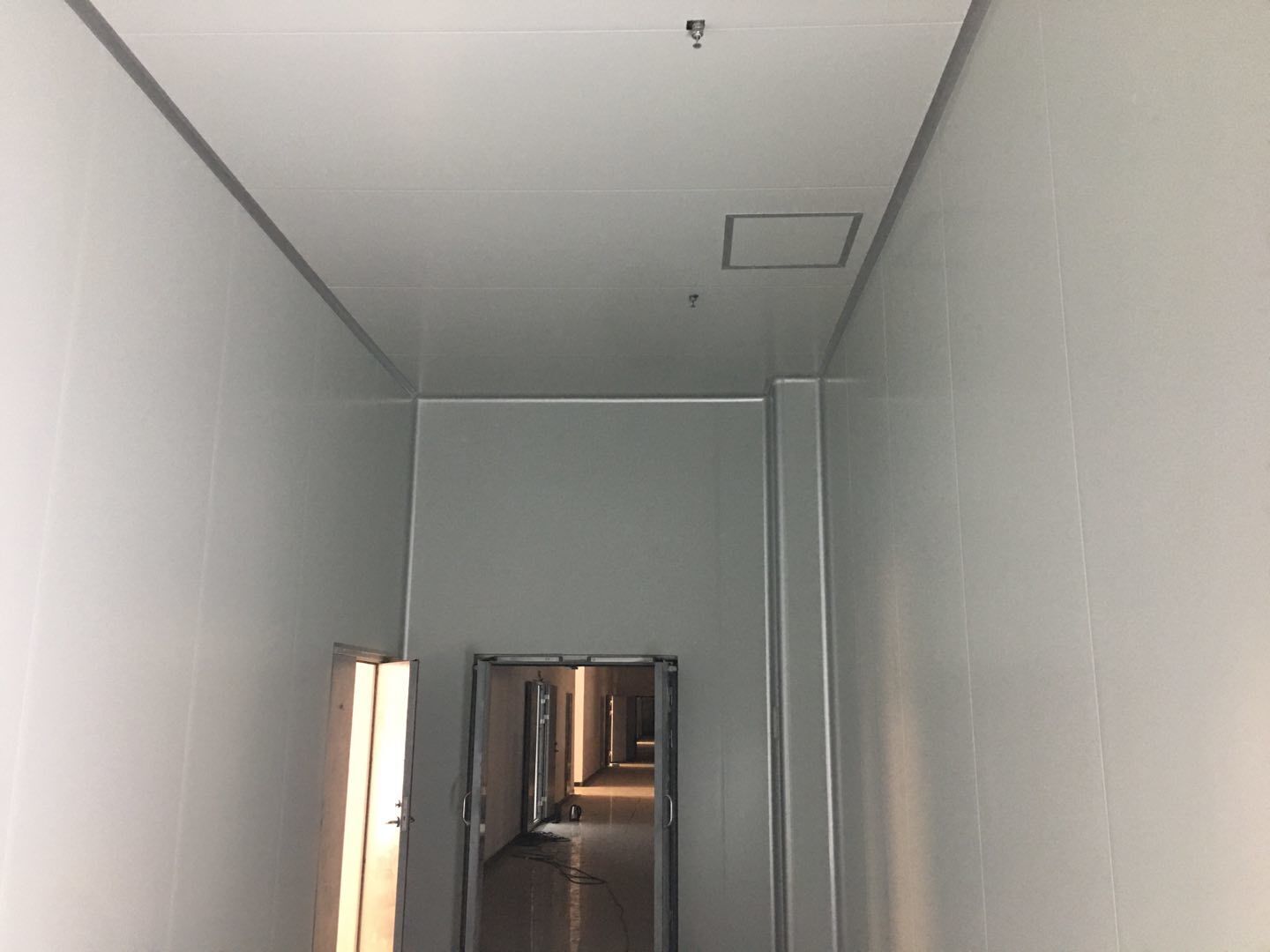

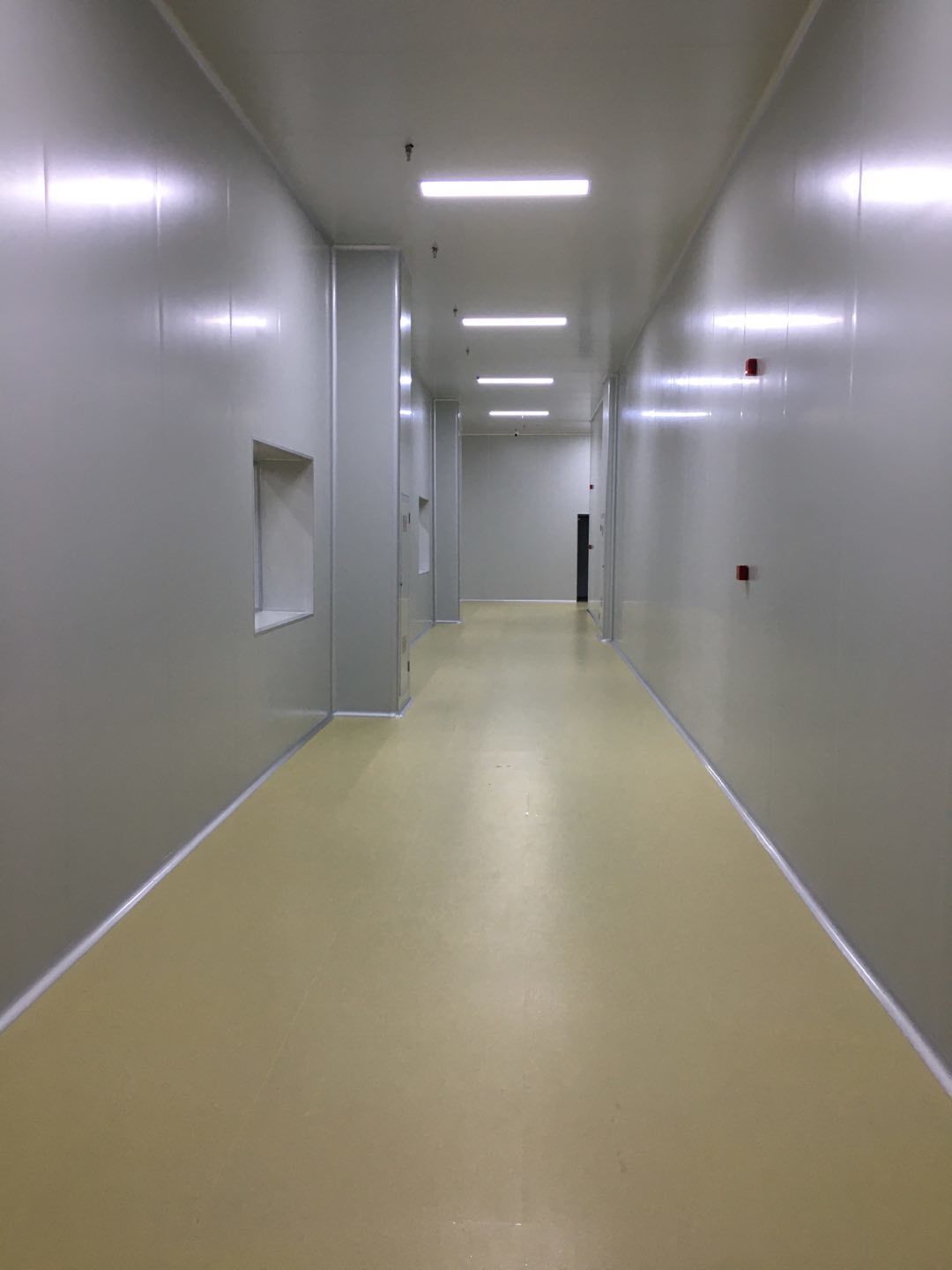

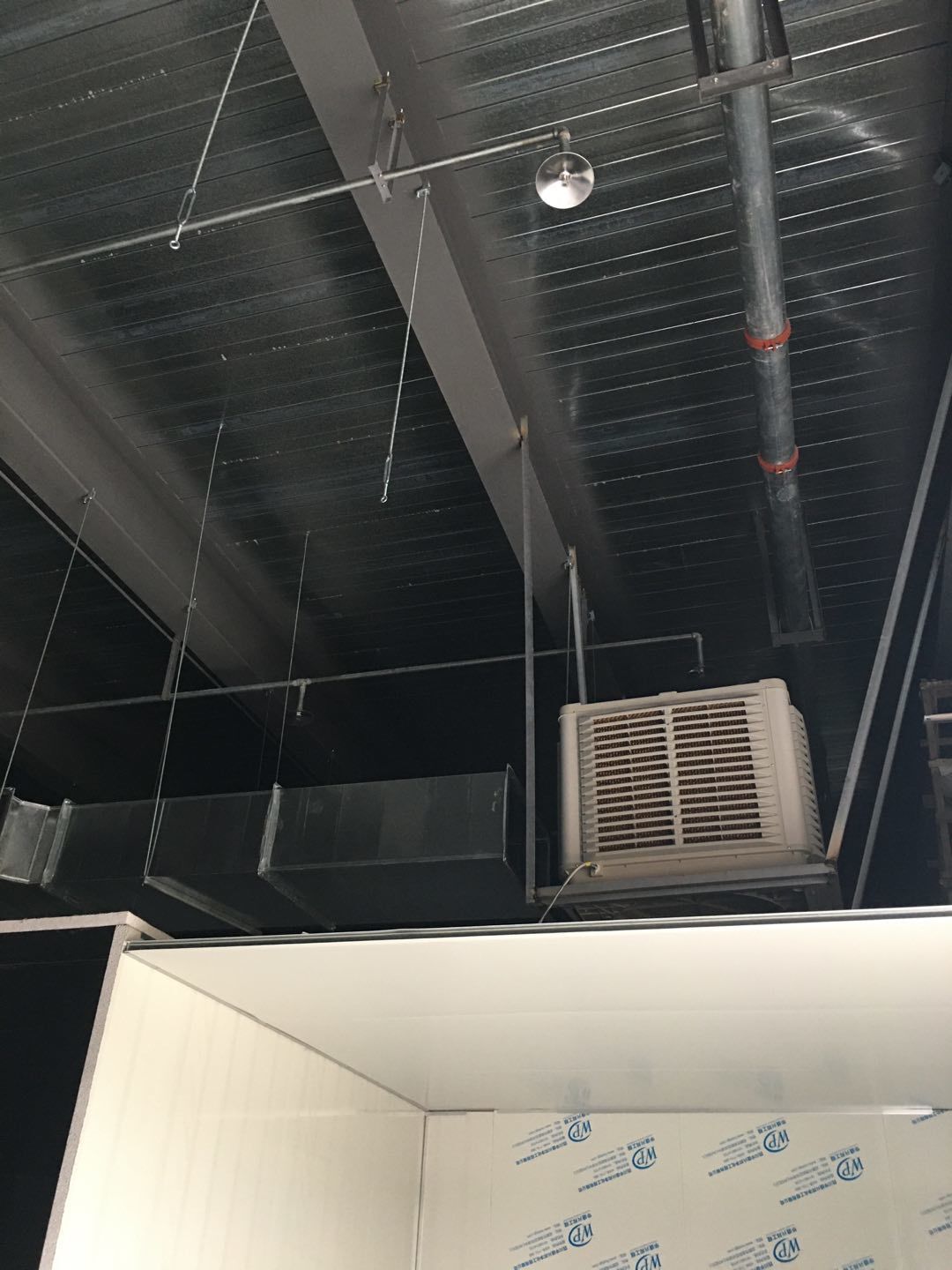

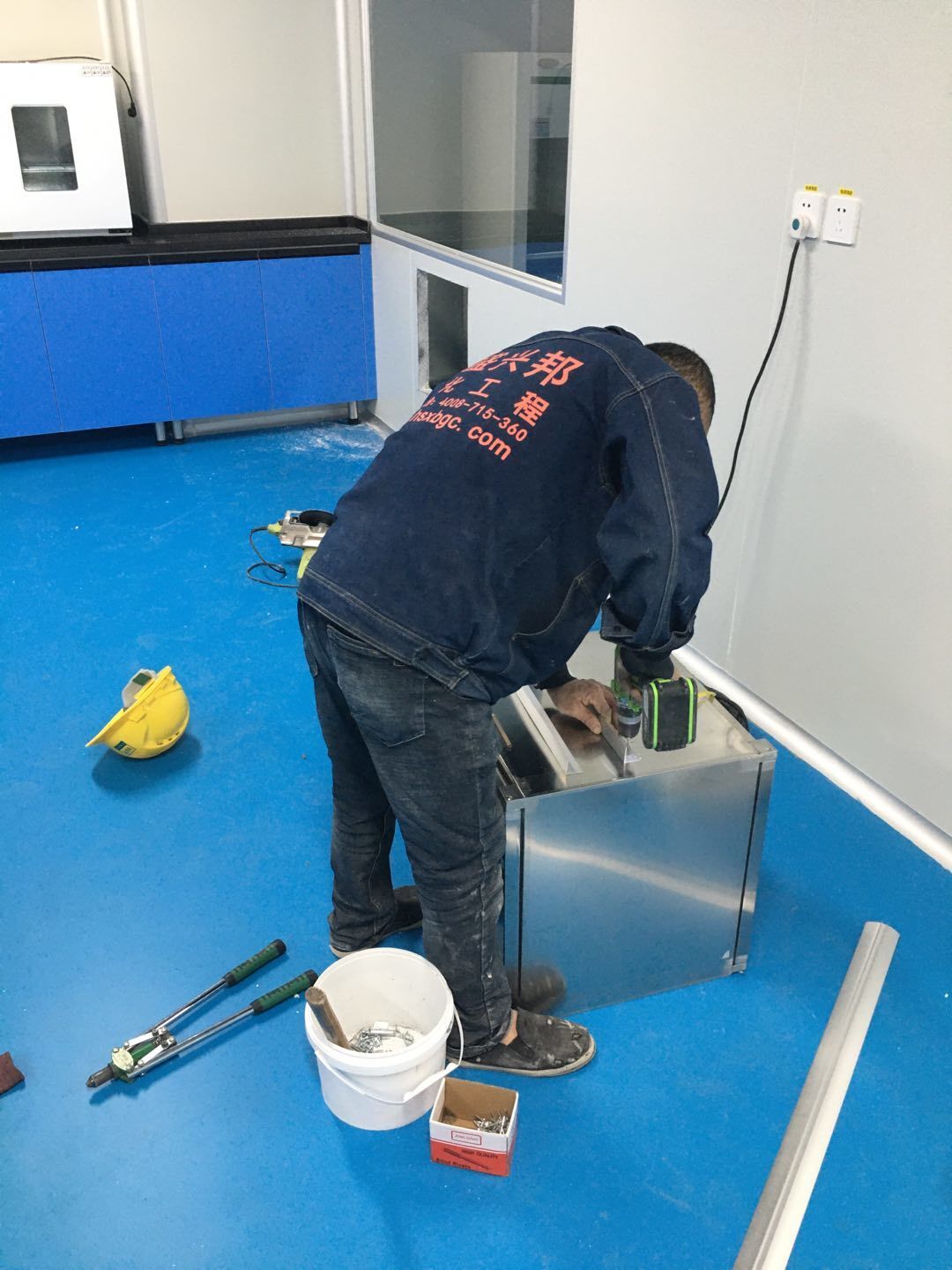

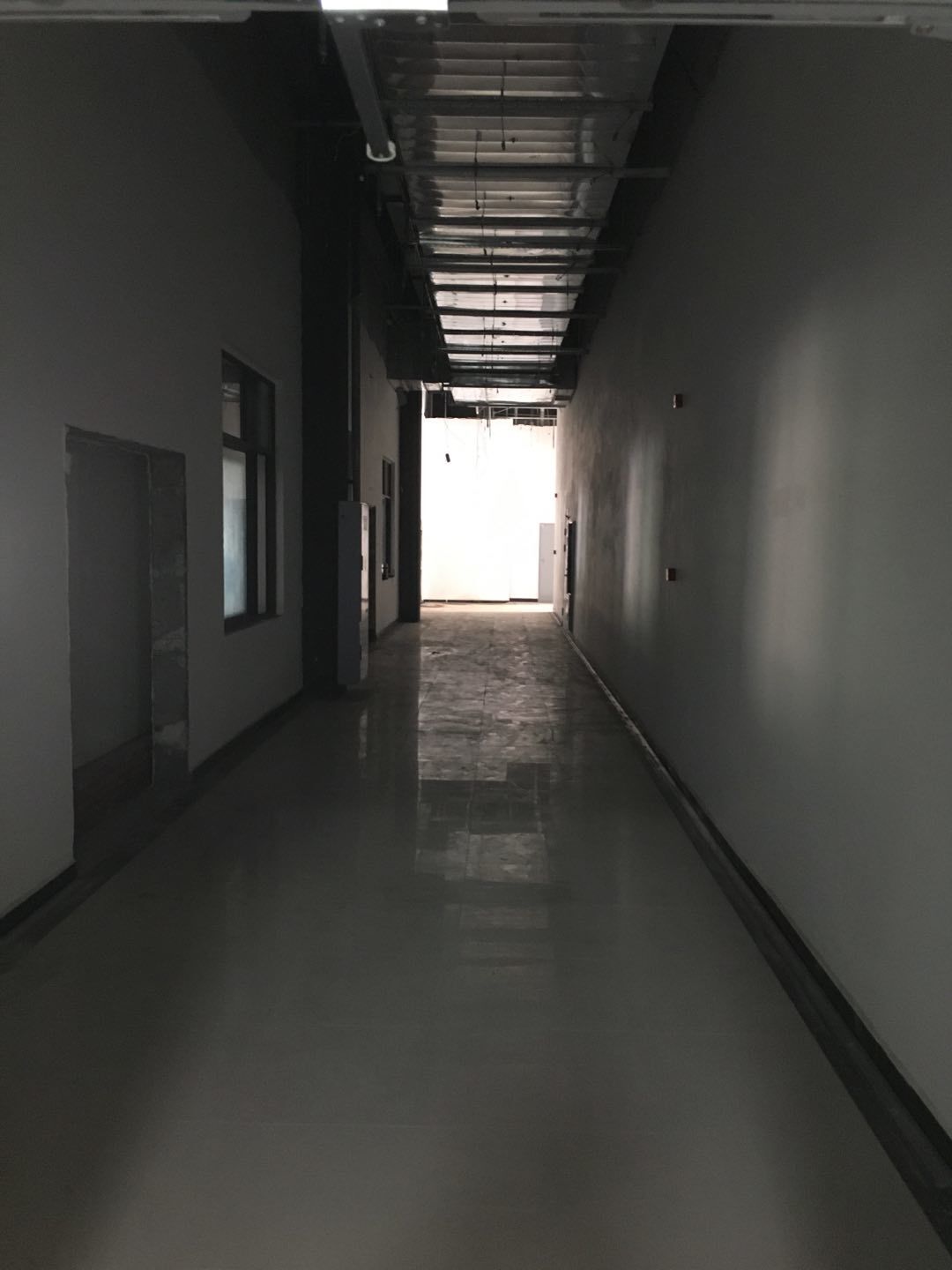

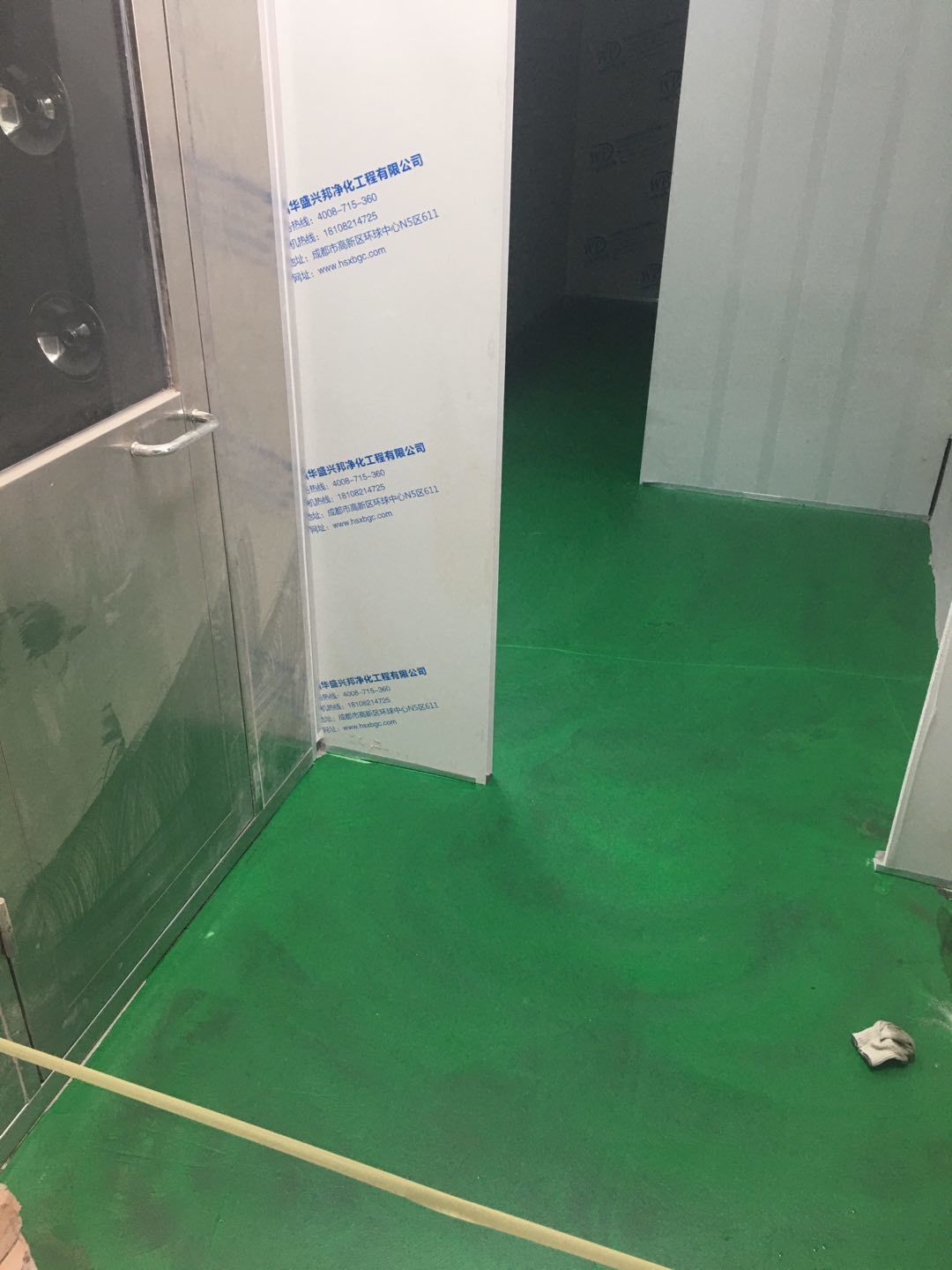

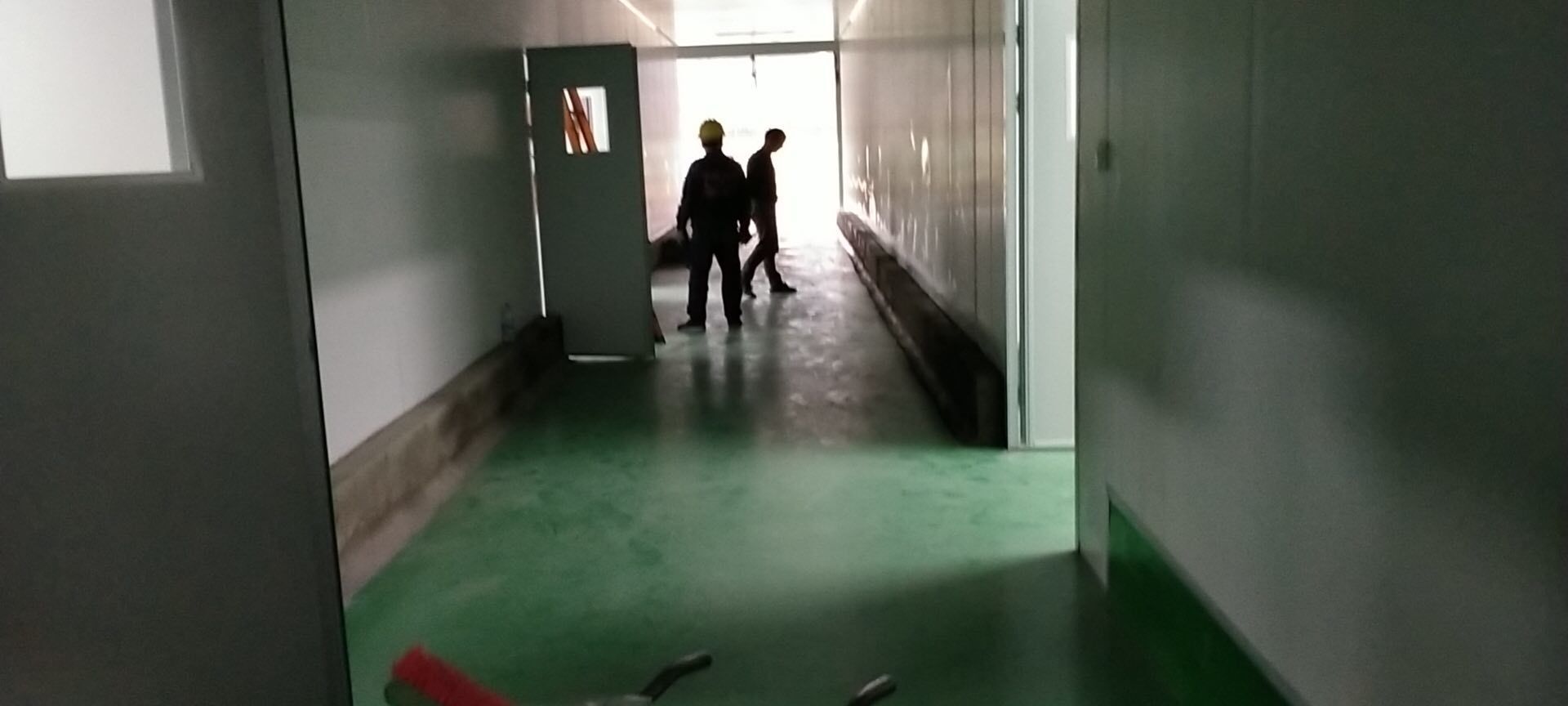

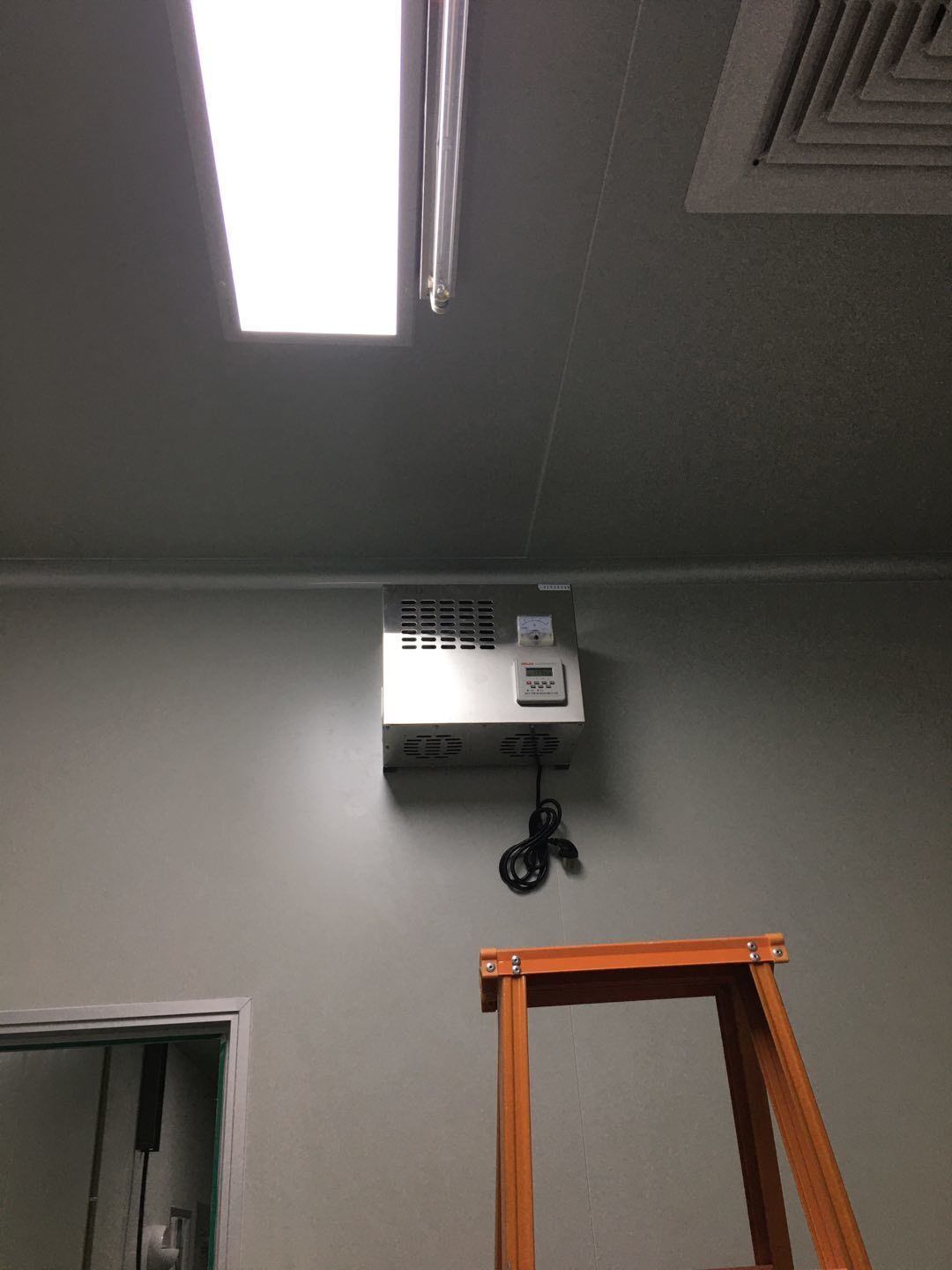

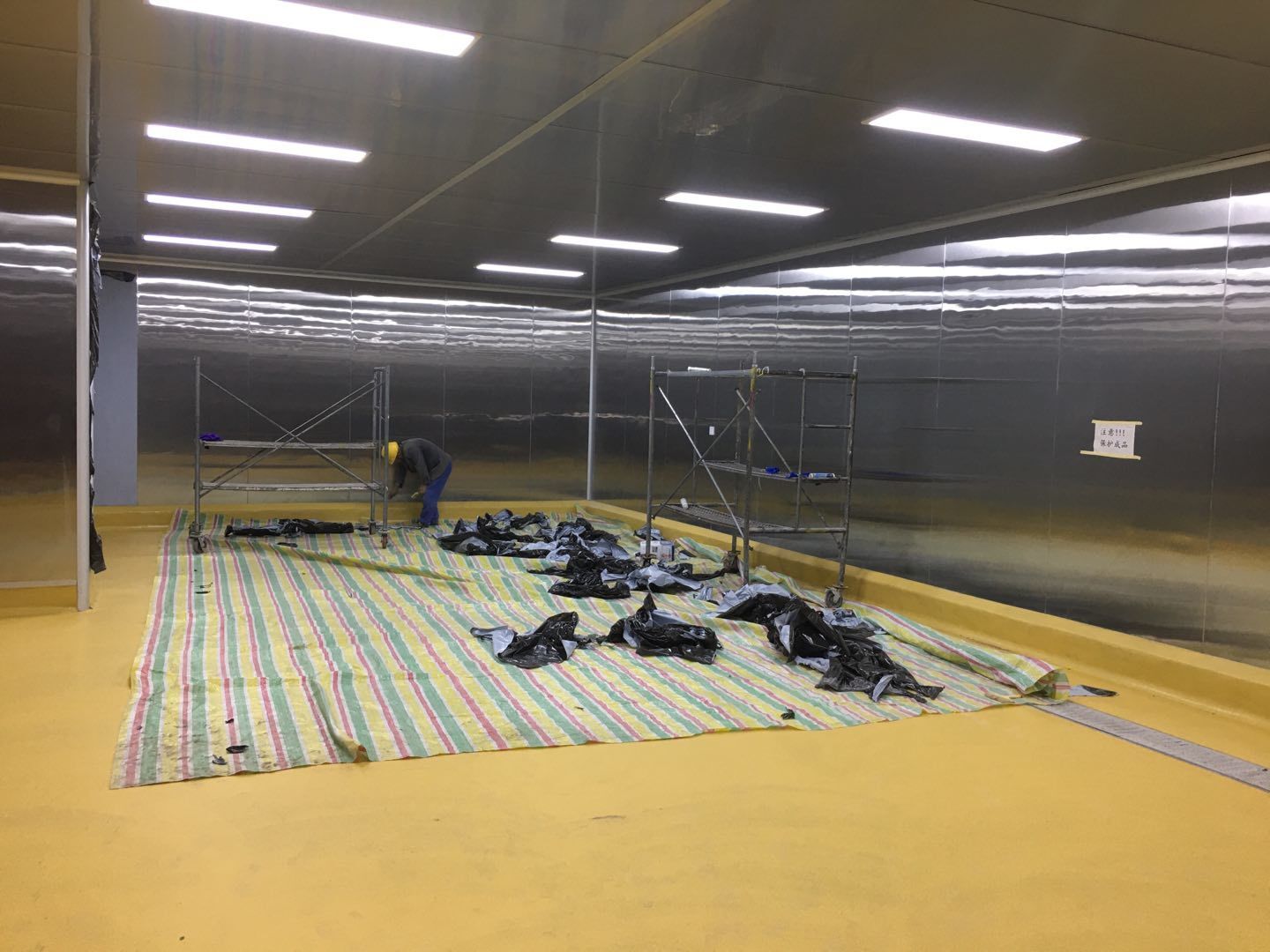

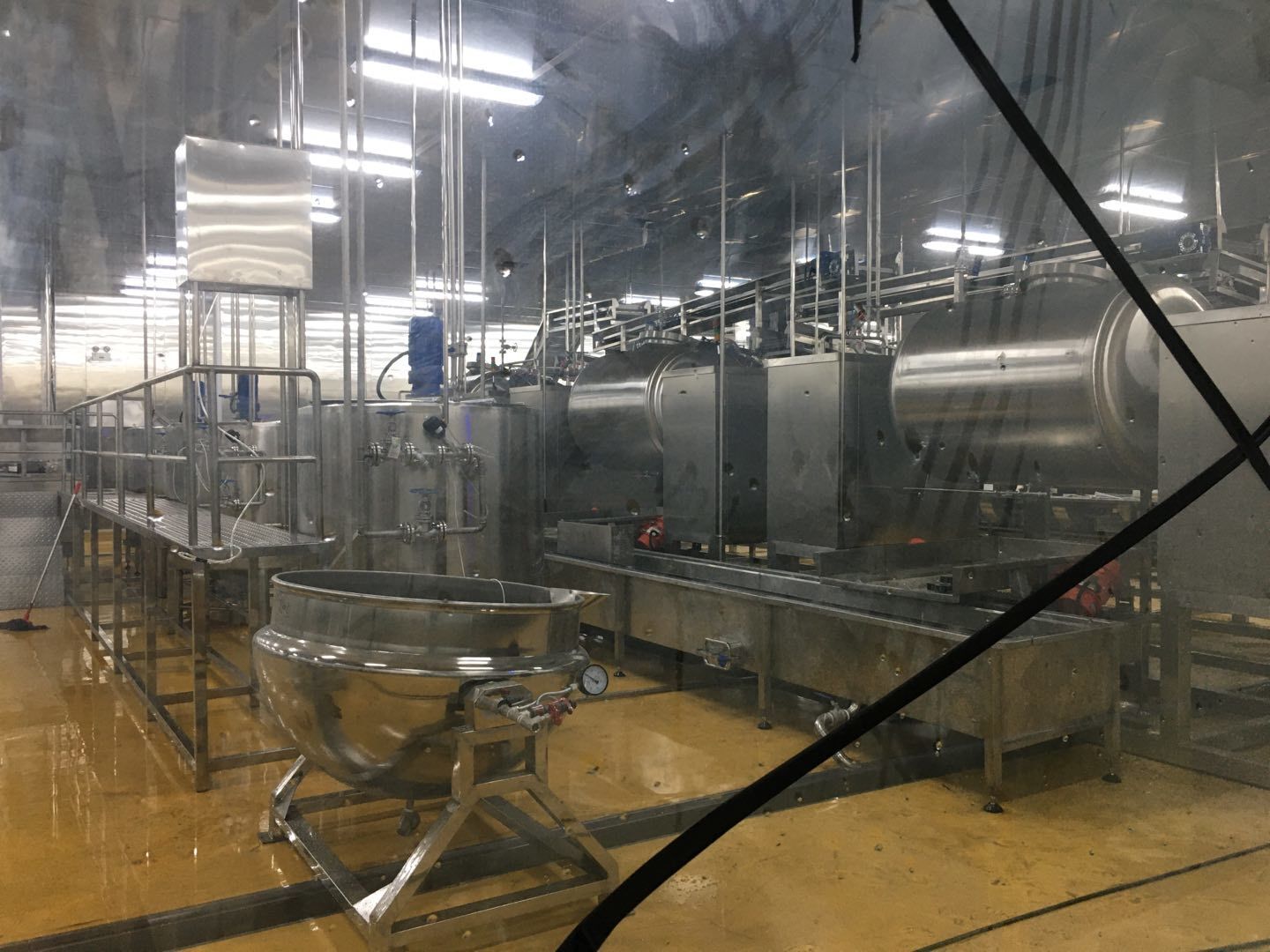

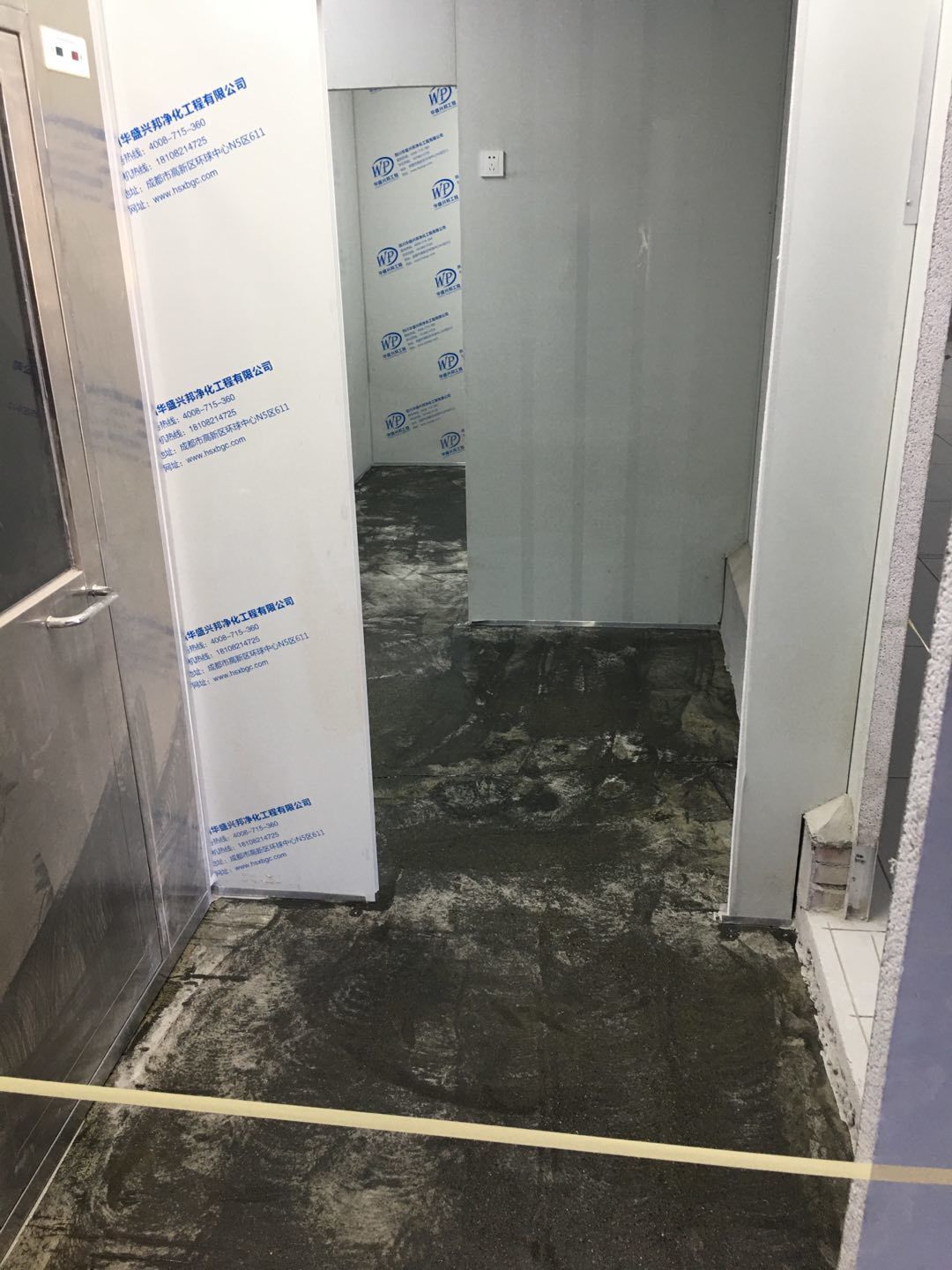

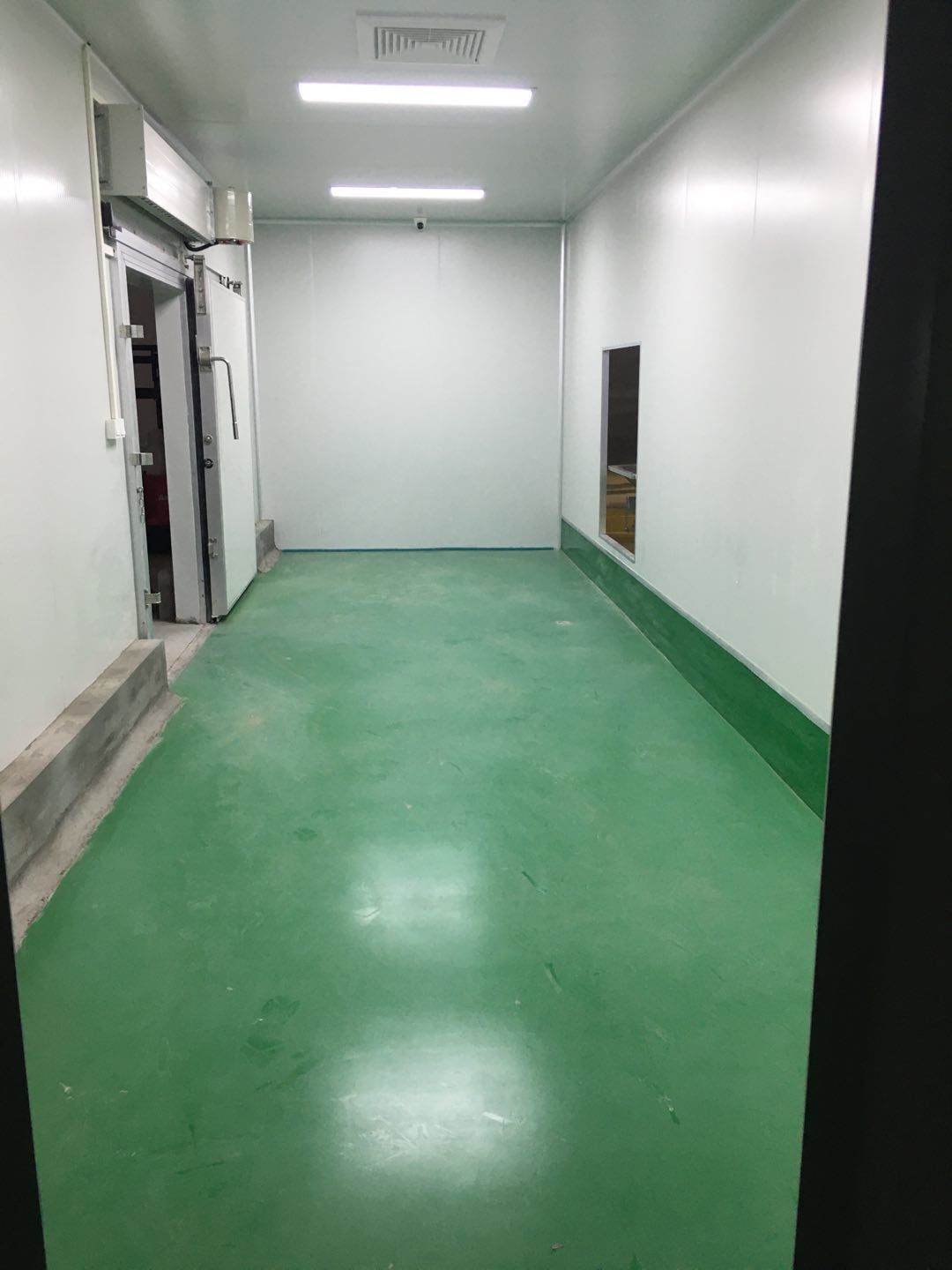

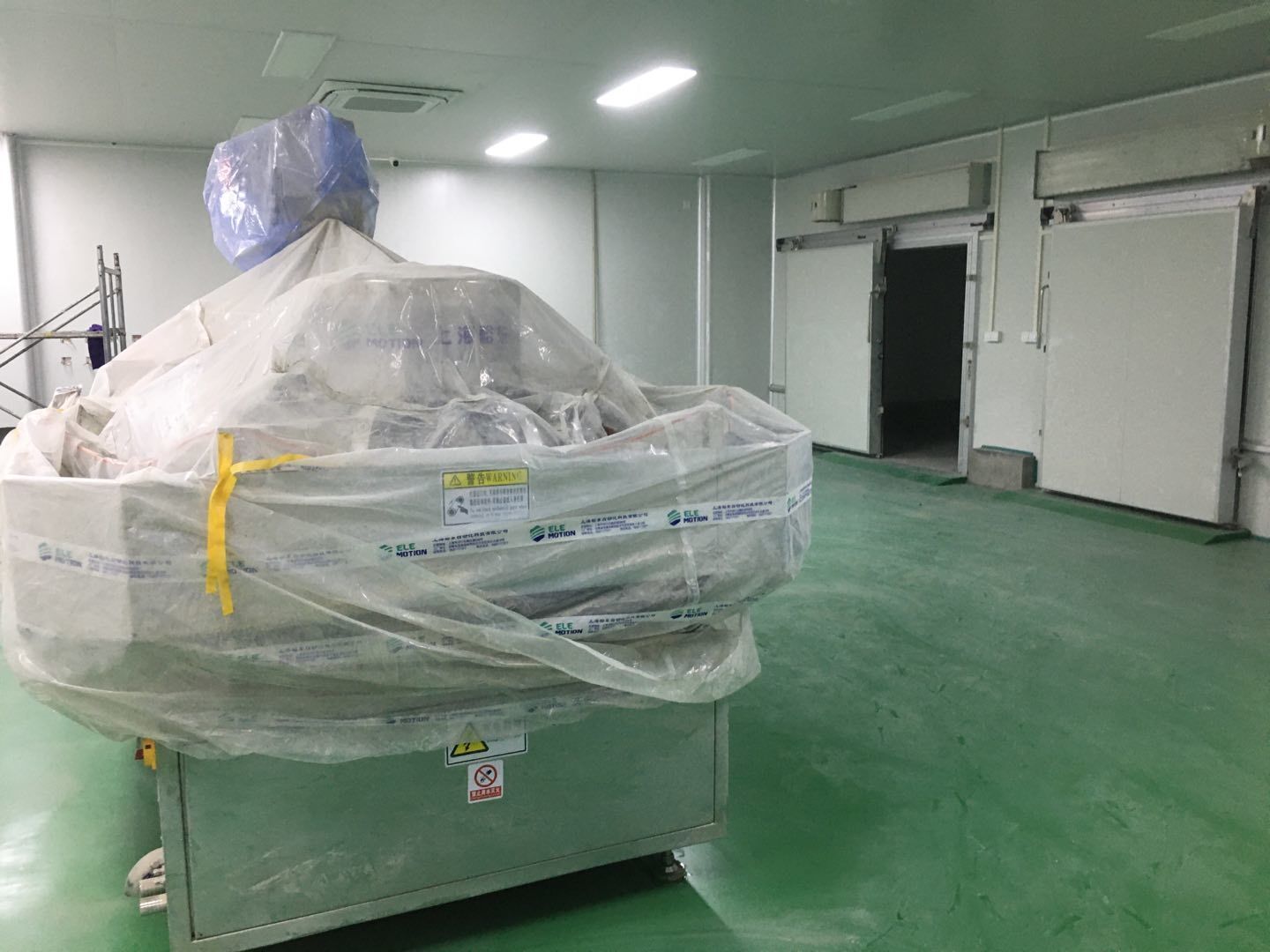

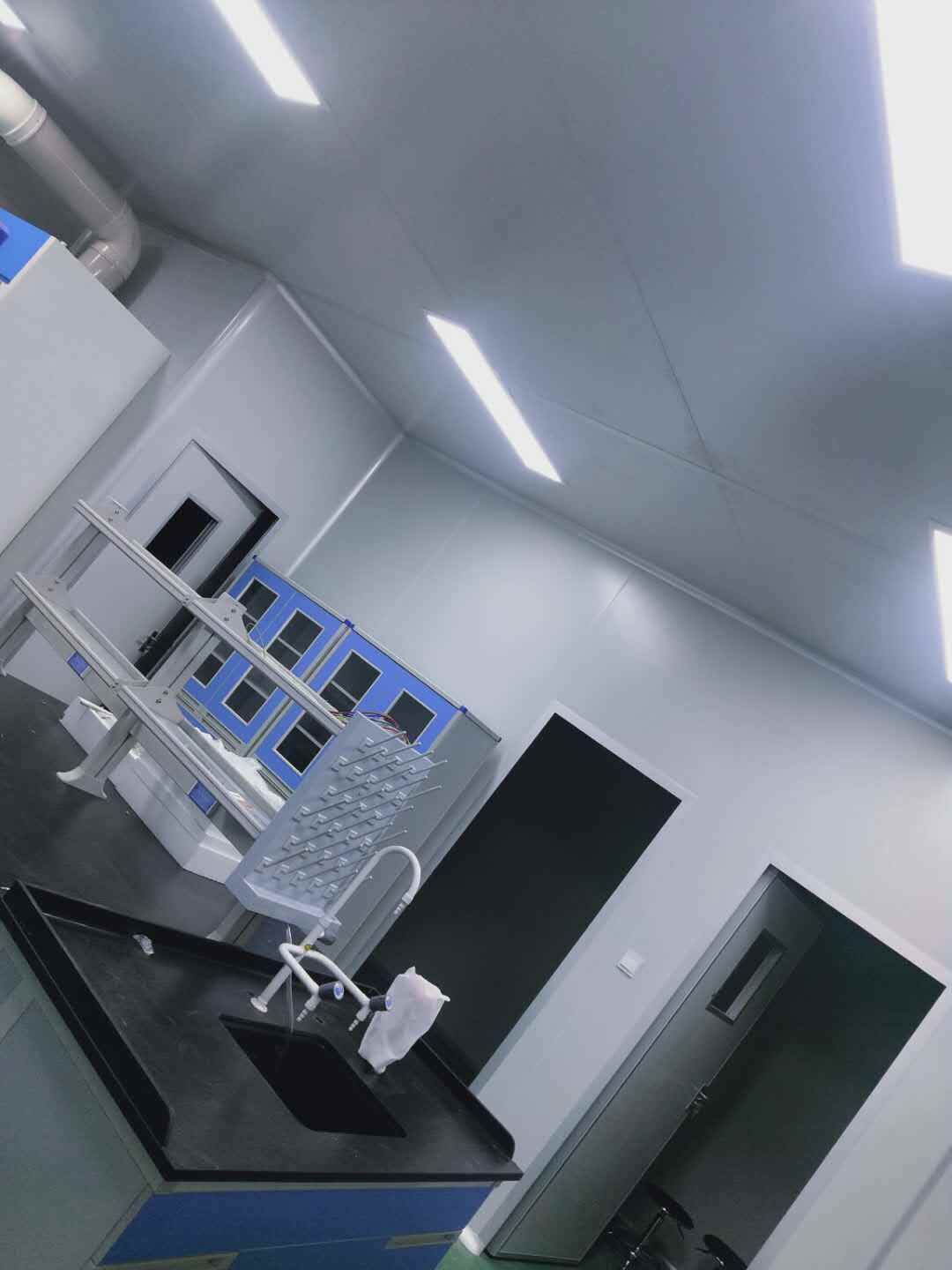

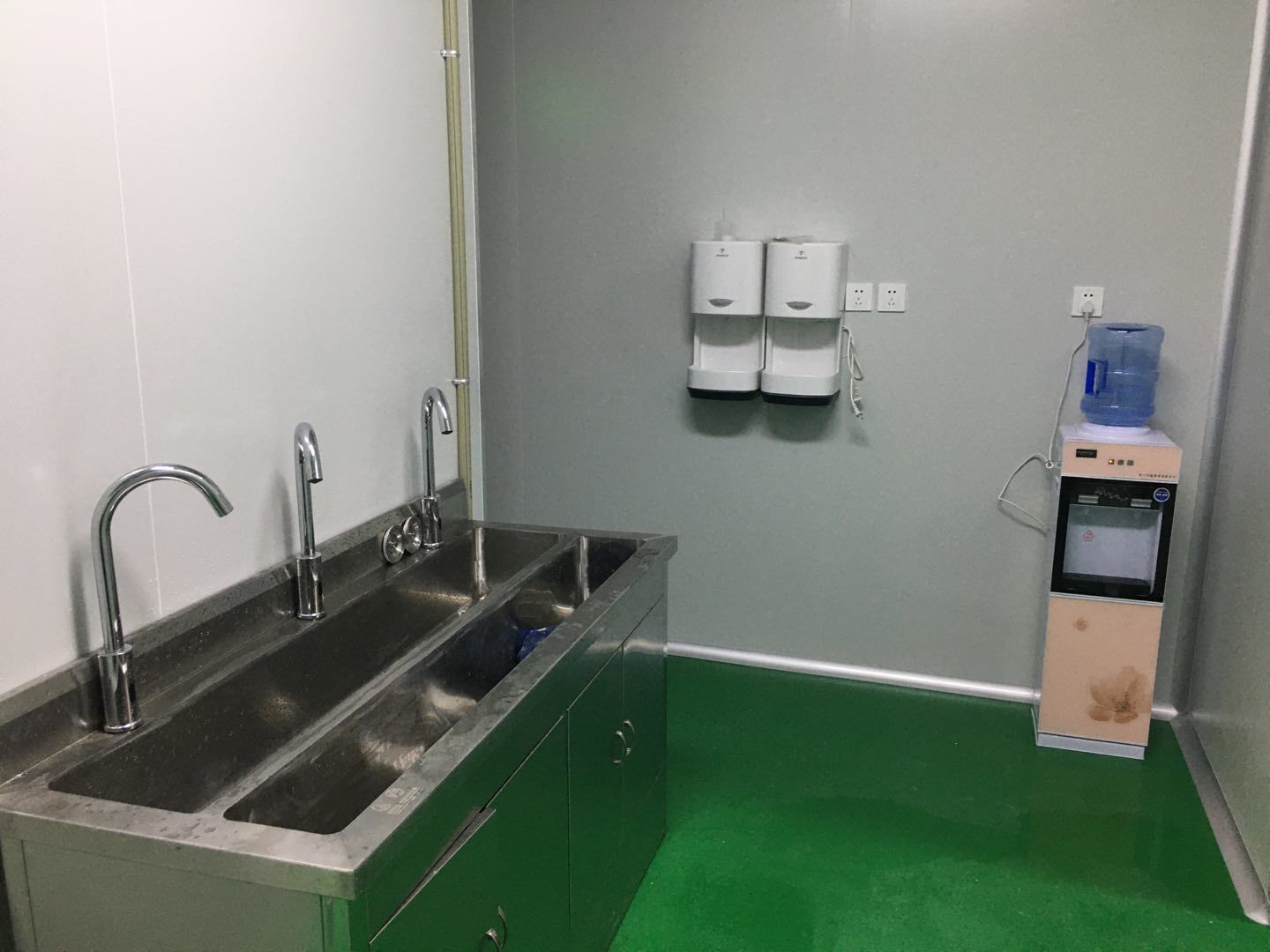

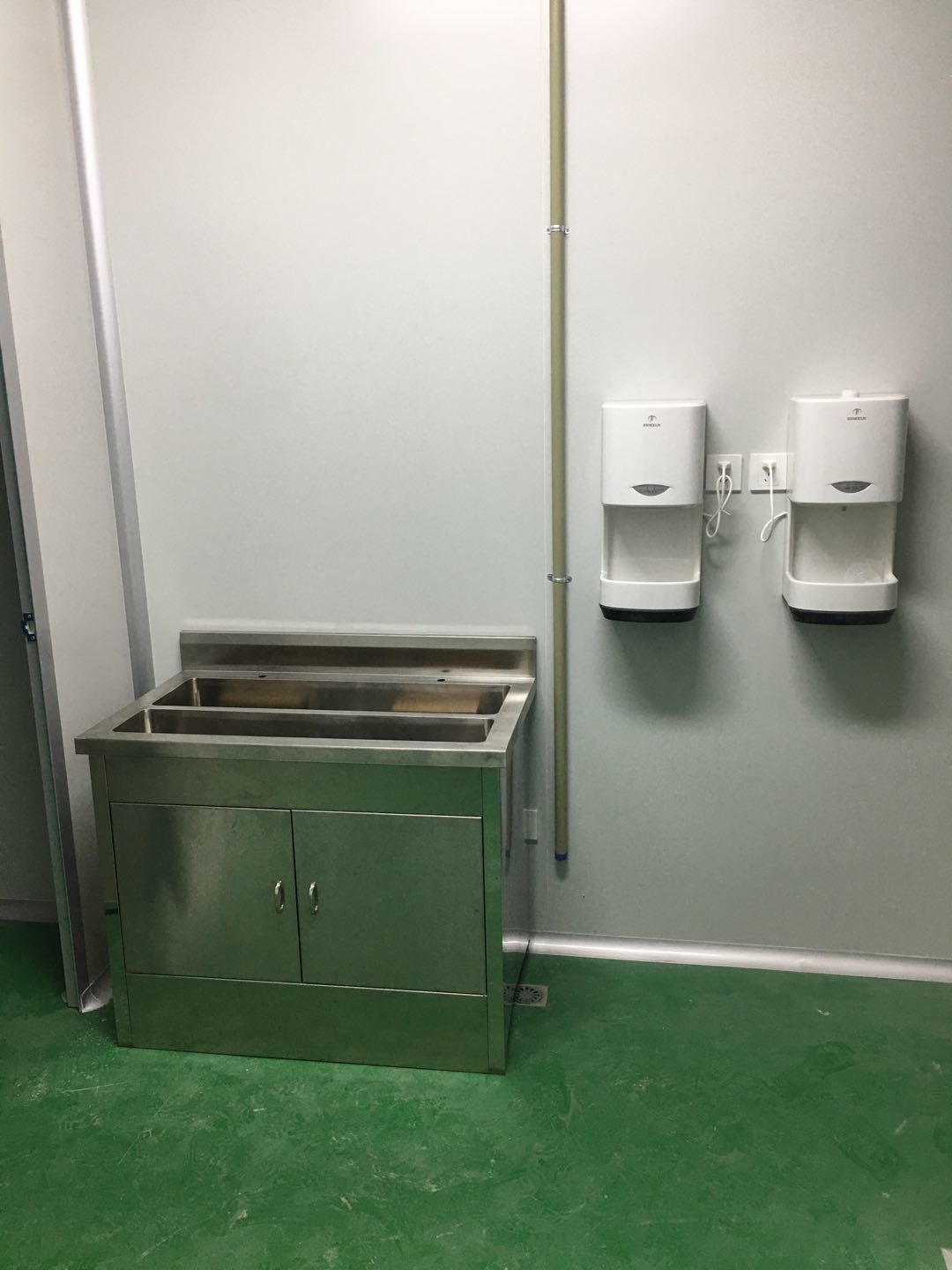

    驗收前衛生清潔,空調機組調試。

  • 2021-01-05

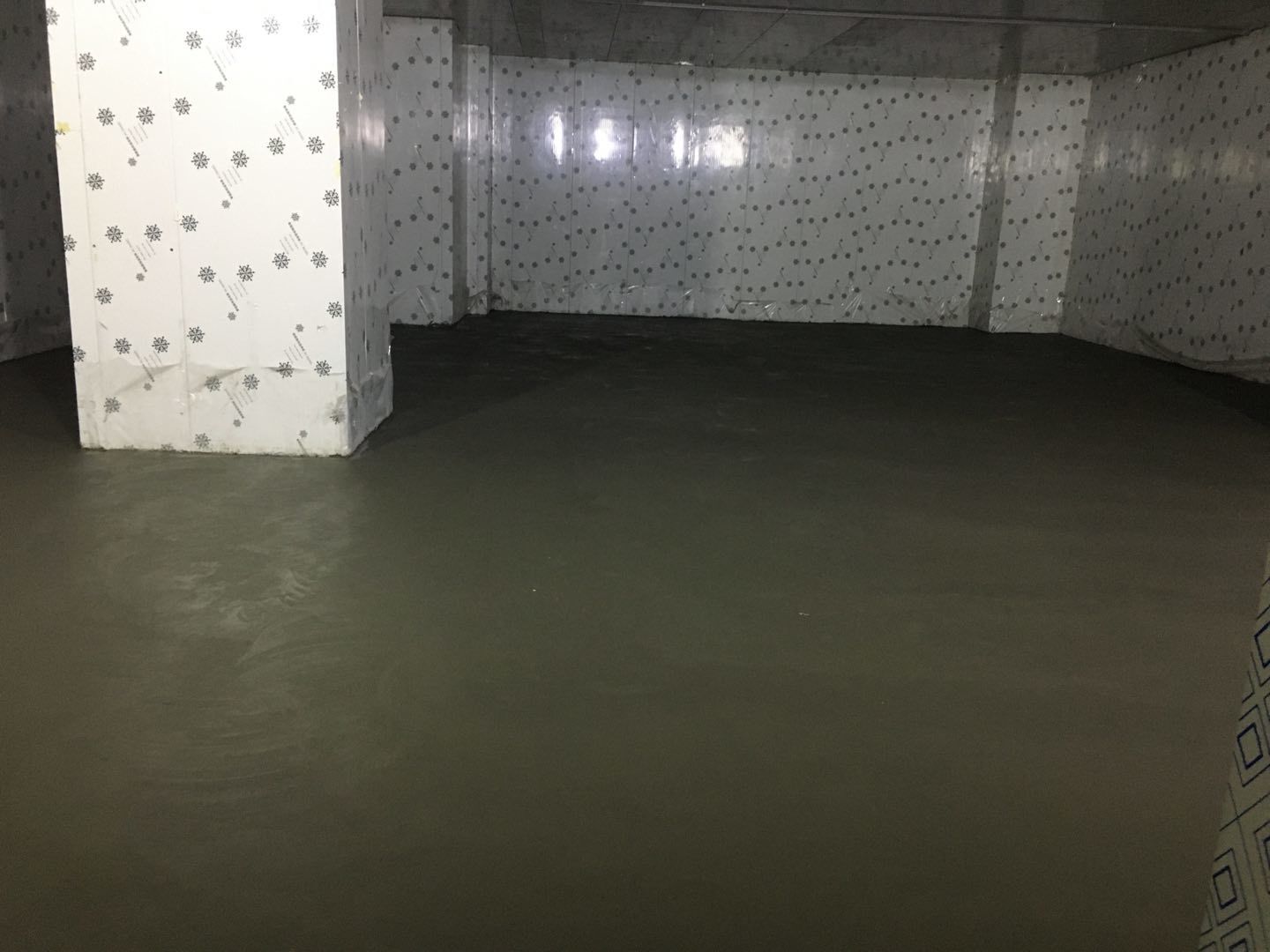

    驗收前衛生清潔,空調機組調試。

  • 2020-12-02

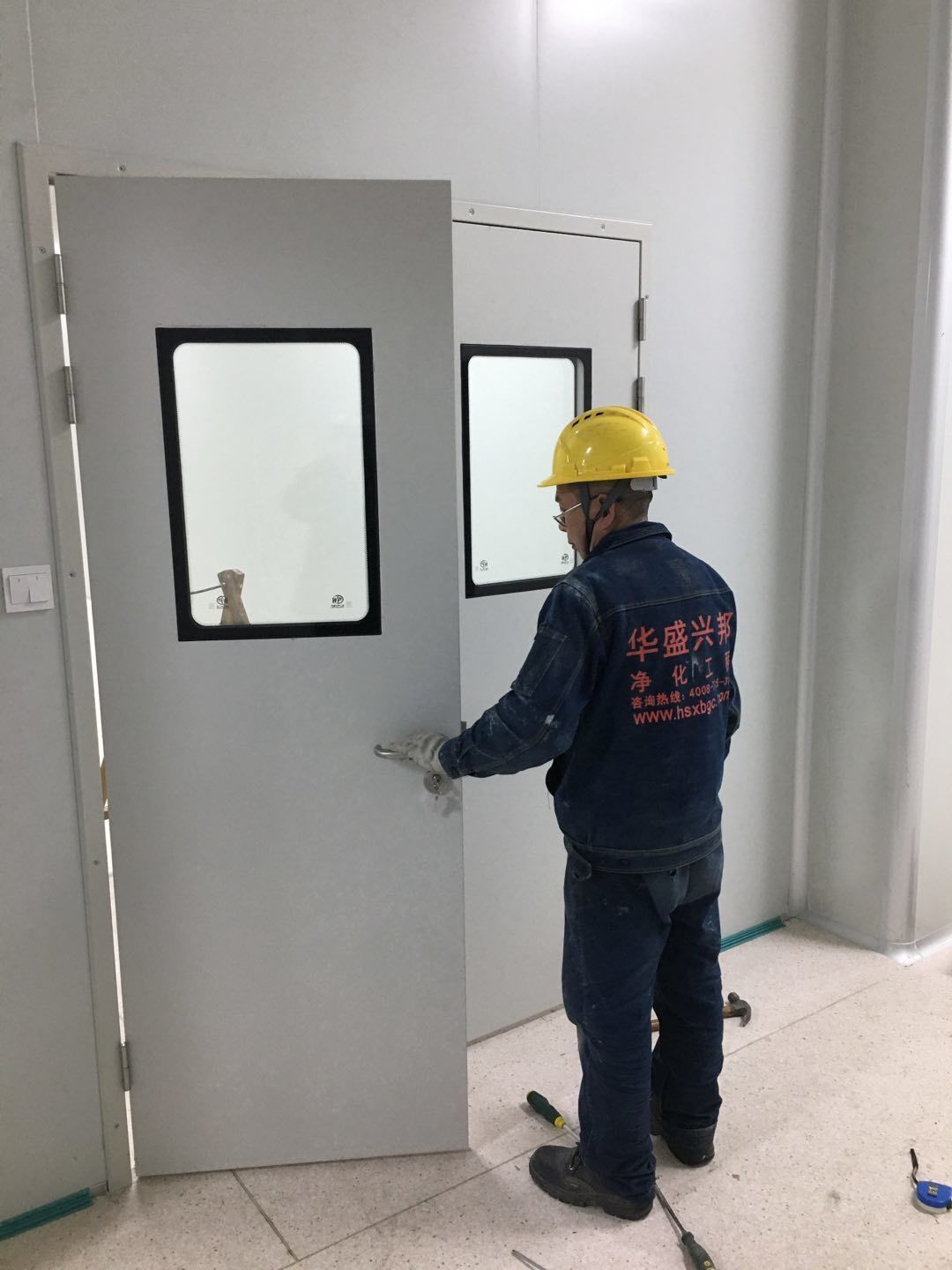

    1、拆下原有的門板,窗戶,設備門已分類碼放在二車間里;2、滅蠅,臭氧,洗手槽等設施安裝;3、成品養護,衛生清掃

  • 2020-11-30

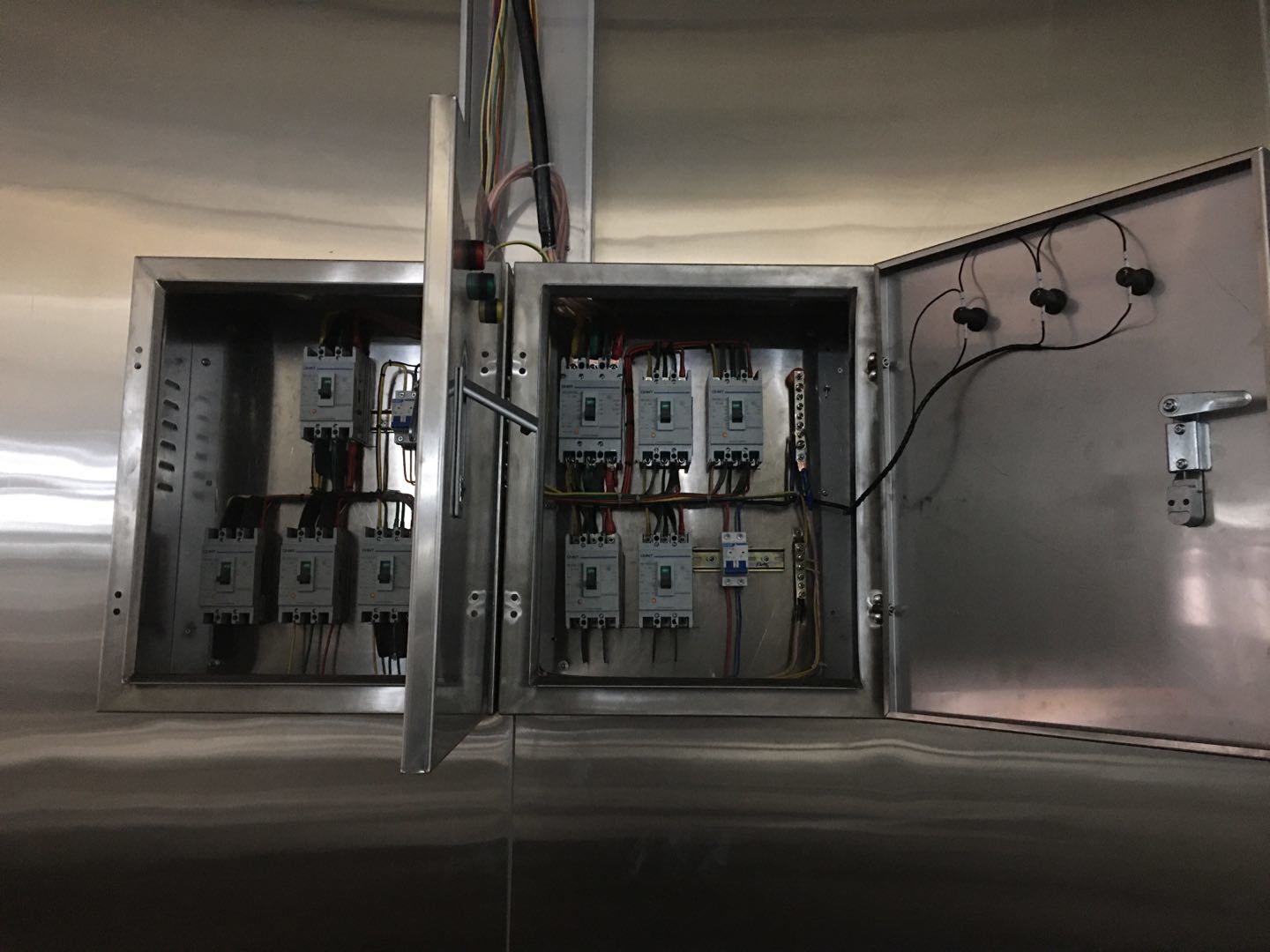

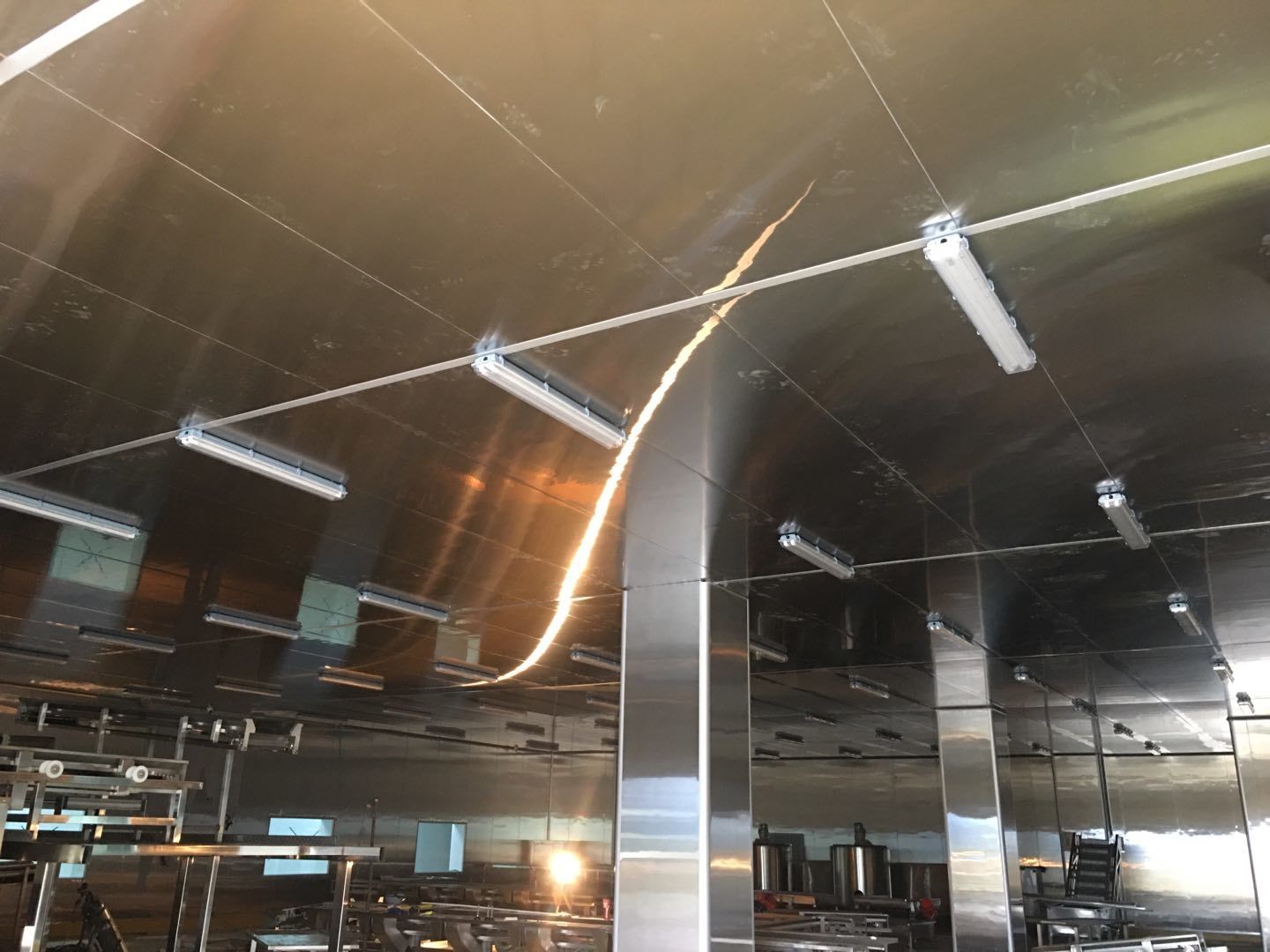

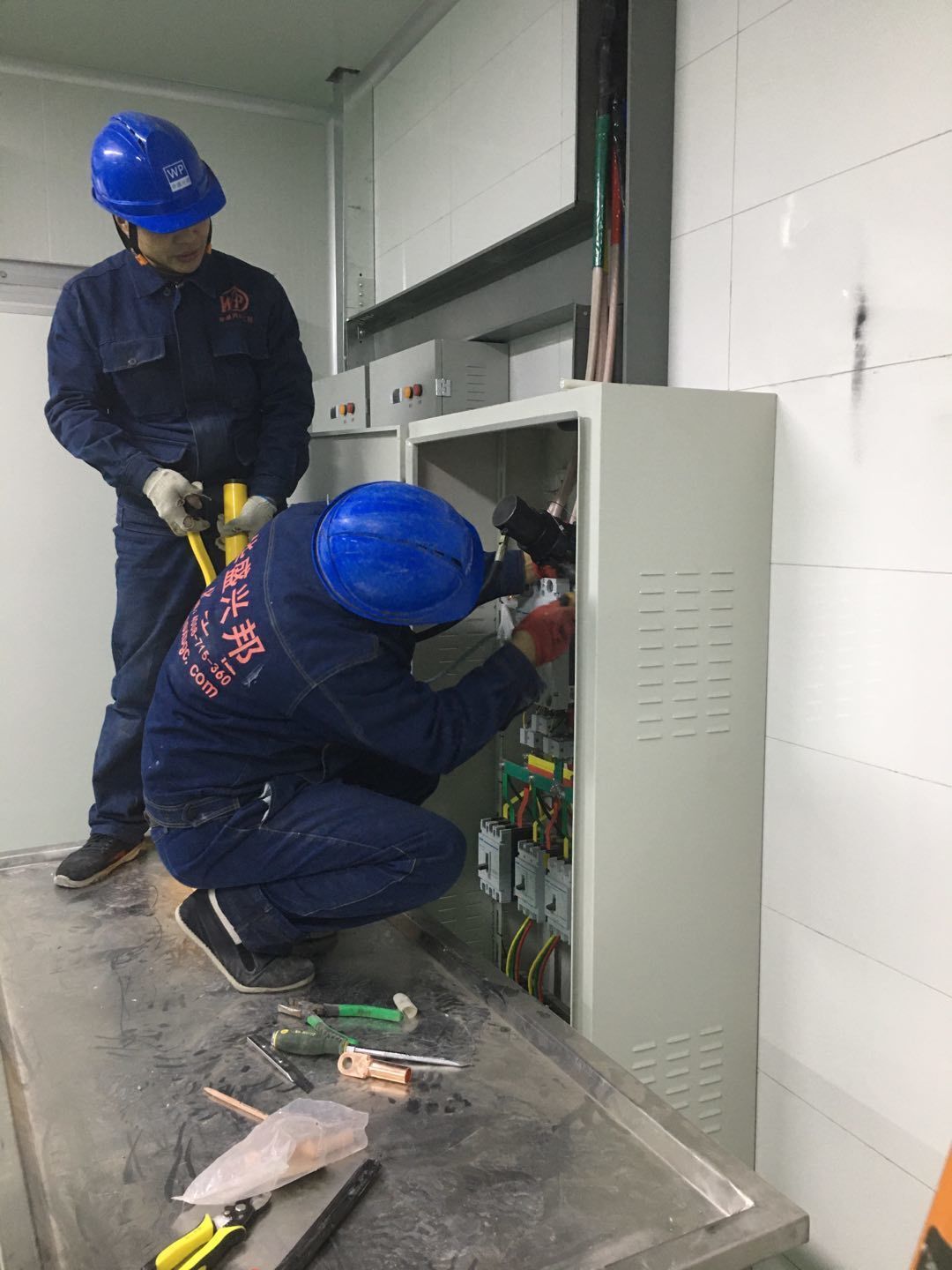

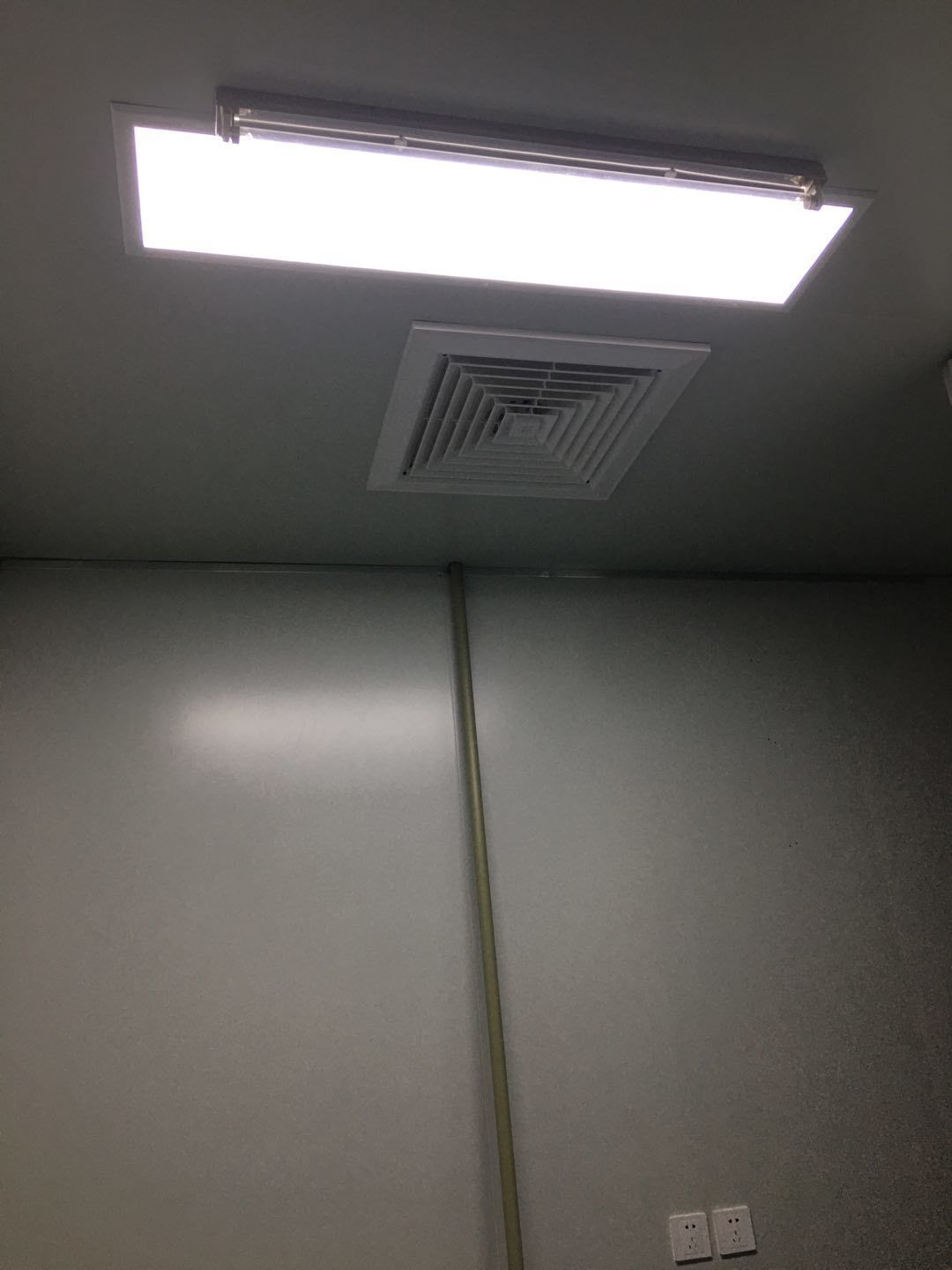

    1、動力線纜全部敷設完成。2、場外區域已清掃完畢,垃圾已打包,準備近期處理建渣;3、風淋室門開向已整改;4、鎖閉凍庫內擋水墻已完成一半。5、化驗室室外排水已完成。

  • 2020-11-26

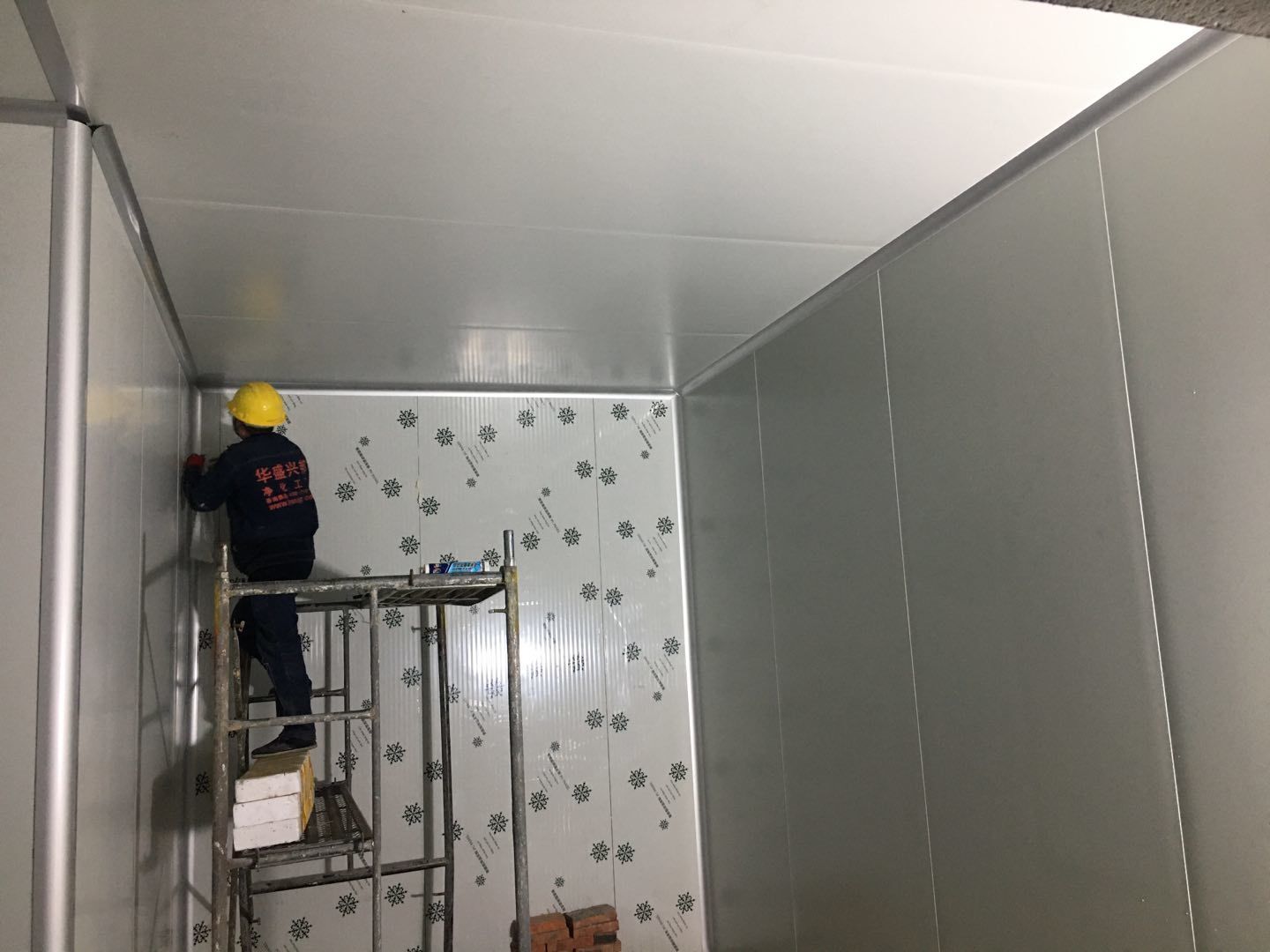

    1、橋架敷設完成,3組大的動力線及空壓機房動力線。2卷簾門包門頭完成,安裝固定管道,車間墻體打膠

  • 2020-11-23

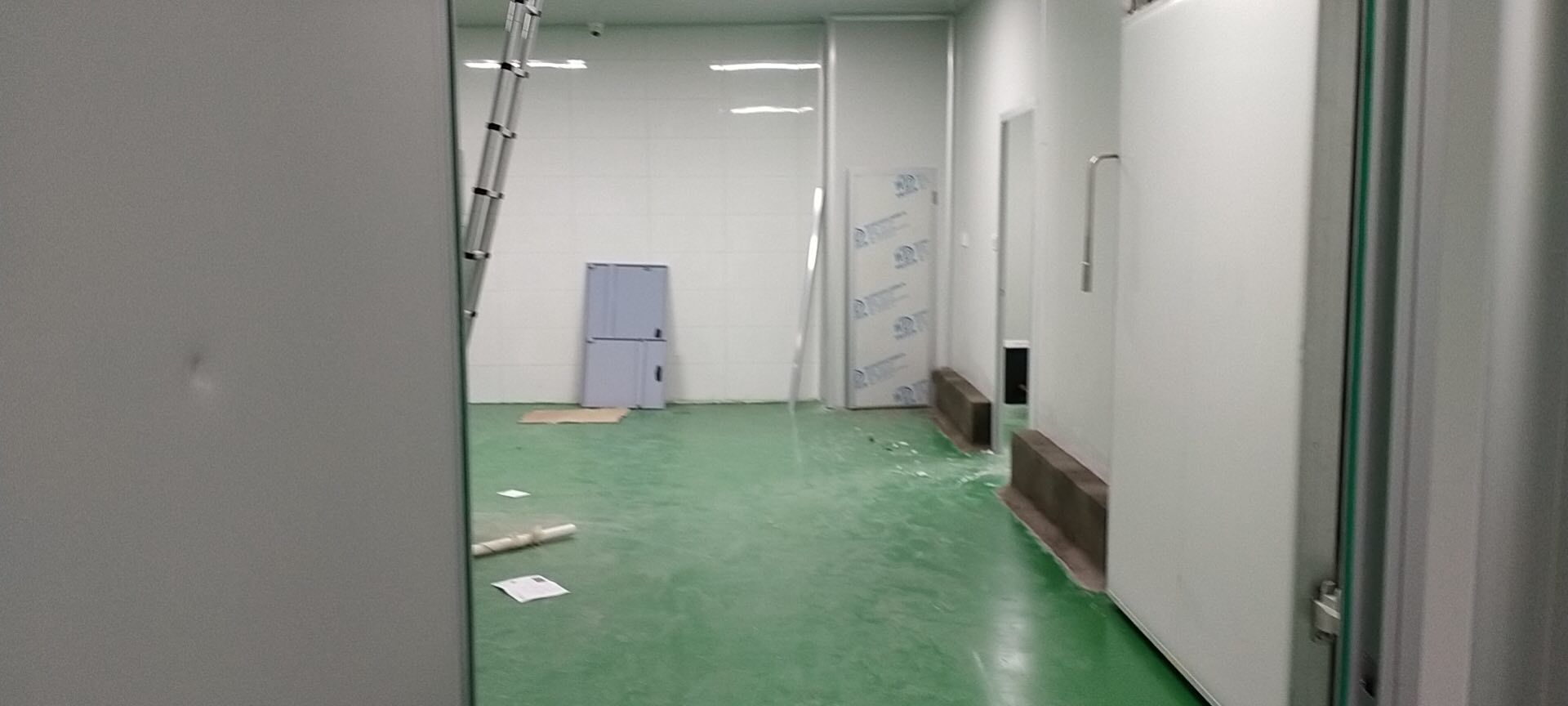

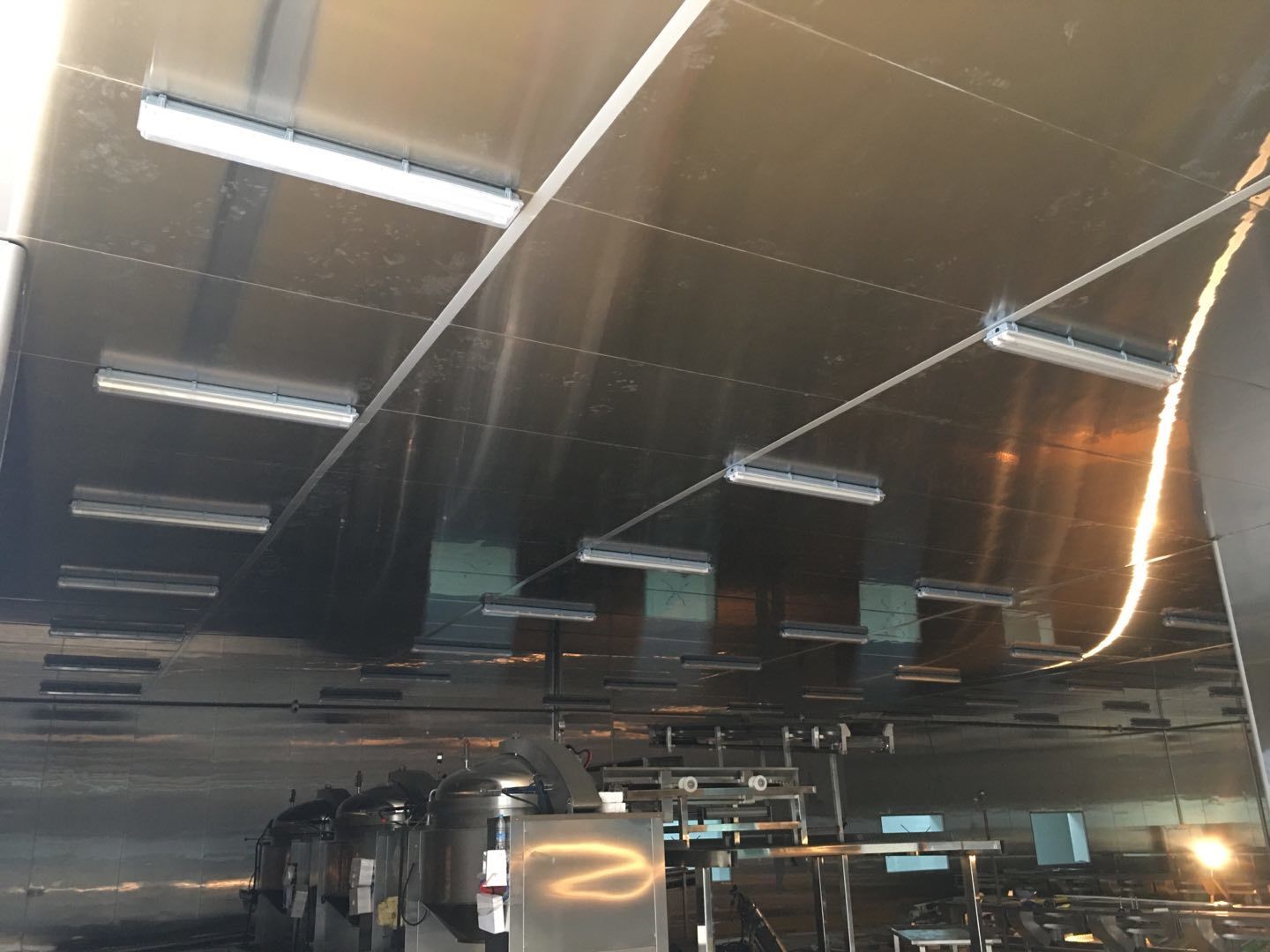

    1橋架支架制作完成80%2熱加工區域彩板收尾工作完成98%局部區域需延后處理。3熱加工區域燈具安裝完成2/3左右4智琪新增簽證門,紫外燈,傳遞窗已完成,出墻風管刷漆完成,明日恢復蒸煮車間燈具。

  • 2020-11-21

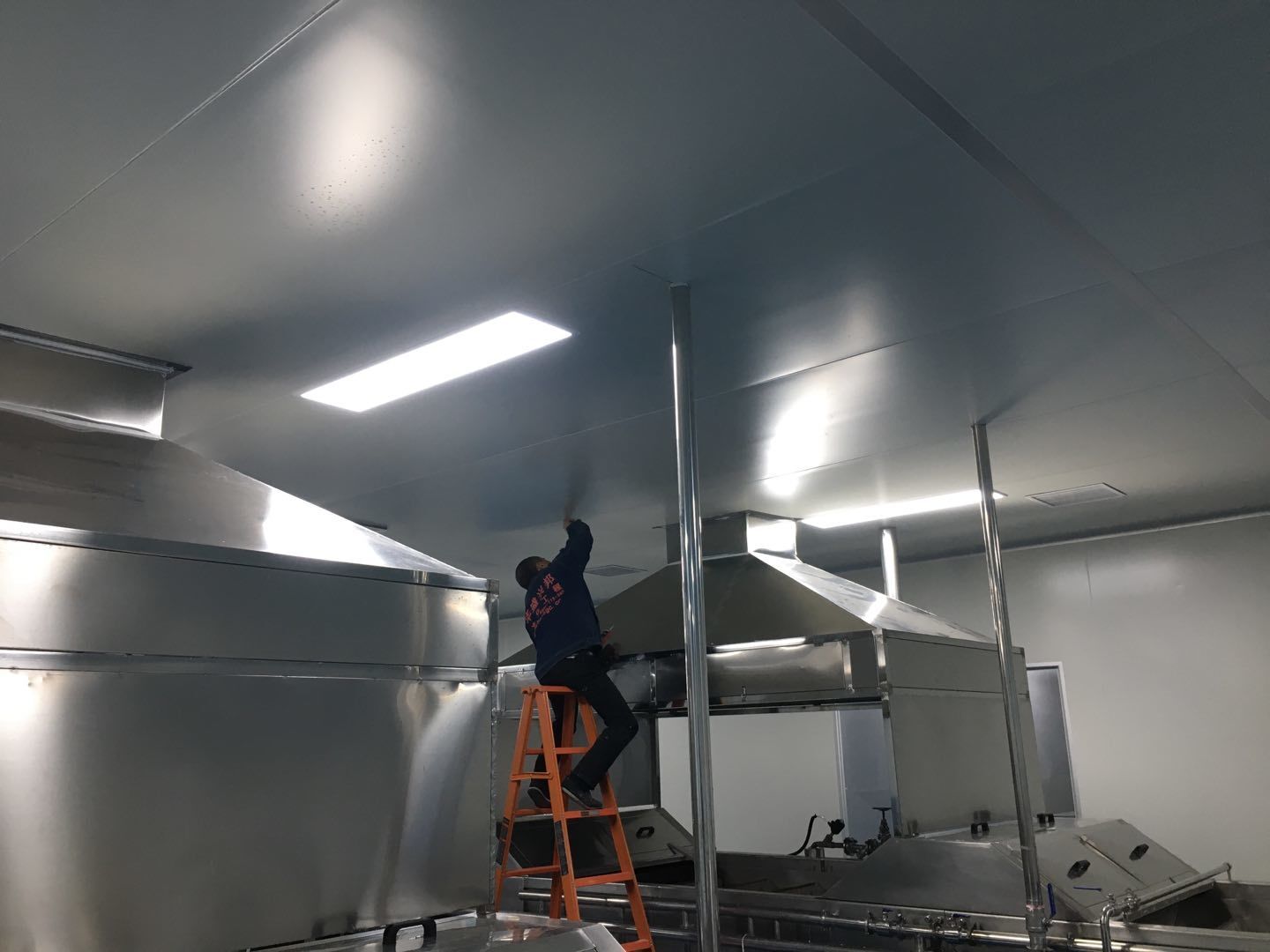

    1、電纜橋架等材料到貨卸裝;2、熱加工區域彩板收尾工作完成95%,層高較高收尾較緩。3、卷簾門安裝3樘,余1樘未安裝。4、凍庫邊角區域吊頂完成,燈具插座安裝完成。5、水電工程進入收尾階段,明日開始橋架定位敷設。6、彩板工程約完成96%的工程量。7、室內新增裙邊。

  • 2020-11-18

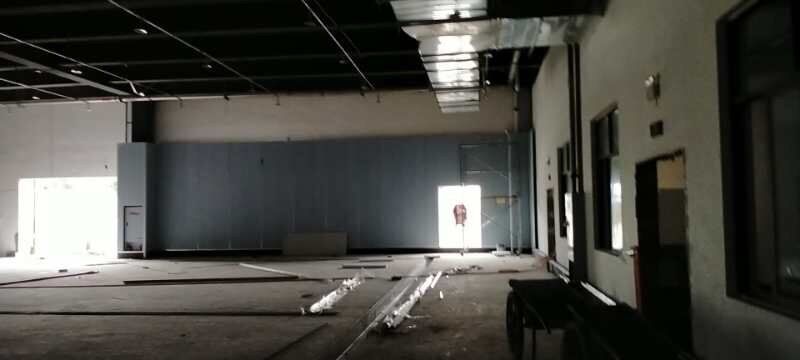

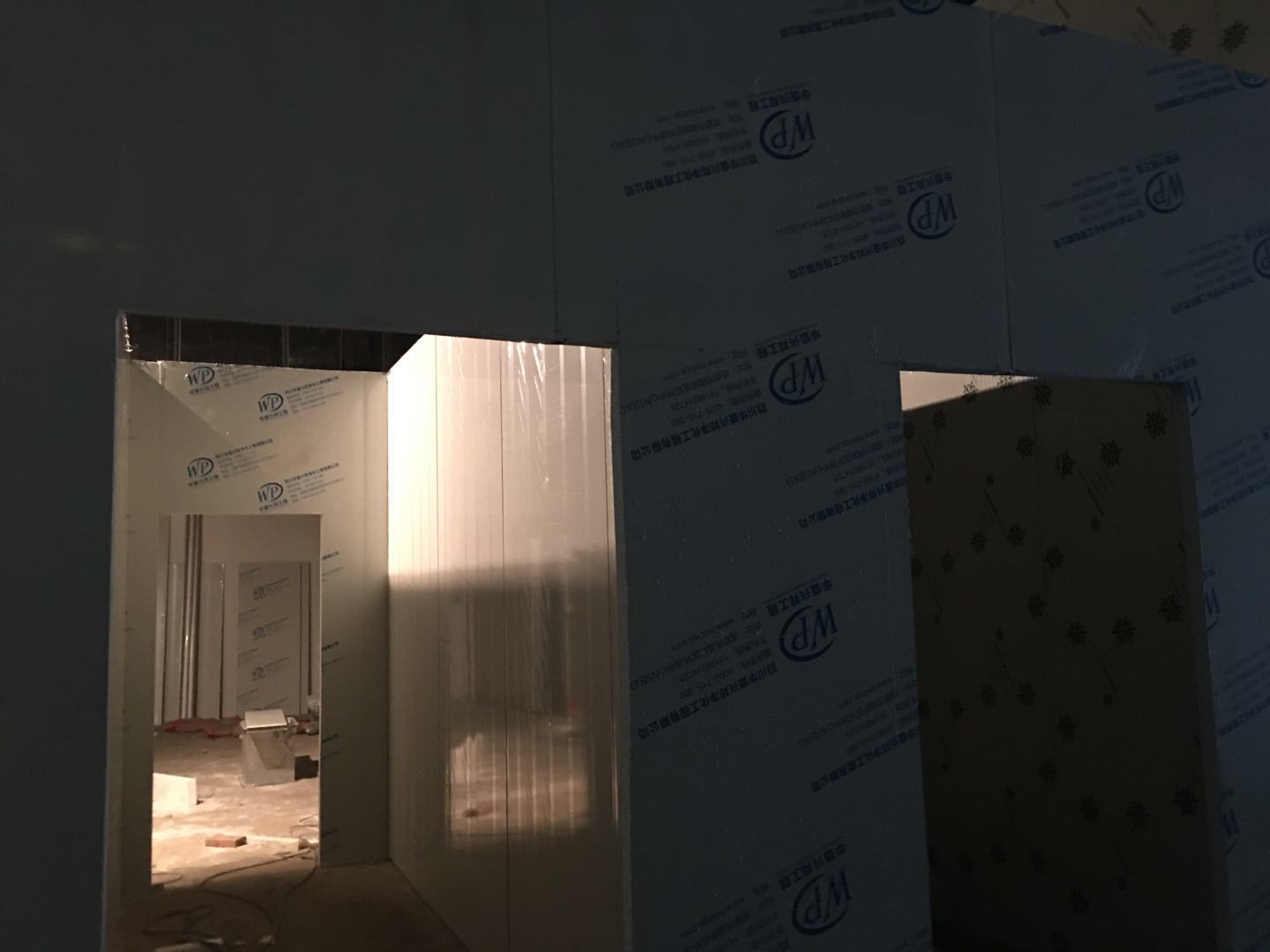

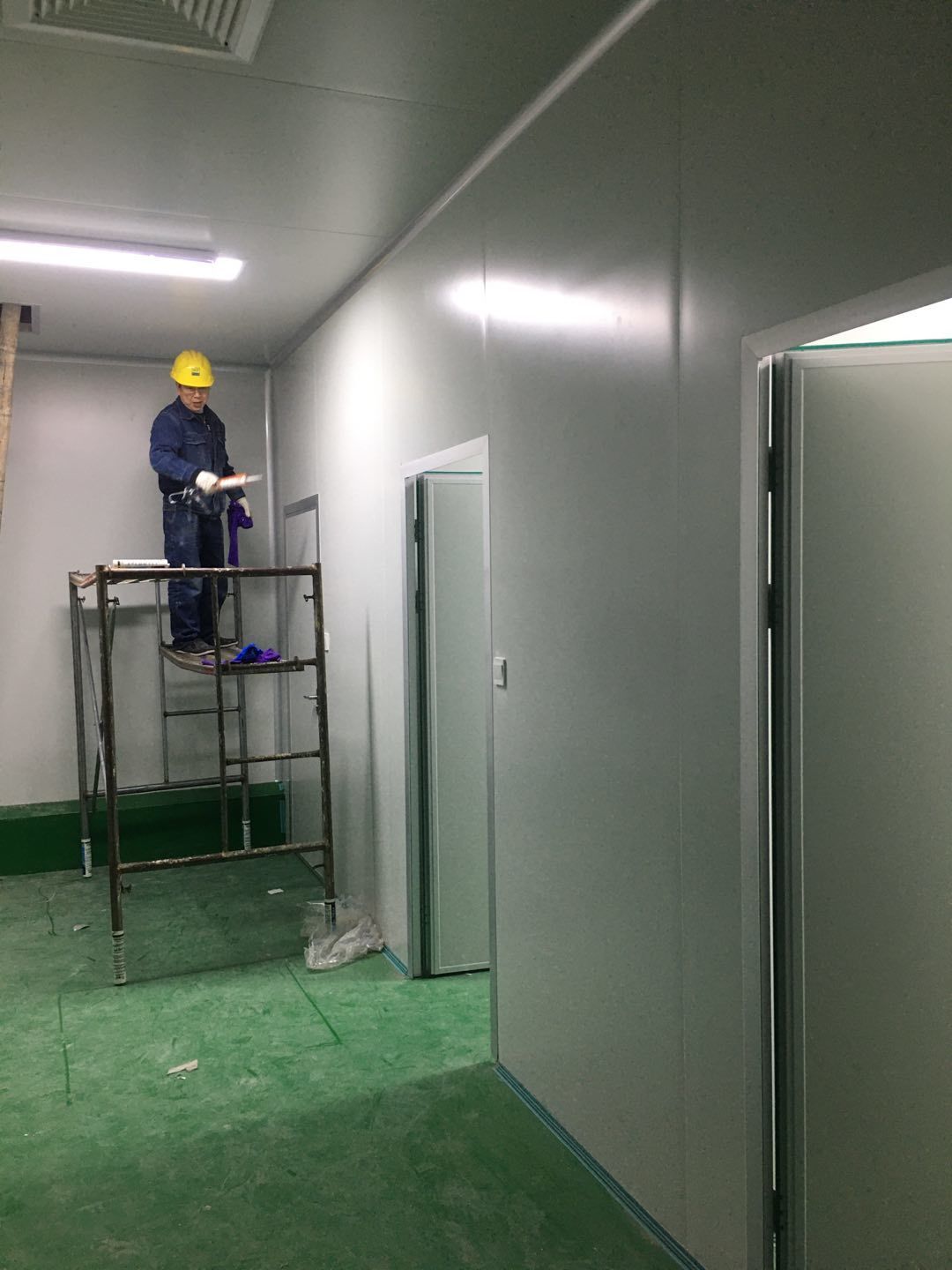

    1、照明燈具,換氣扇,紫外燈安裝完成75%左右,僅剩熱加工區域燈具定位安裝。2、熱加工區域收尾工作完成65%,層高較高收尾較緩。3、門窗玻璃已安裝完成。注意成品保護。4、橋架支架構件制作完成,絲桿制作完成。

  • 2020-11-16

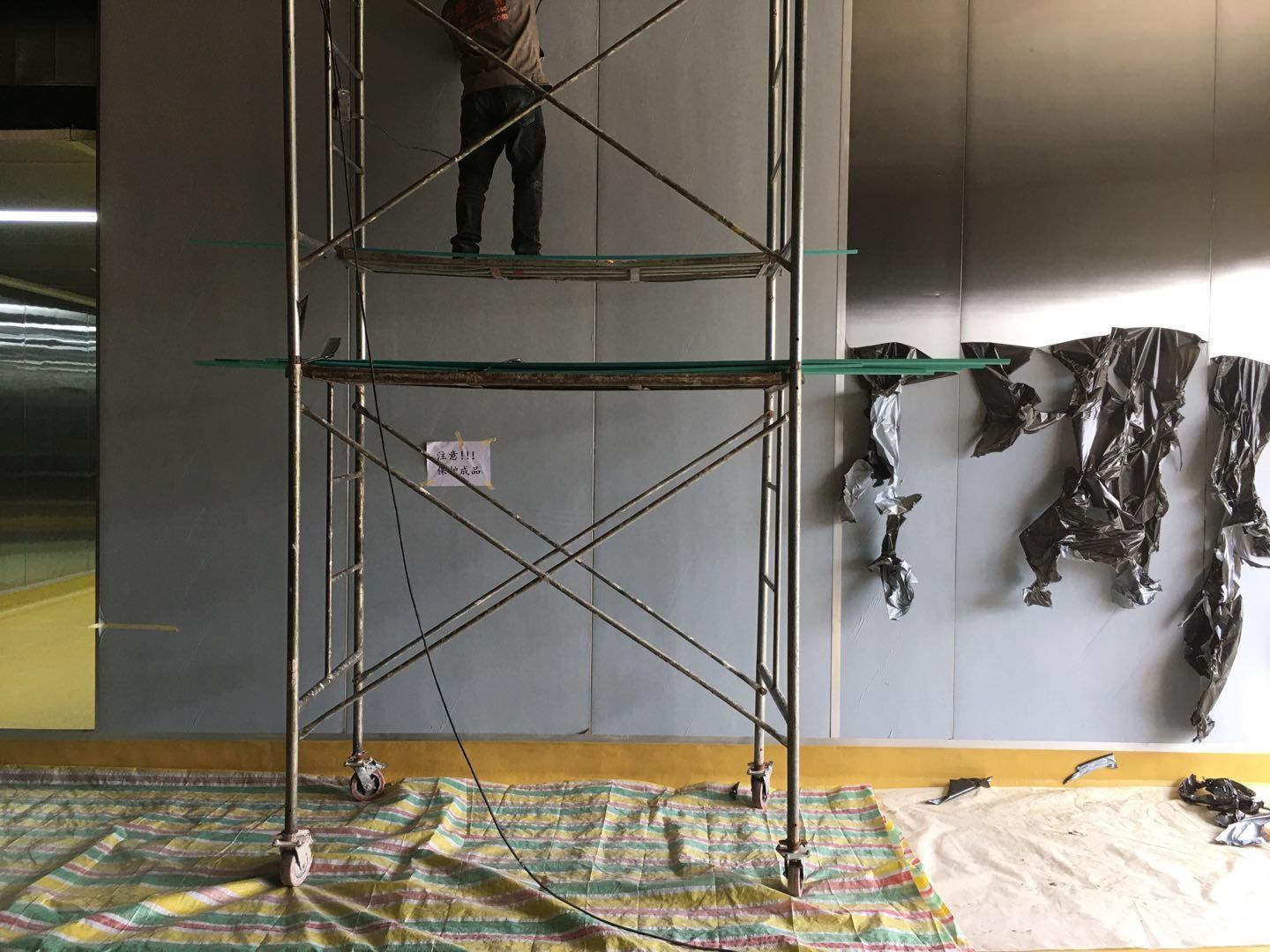

    1、化驗室電通燈亮排水出墻空洞完成;2、空壓機房路面保養第六天,門洞已恢復抹平;3、防撞墻施工完成85%;4、補膠貼門封頭

  • 2020-11-10

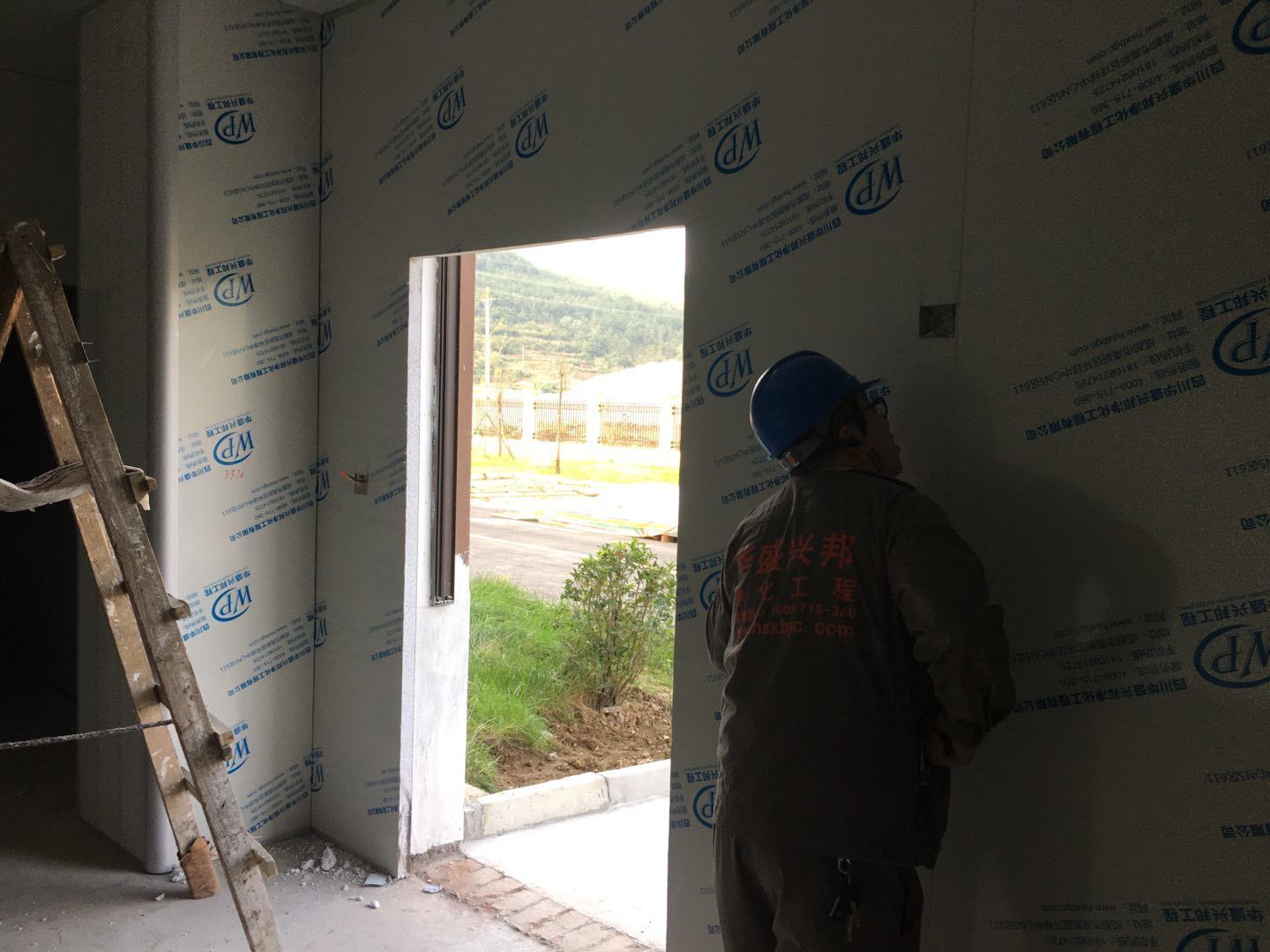

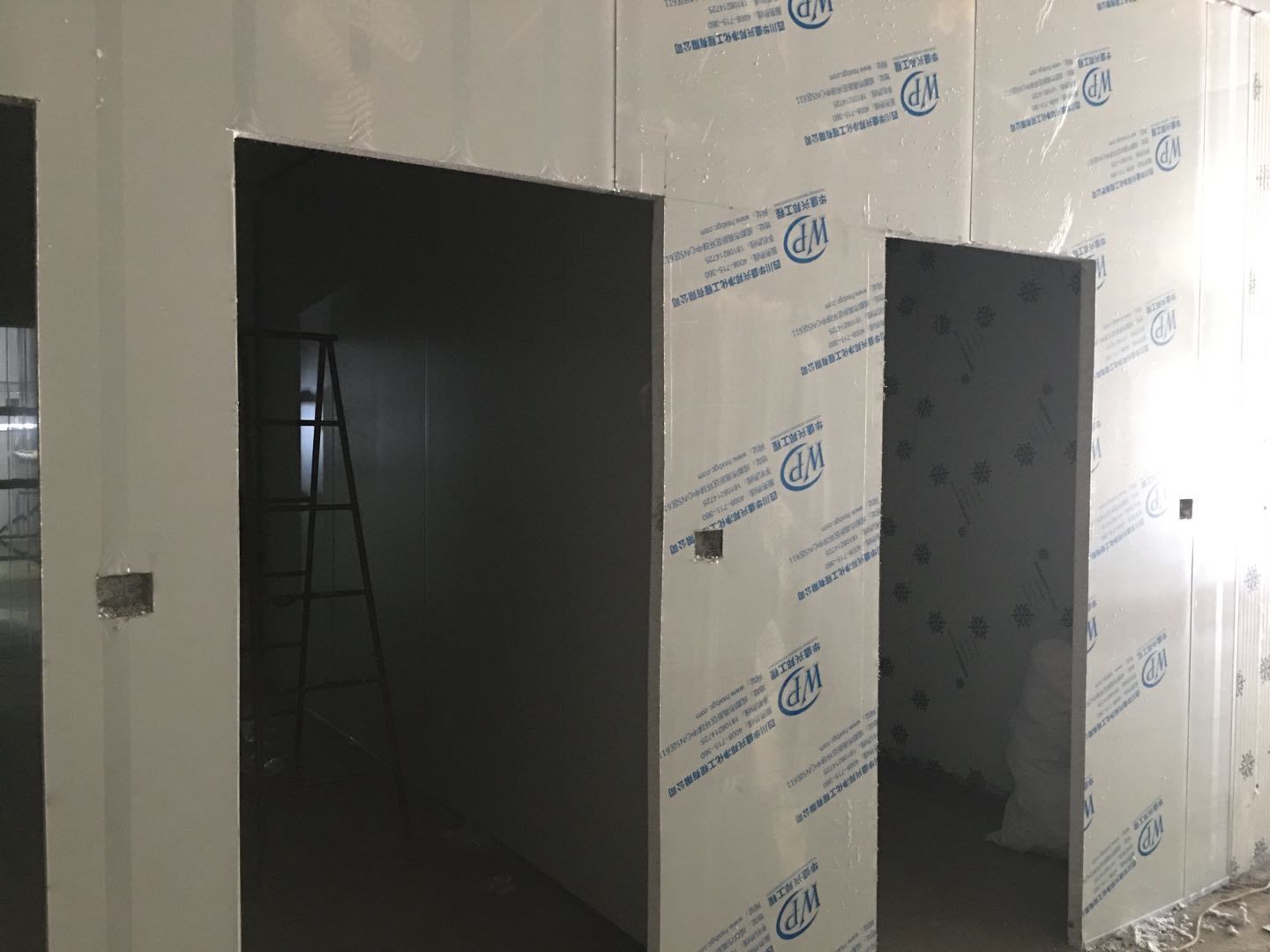

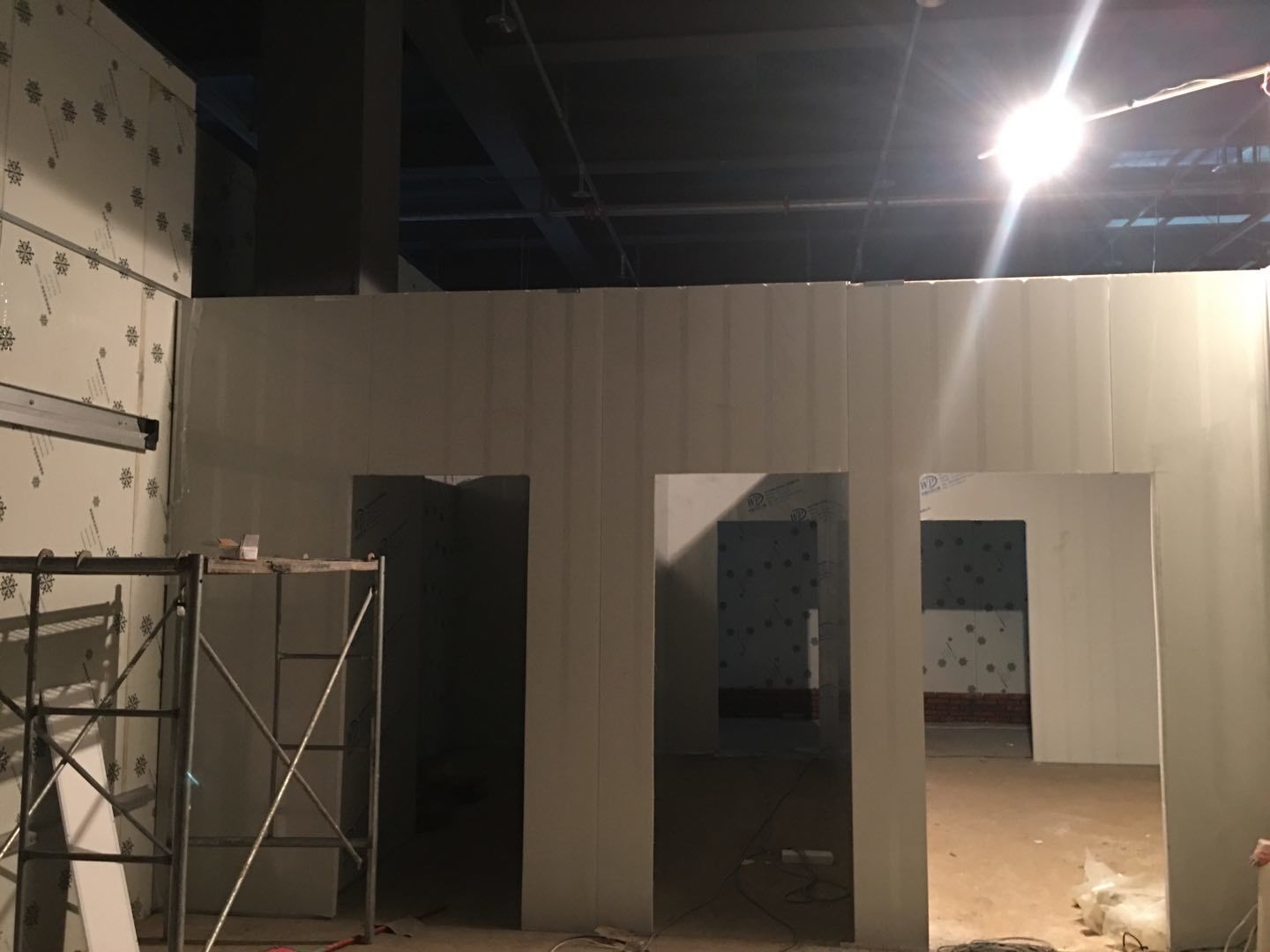

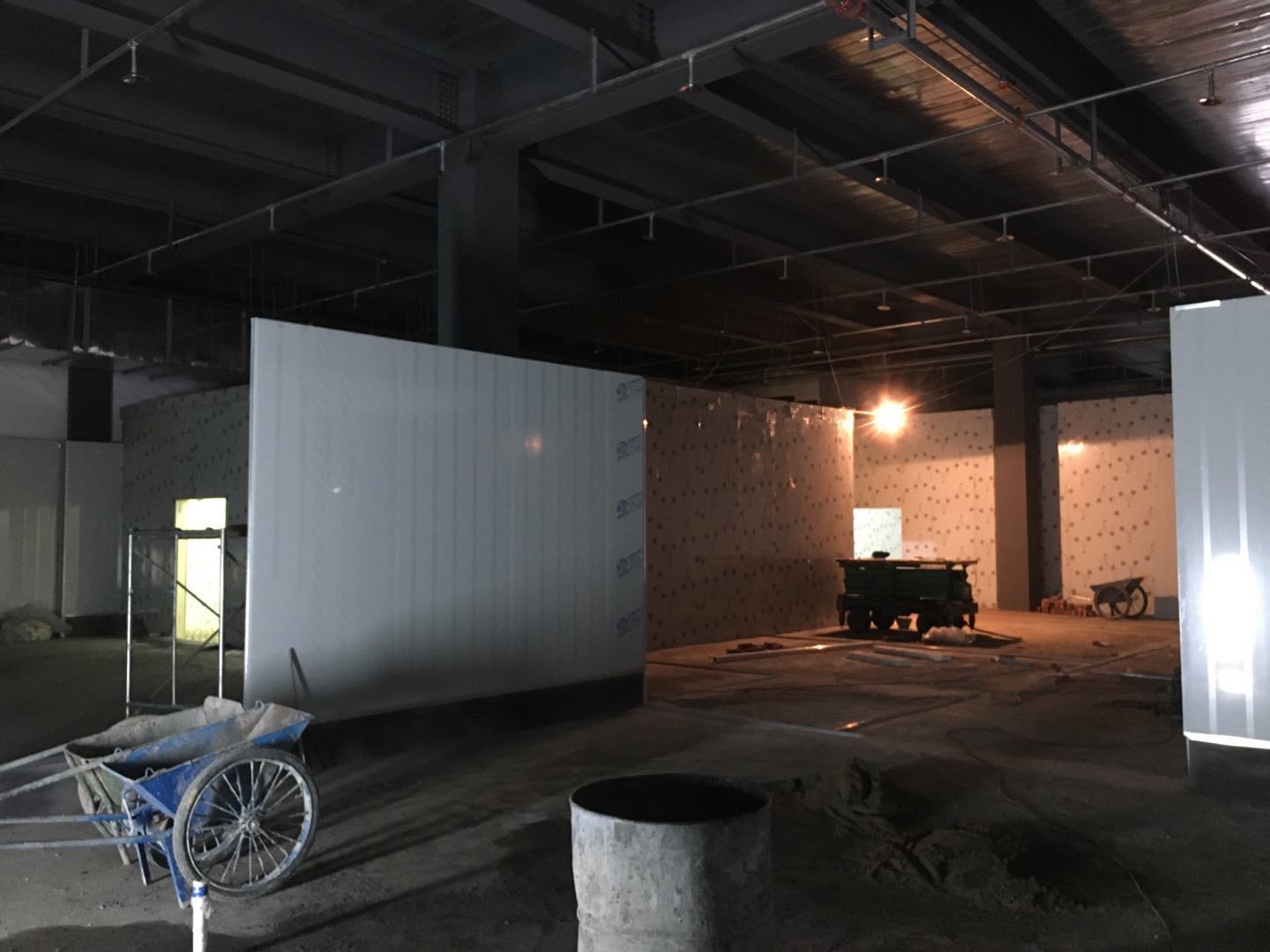

    1、彩板通道收尾全部完成;2、合門完成80%;3、熱加工及解凍間收尾裝飾完成10%;4、一期整改風道主體已完成,蒸煮間構件完成

  • 2020-11-09

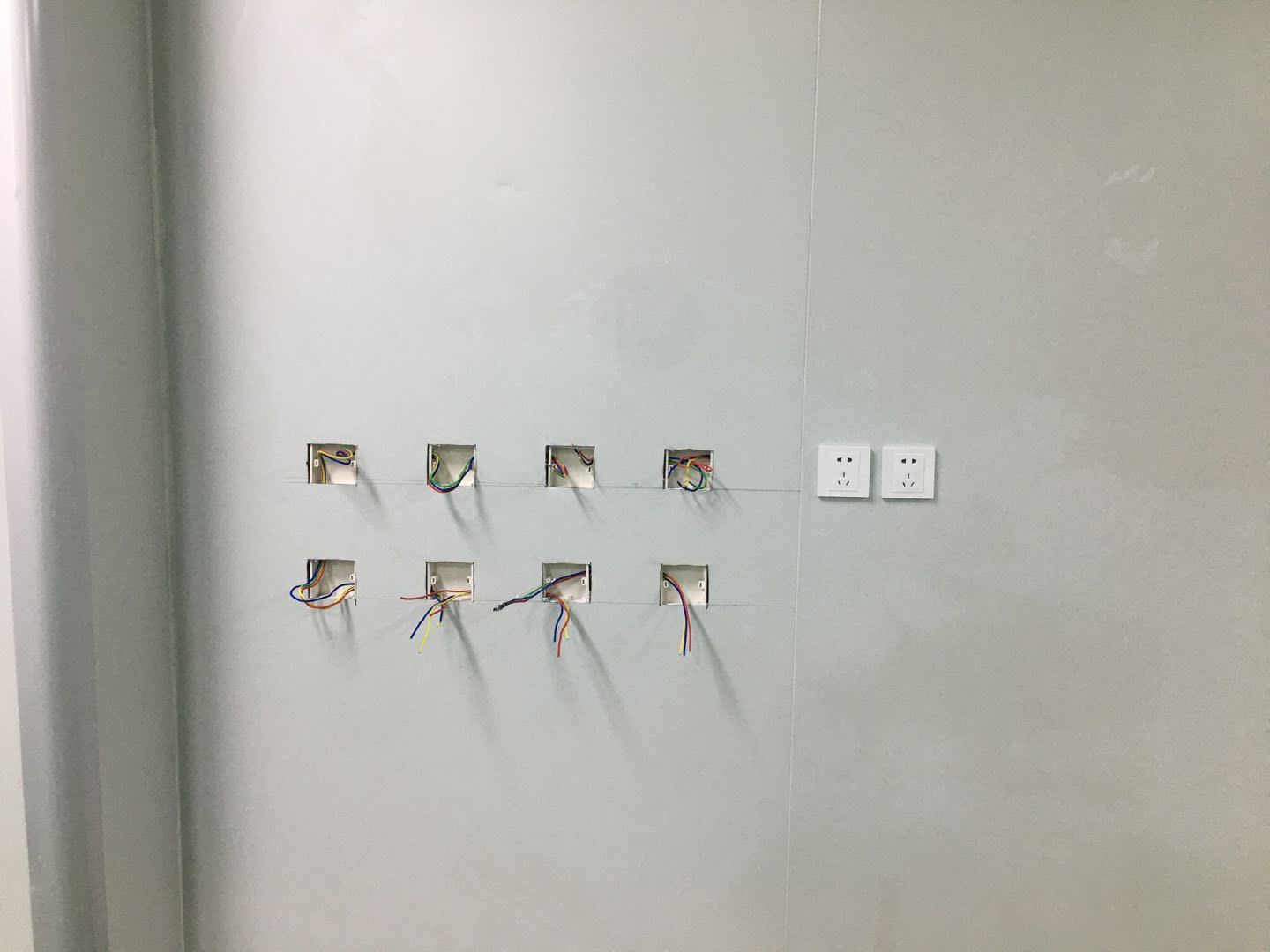

    1、聚氨酯地坪面涂完成。保養中;2、聚氨酯超耐磨罩面今日未施工,原因?yàn)榈孛鏈囟冗^低,昨日面涂層未徹底固化;3、彩板通道收尾施工完成約90%左右;4、門窗合頁全部完成,觀察窗構件全部完成。門板全部切割完成。

  • 2020-11-04

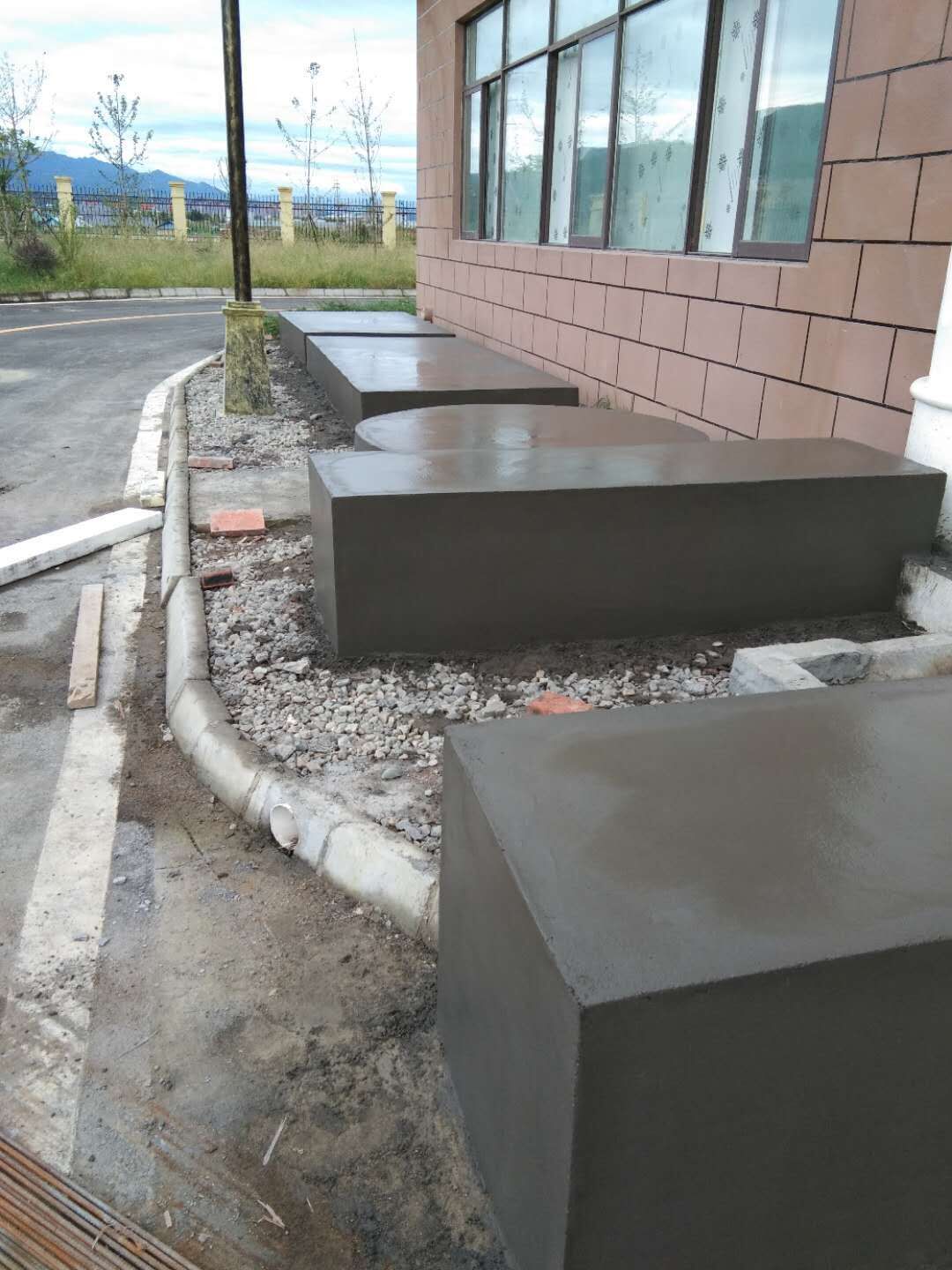

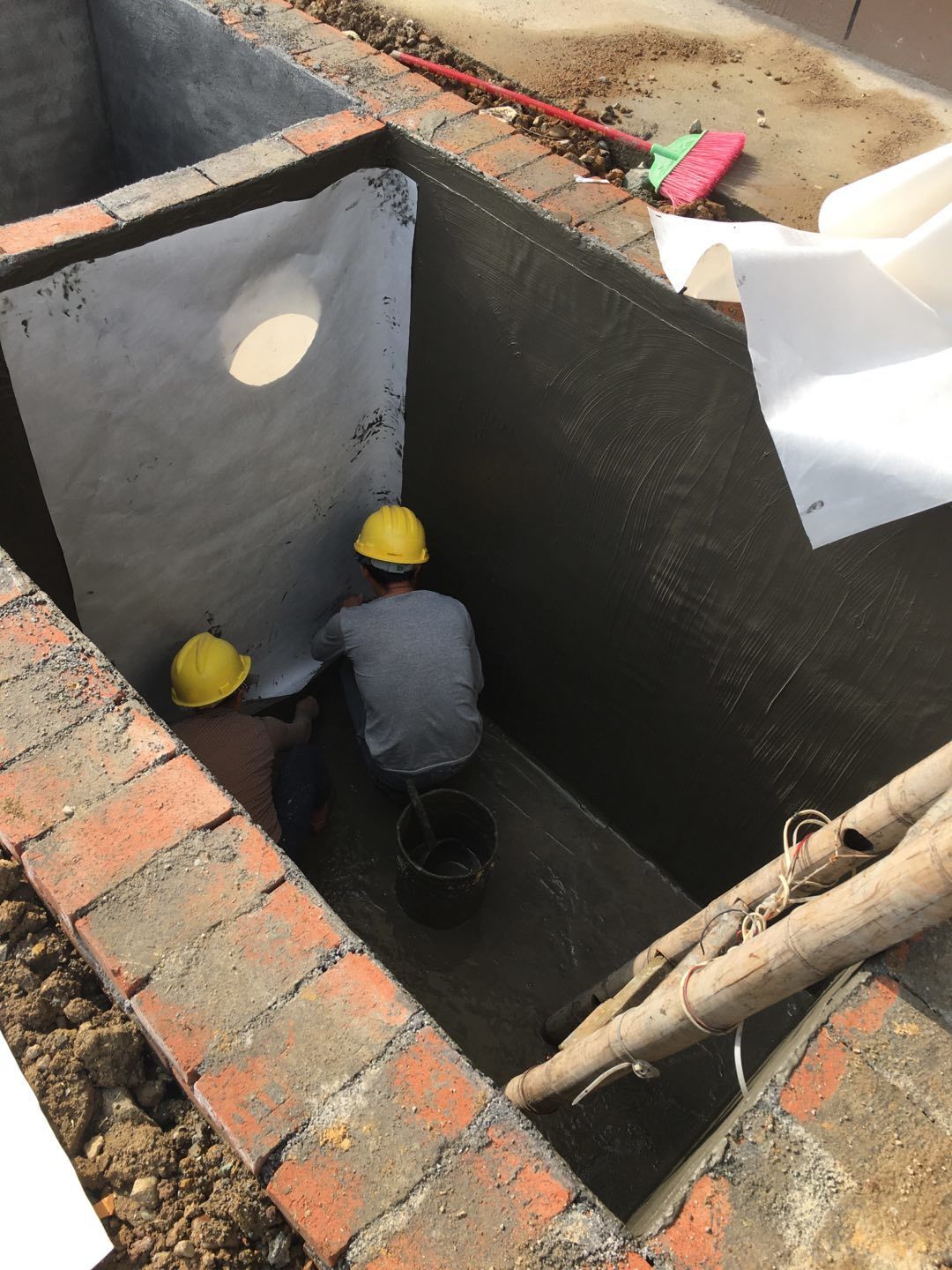

    1、隔油池蓋板保養第11天;2、聚氨酯地坪底涂已完成;3、聚氨酯超耐磨地面打磨完成50%左右;4、彩板通道施工完成約40%

  • 2020-11-02

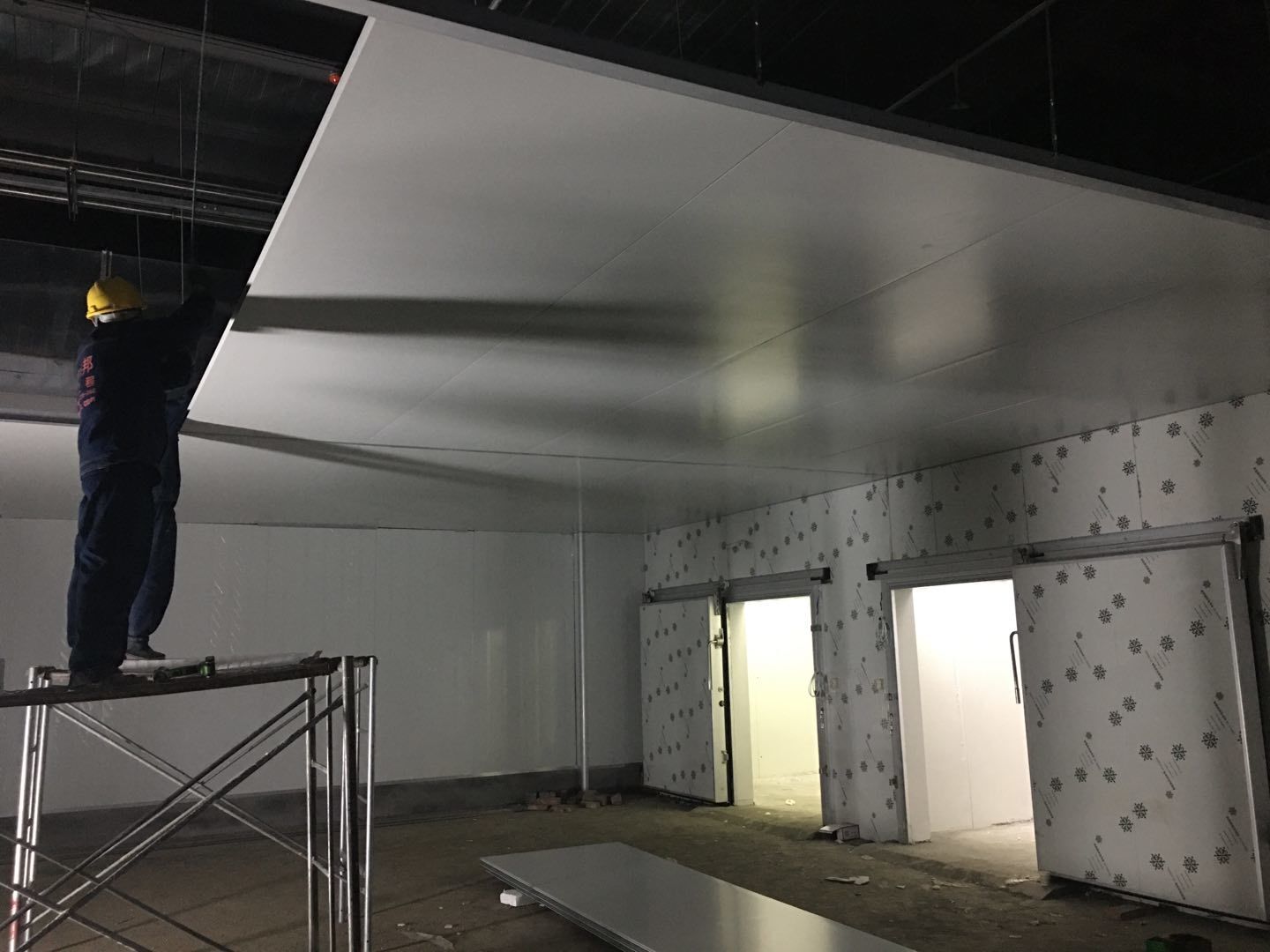

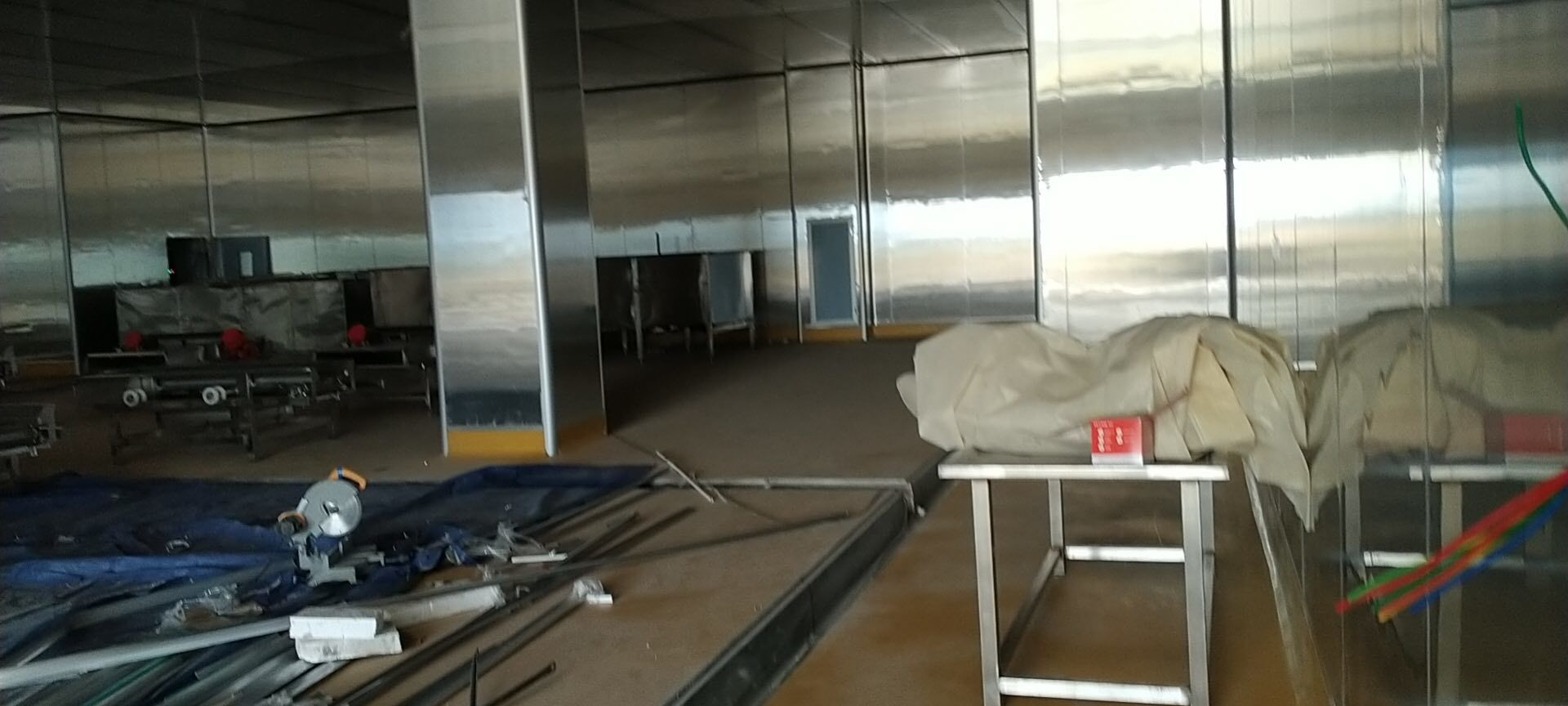

    1、隔油池蓋板保養第九天;2、聚氨酯地坪施工基層吸塵灰第一遍已完成;3、聚氨酯超耐磨地面底涂完成,刮砂完成50%;4、彩板除必要的預留空間外已封頂,下階段將轉移作業區域進入門窗制作,通道施工環節。5、智琪風管已拆除90%.不銹鋼折件正在加緊制作,蒸煮車間裙邊折件同步制作中。

  • 2020-10-28

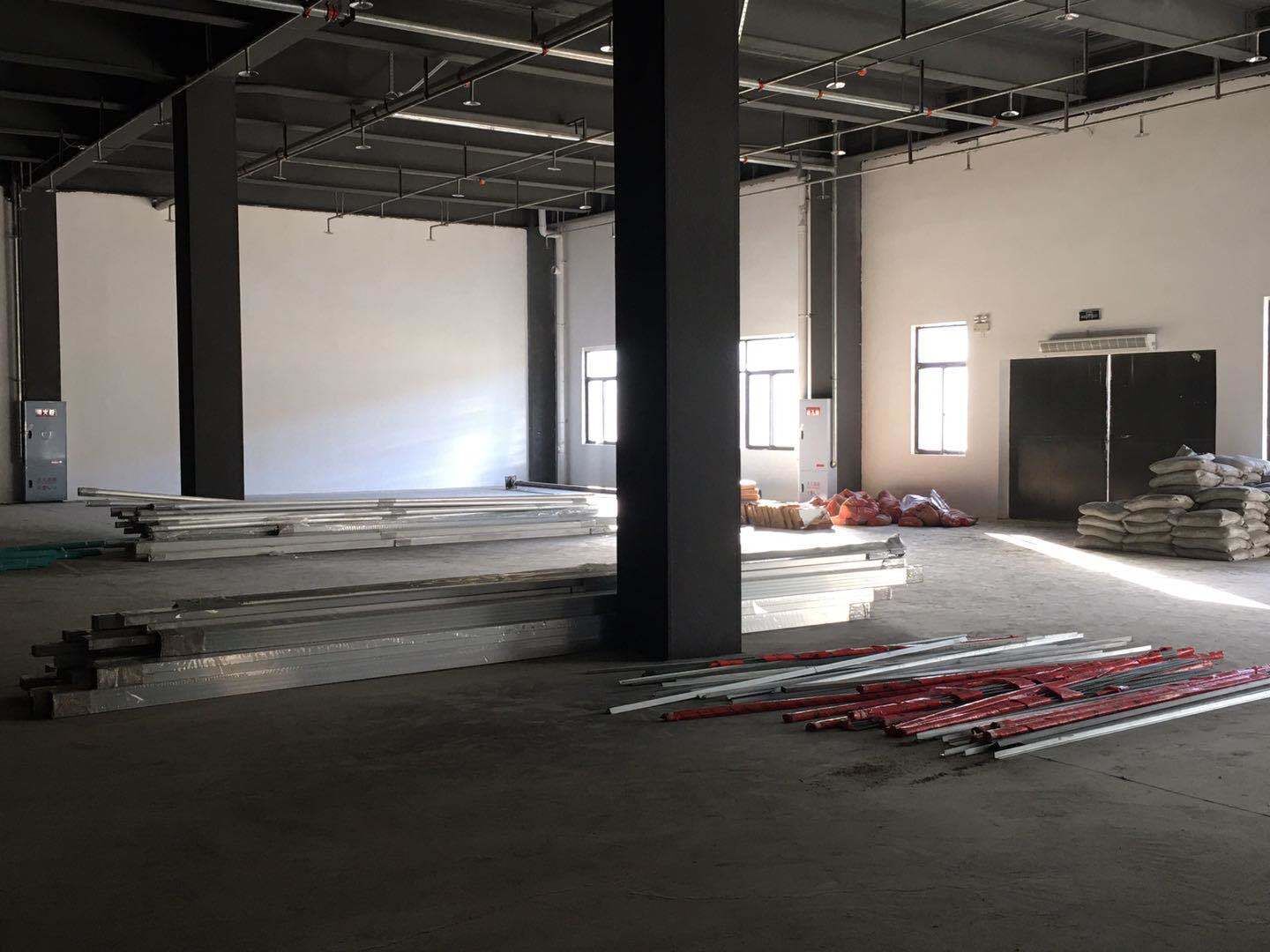

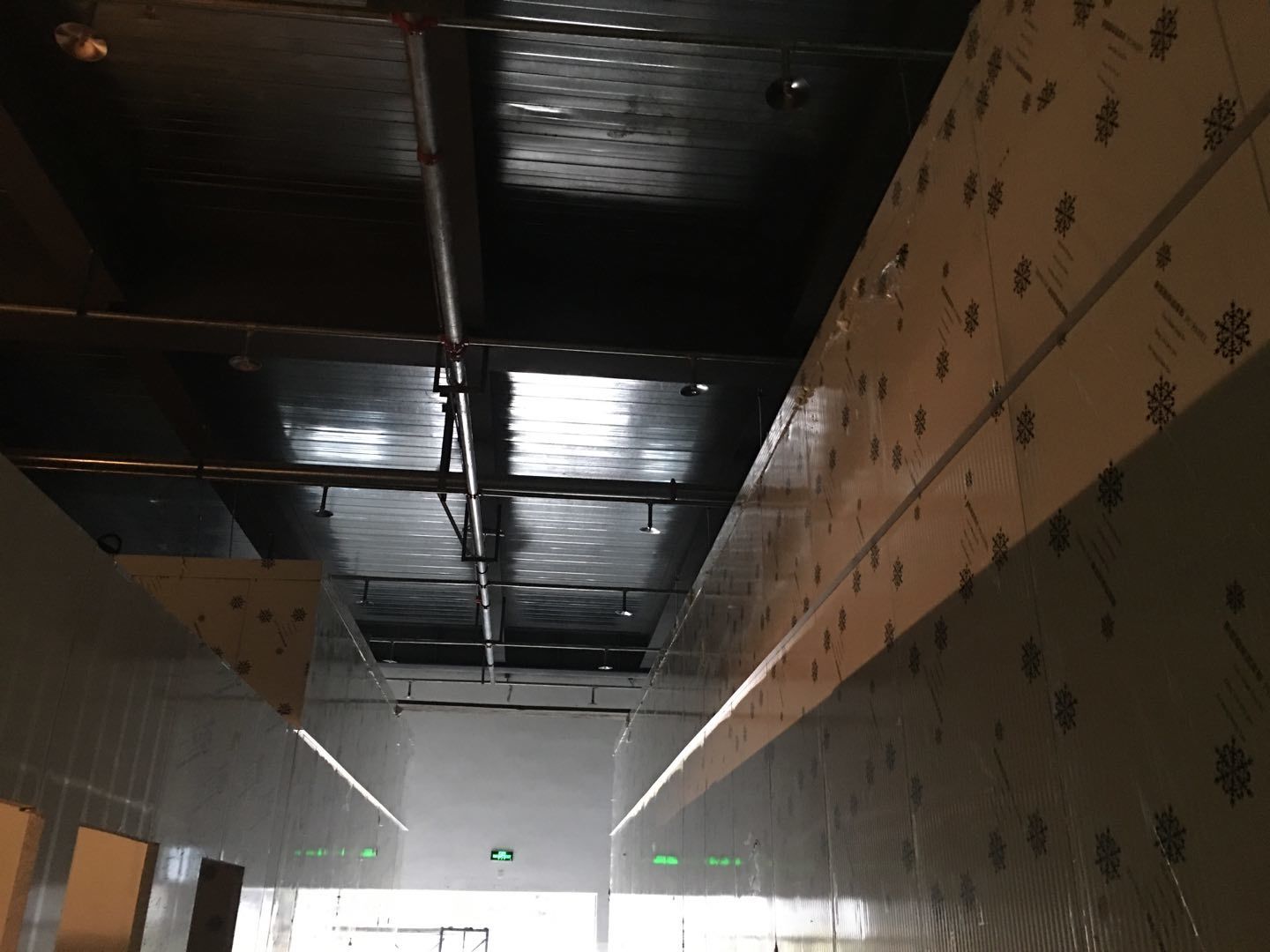

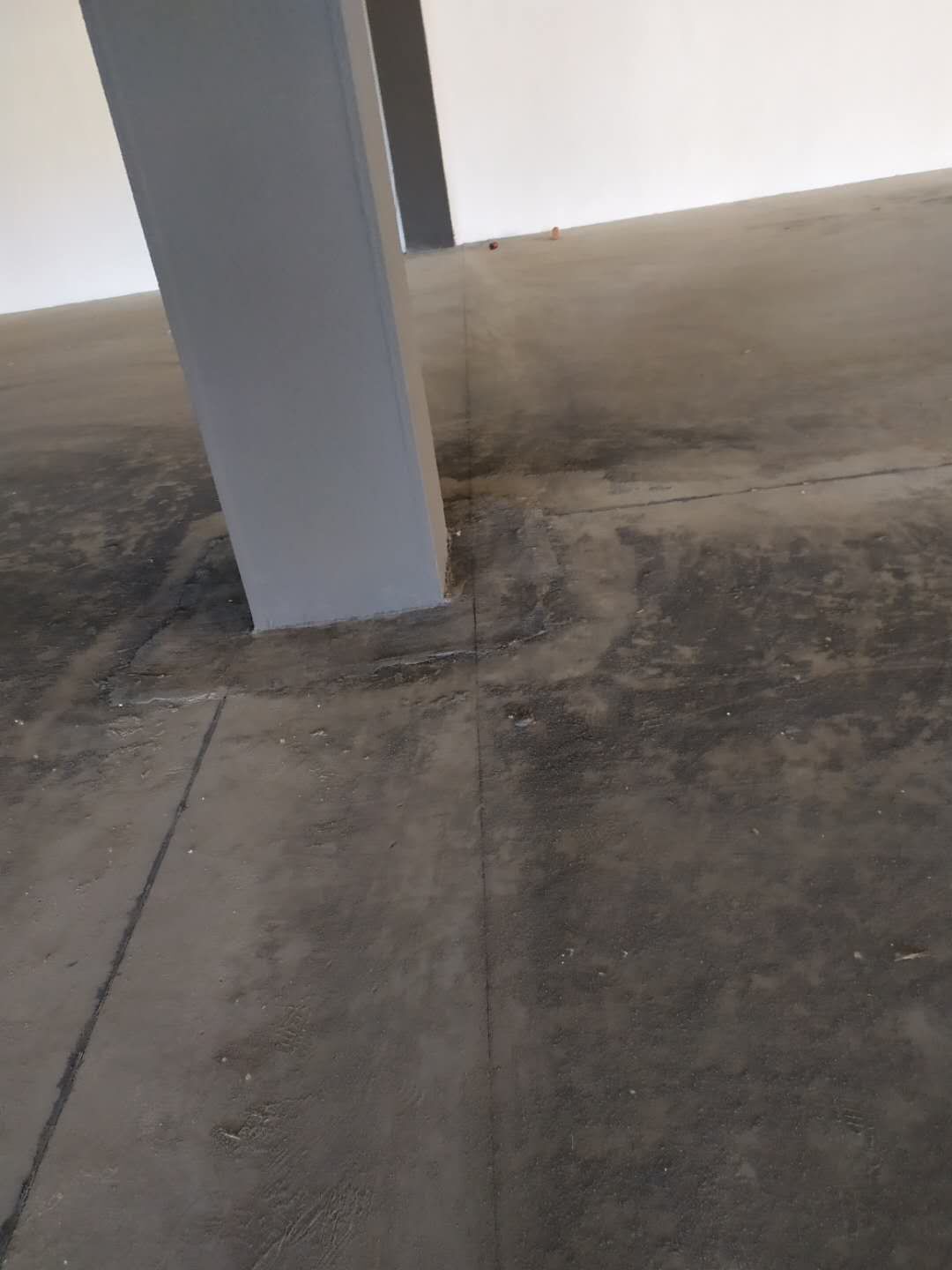

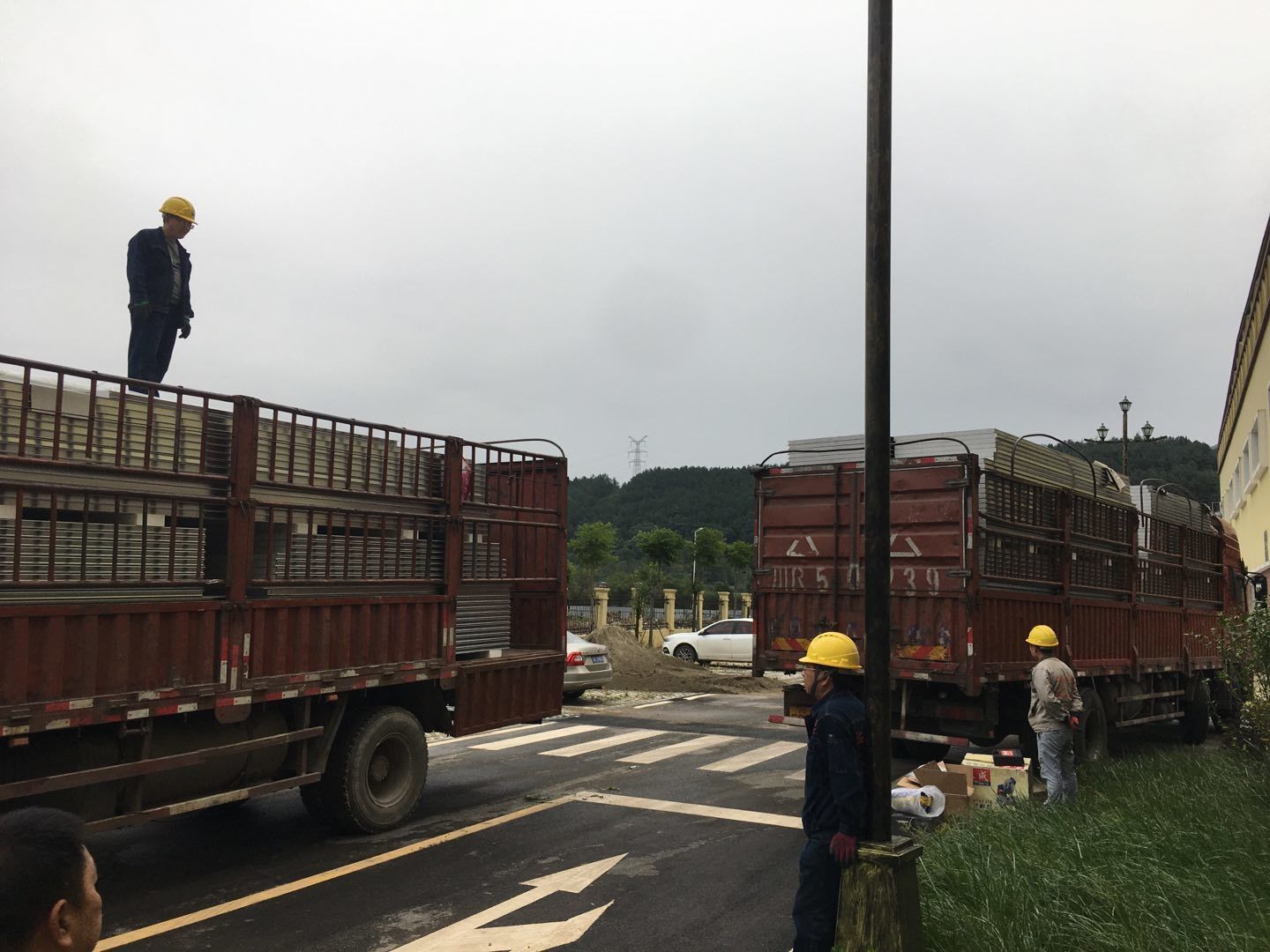

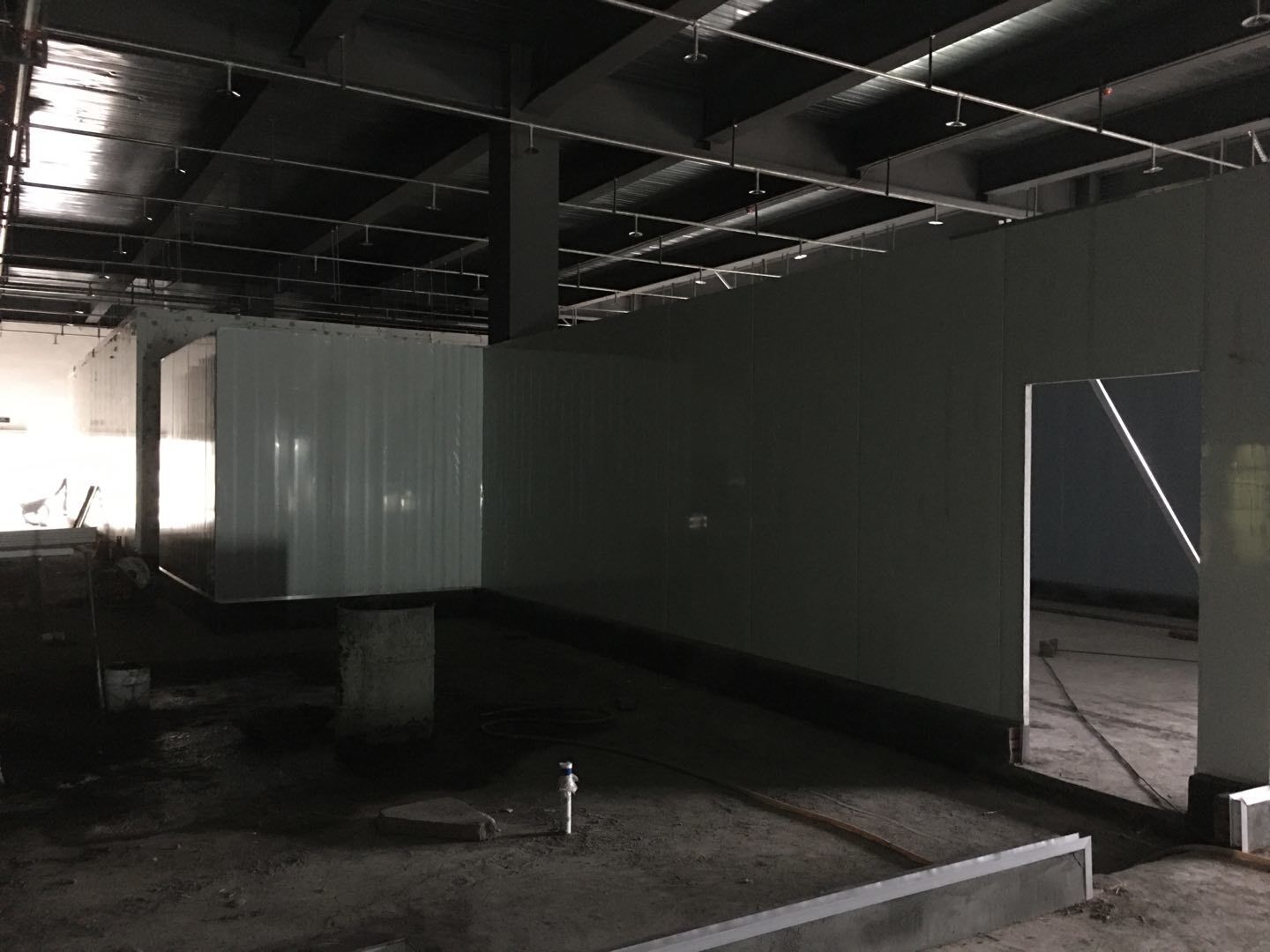

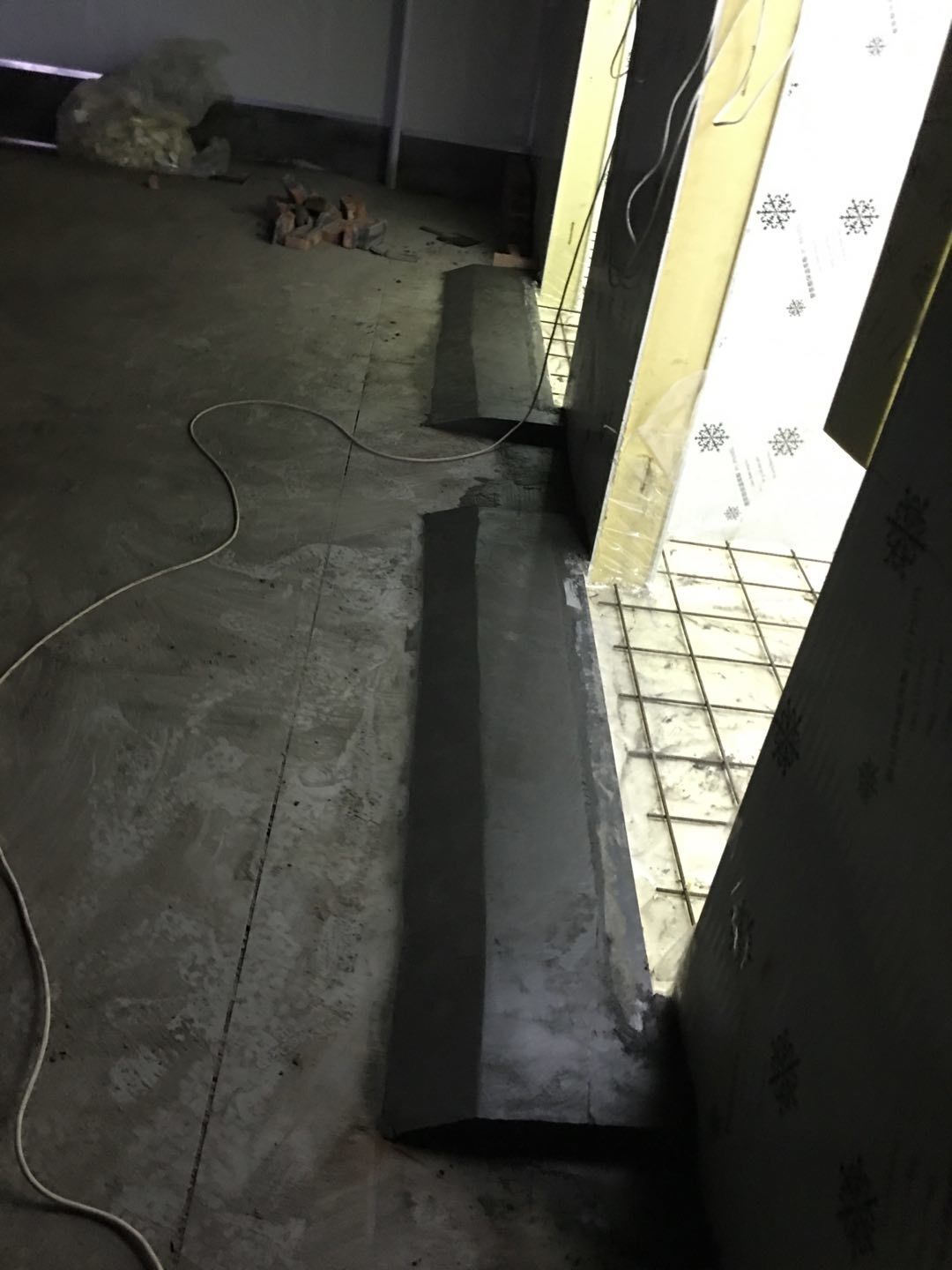

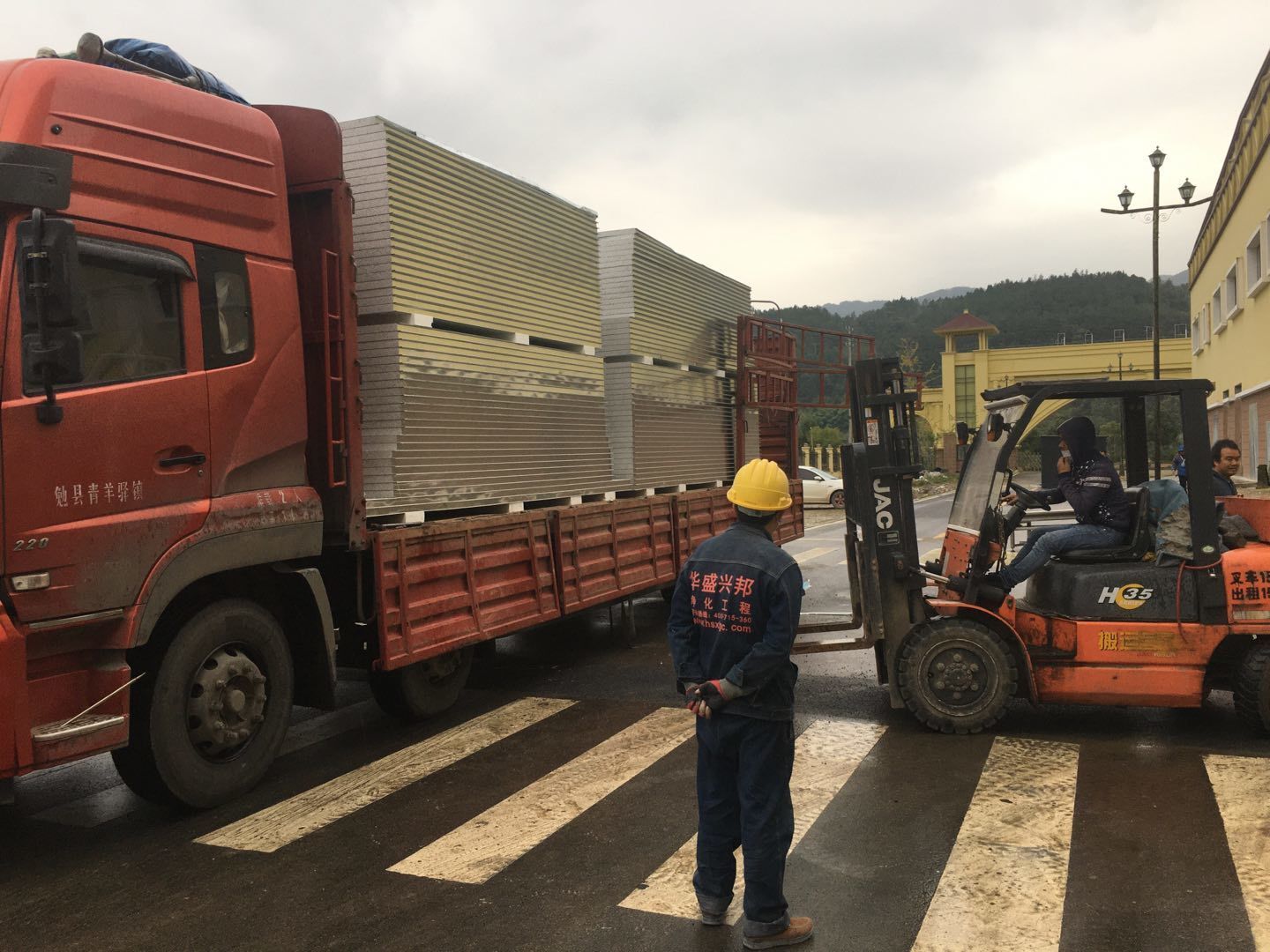

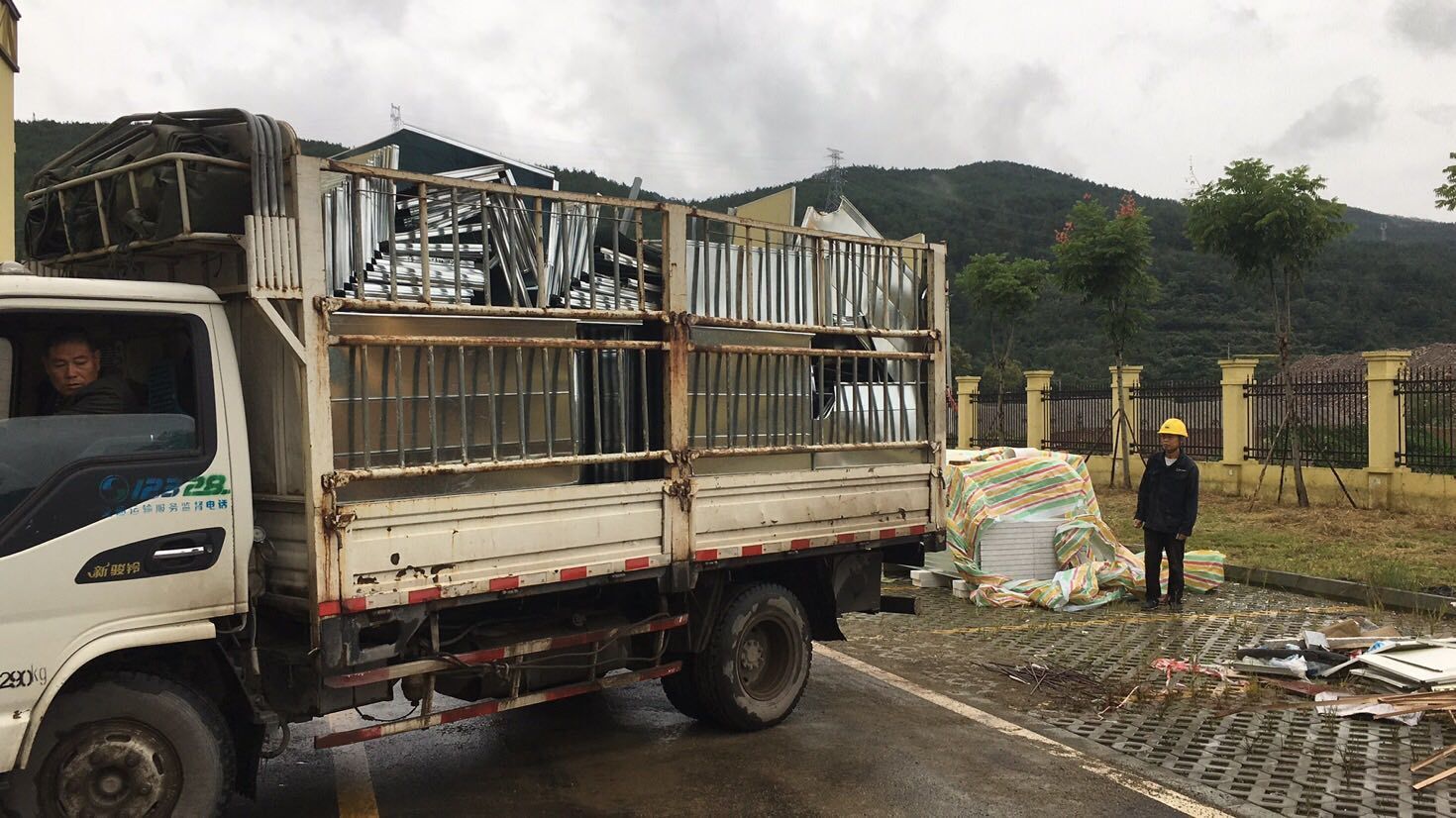

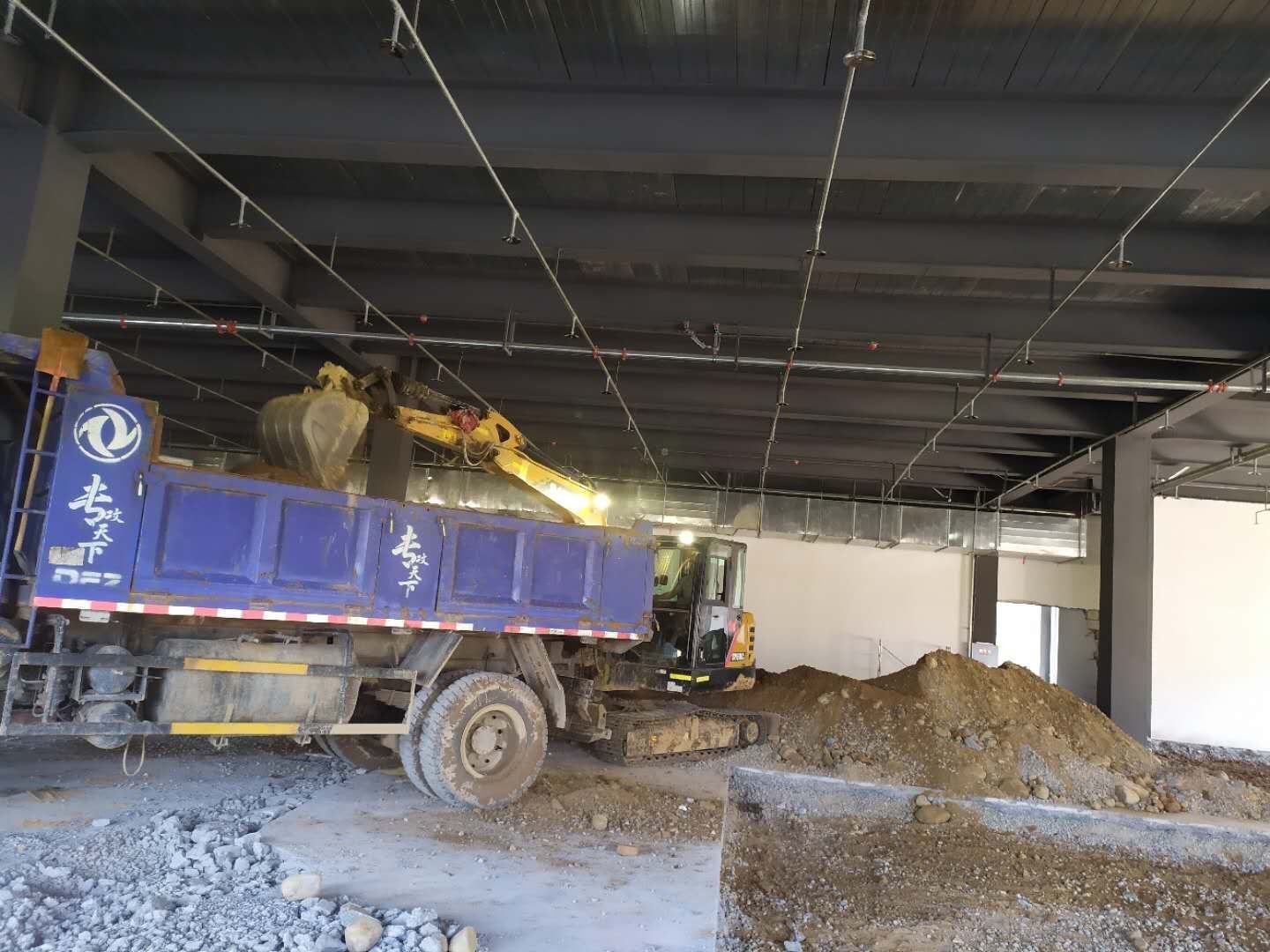

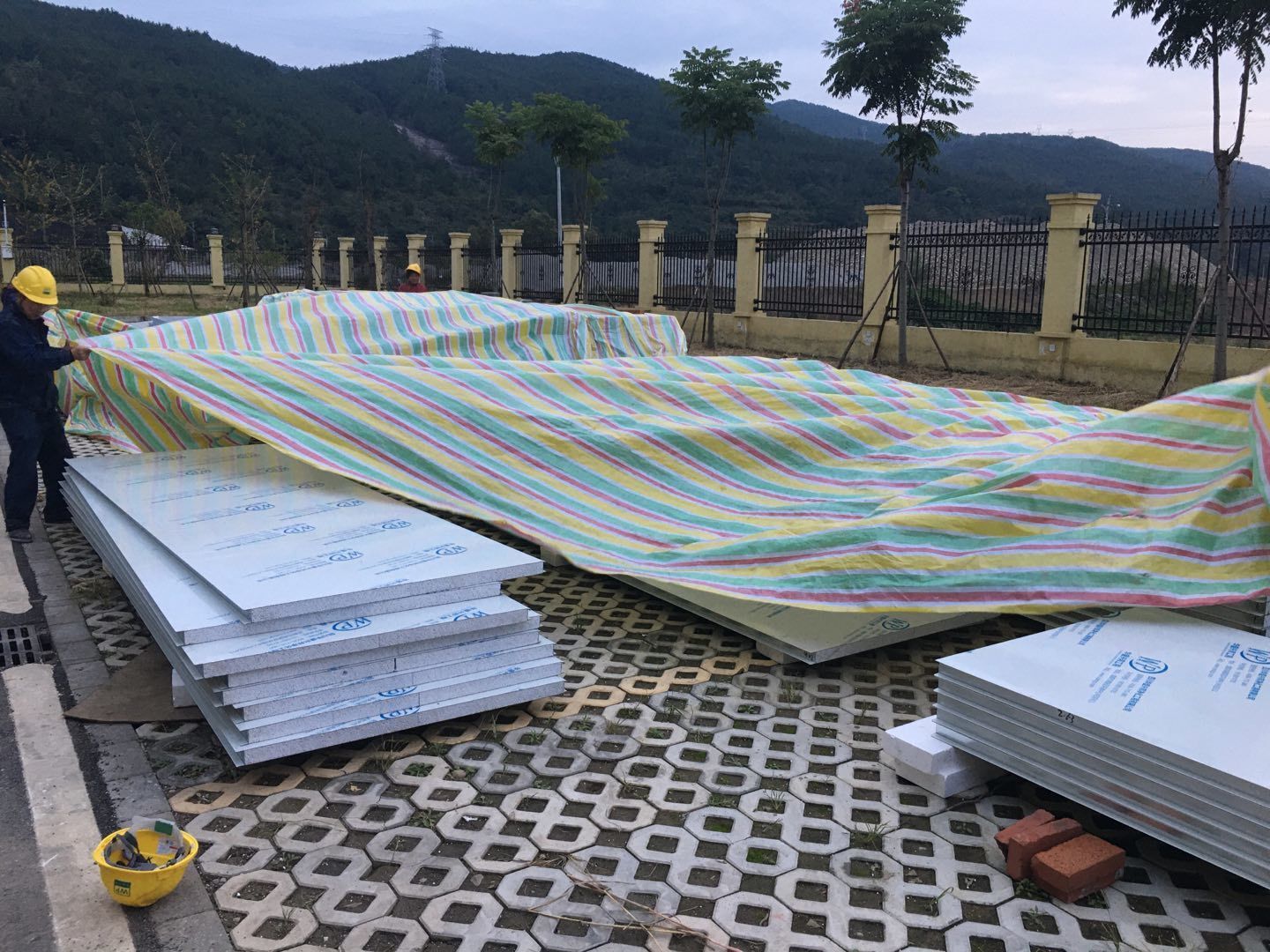

    1、凍庫防撞墻全部已施工完成,余表面刮灰;2、隔油池蓋板保養第四天;3、已完成區域的燈具排管并線全部完成,開關燈具已安裝;4、設備進入后,今日更衣室墻板已全部安裝完畢,明日封頂;5、聚氨酯地坪施工前基層處理開始第二天,總體進度約完成70%預計3天。6、第五批次材料到場卸裝完成。

  • 2020-10-24

    1、凍庫地坪養護第12天;2、隔油池蓋板預制完成,保養中;3、開關插座開孔完成30%;4、蒸汽發生器室開門洞完成90%;5、彩板裝飾收尾完成3間區域;6、場地衛生清理,為聚氨酯地坪施工騰出作業面;7、風機4臺設備到位卸裝,空調到位明日安裝;8、1期整改已完成排風主管上屋頂1組,新增1臺風機已到位。

  • 2020-10-23

    1、凍庫地坪養護第11天;2、擋水墻45度收邊完成20%,檢查井.隔油池防水完成;3、開關插座開孔完成20%;4、蒸汽發生器室開門洞完成80%;5、彩板裝飾收尾完成4間區域,進度約為15%左右;6、1期整改風管完成85%,煙道焊接打磨完成,水電整改清單量完成50%左右

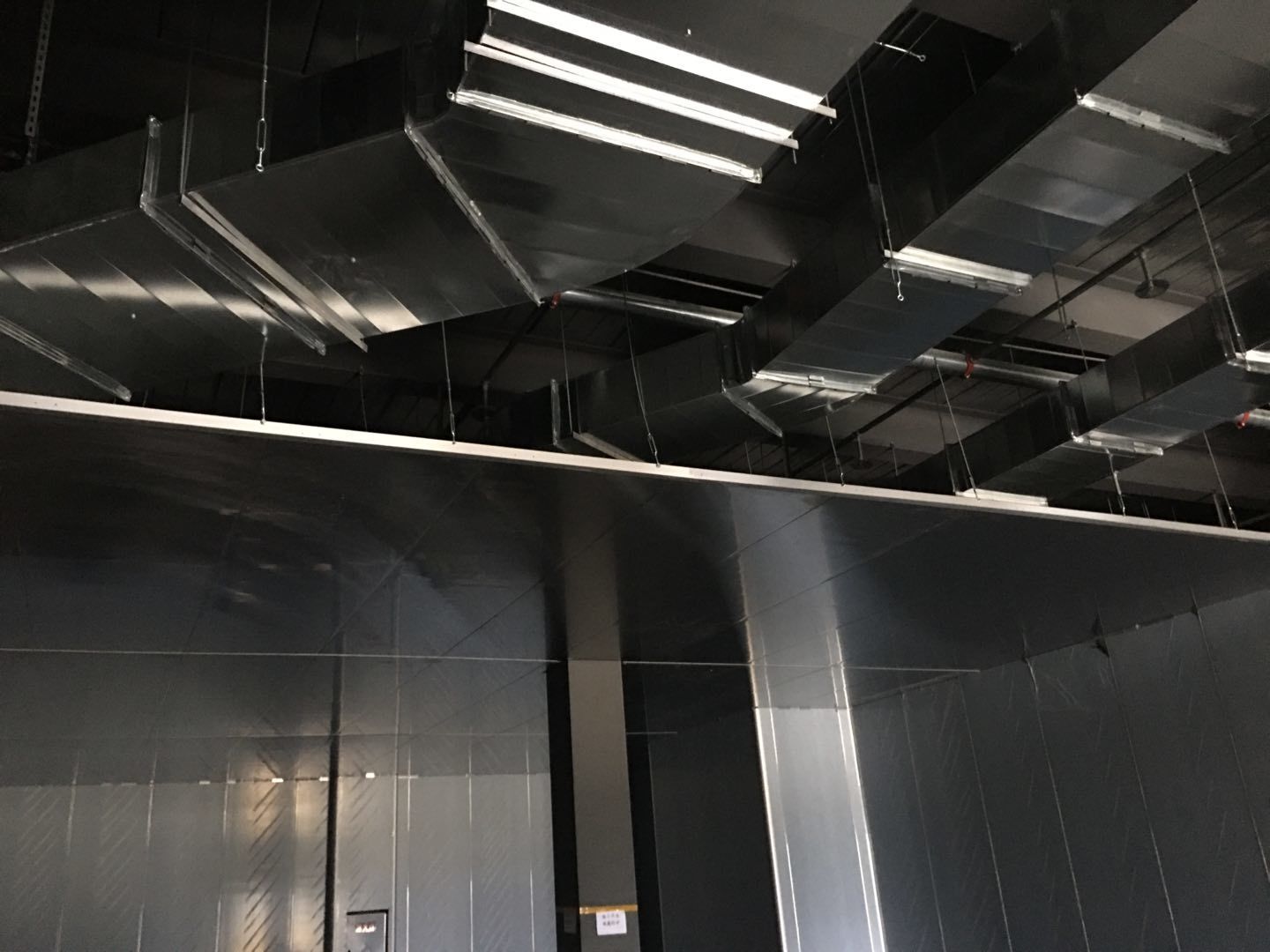

  • 2020-10-21

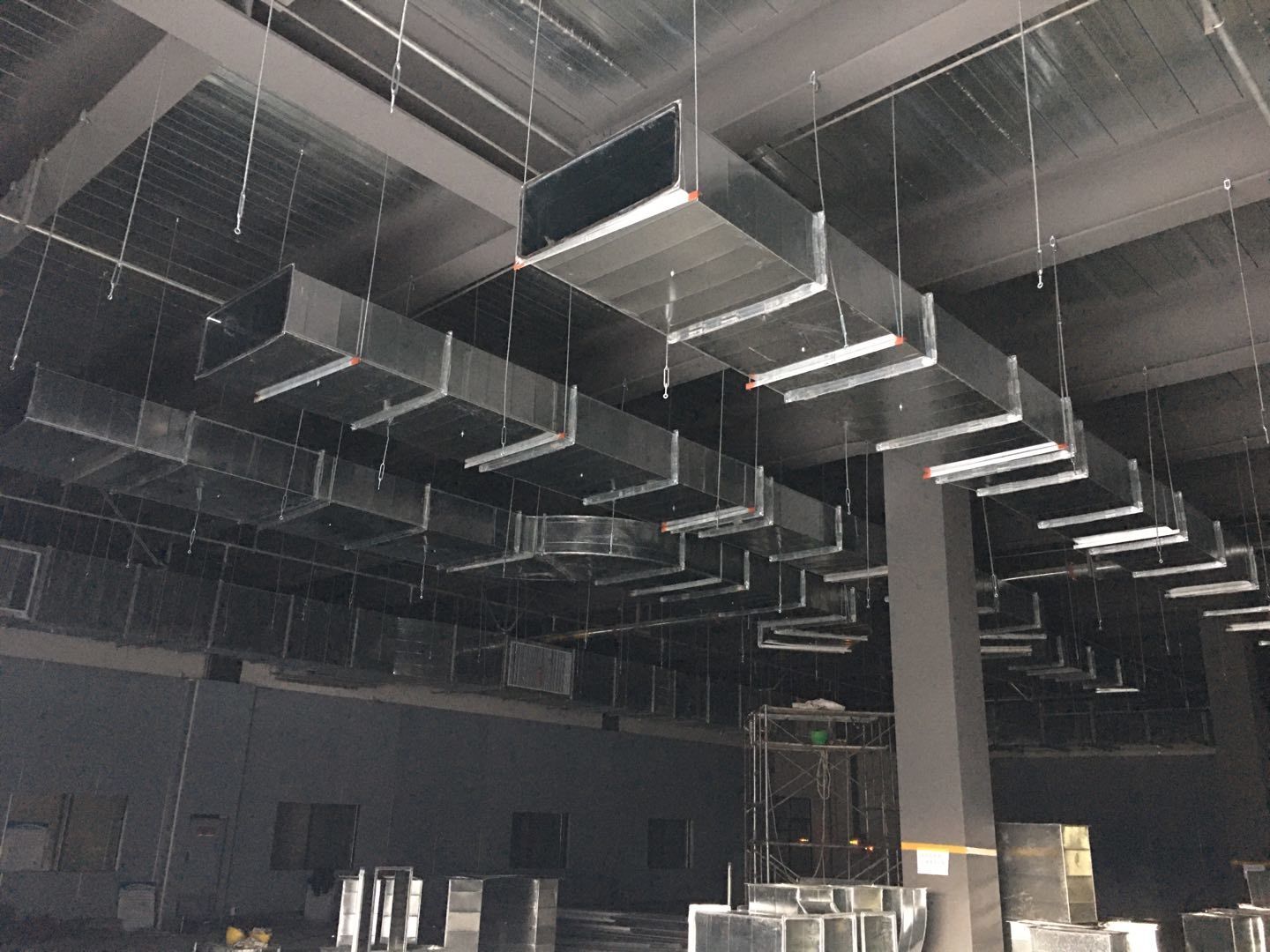

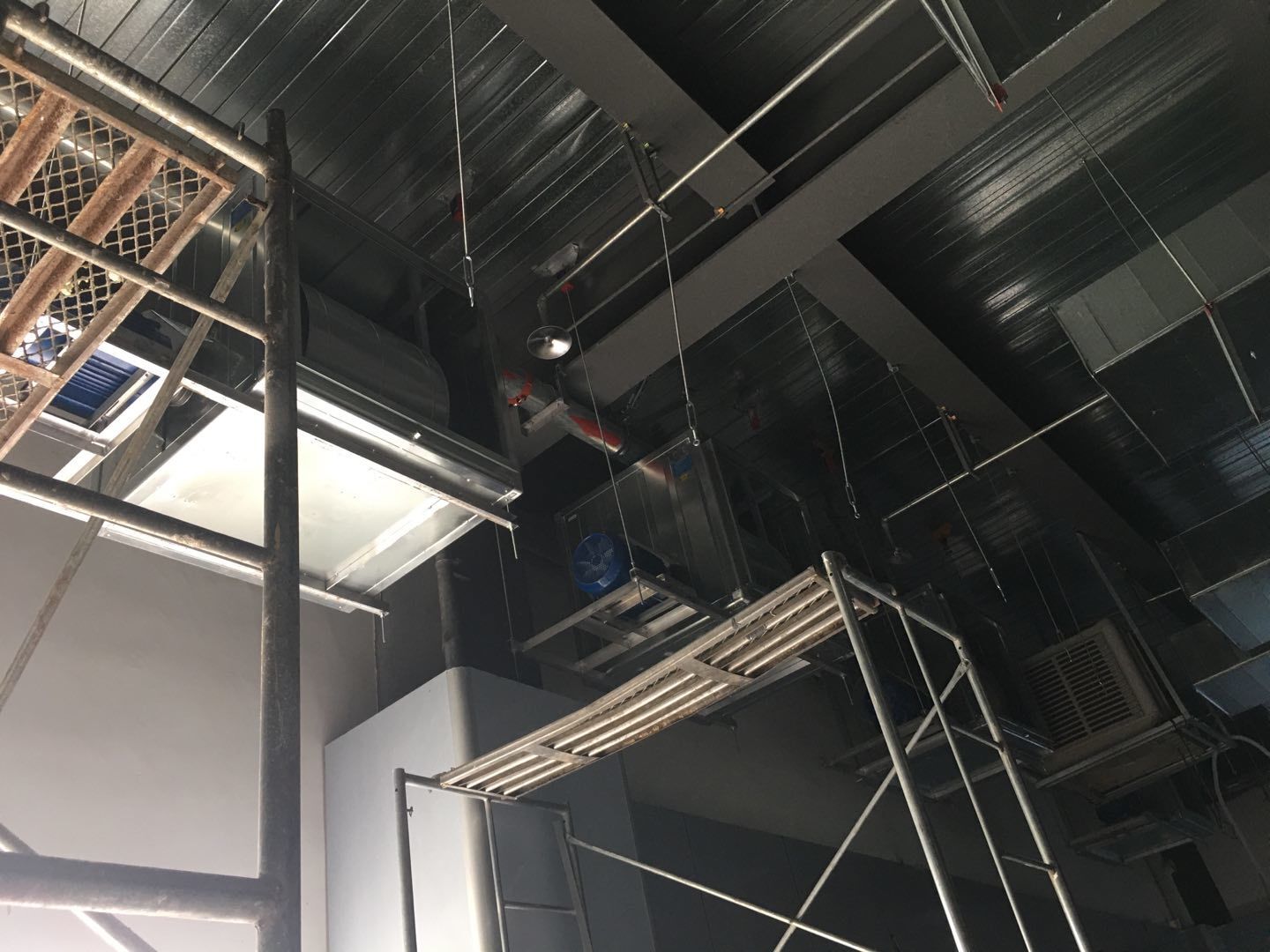

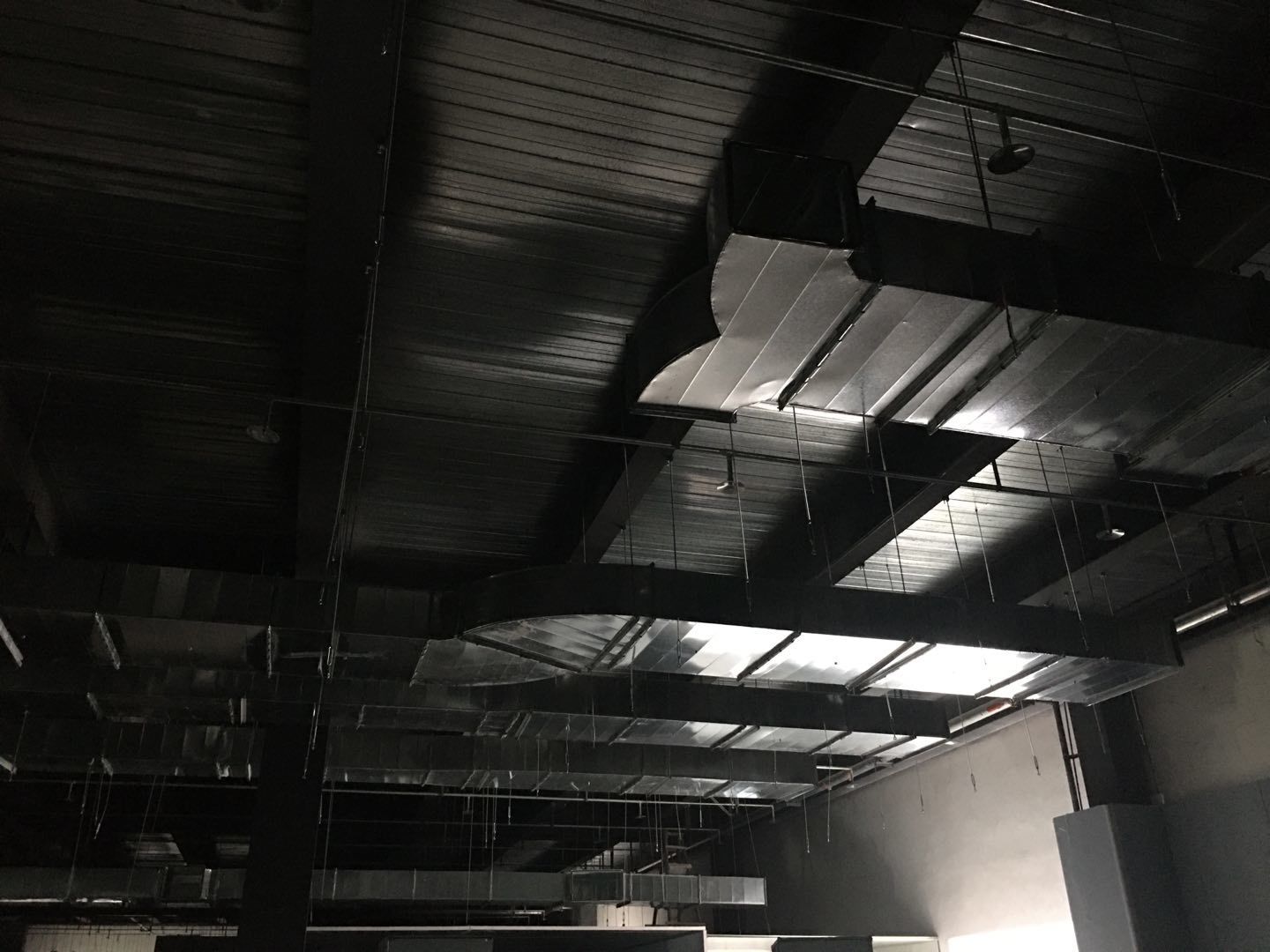

    1、風管吊裝全部完成,余下支管定位開口;2、彩板吊頂總體進度完成約80%,熱加工區域明日暫停吊頂,為風口定位開孔預留操作空間。3、冷風機組2臺已完成吊裝;4、水泥到位,砂轉運到各房間。5、場地清理。6、化驗室拍圓弧打膠撕膜。7、一期整改完成50%風管刷漆。

  • 2020-10-19

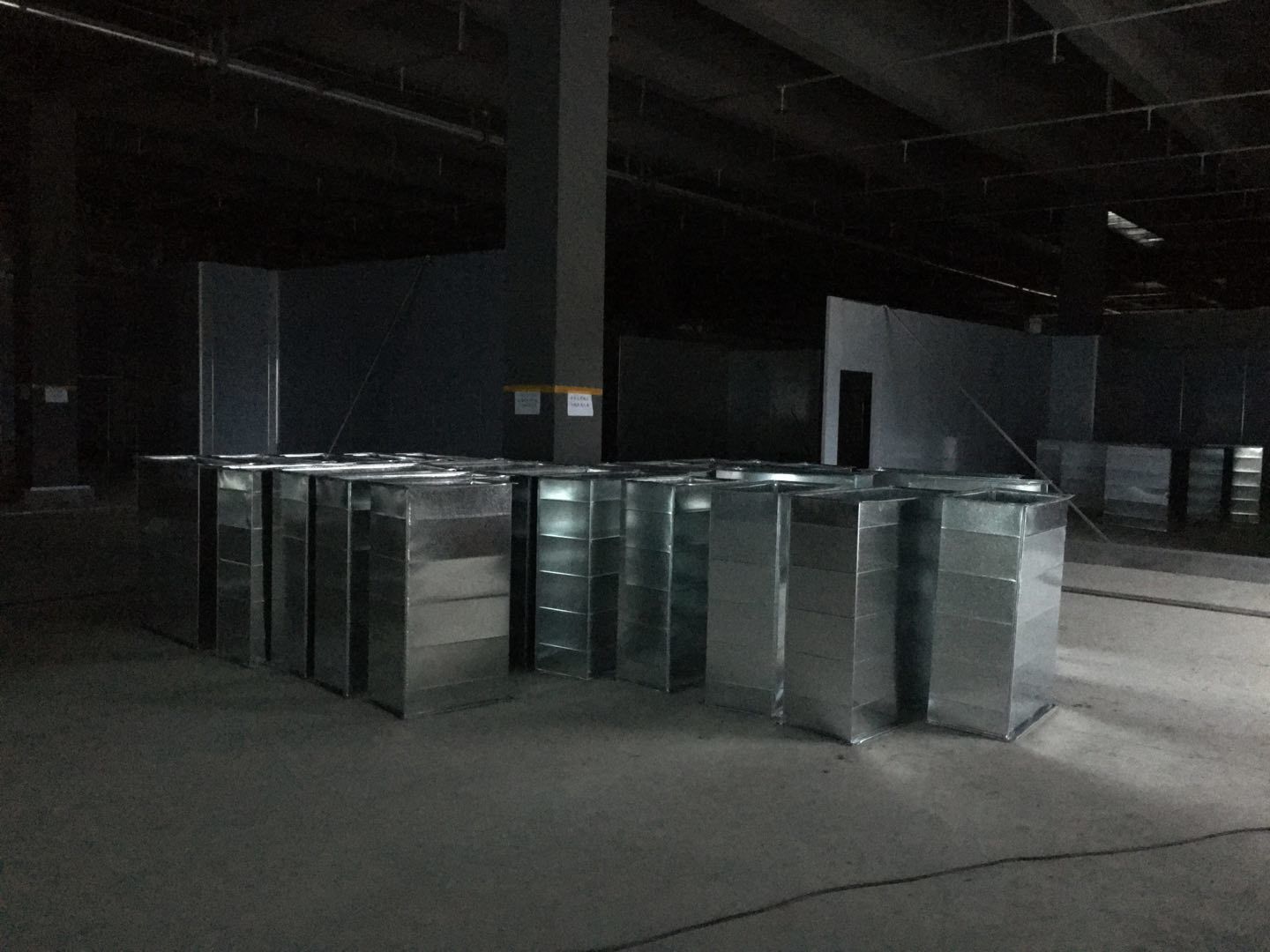

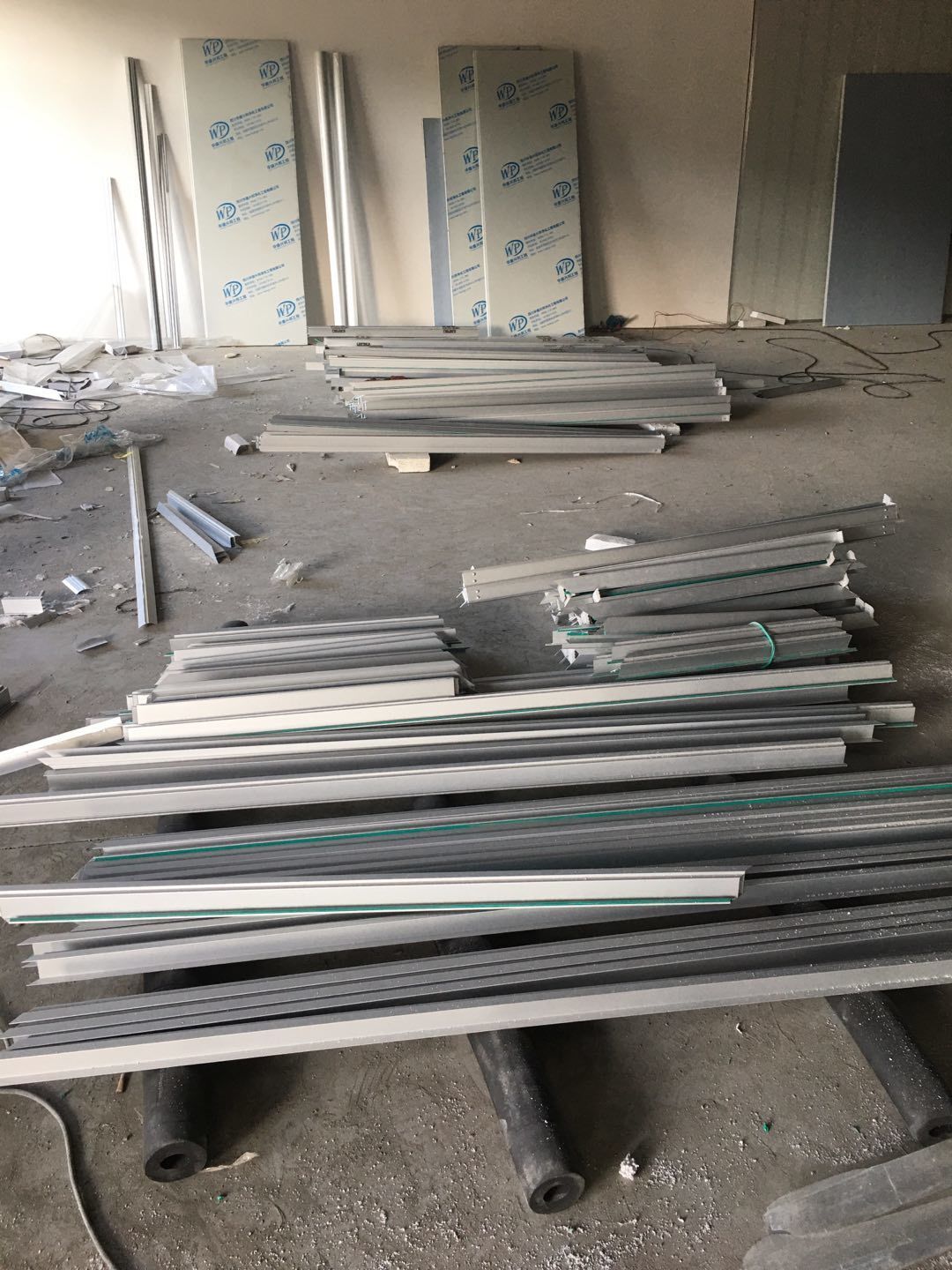

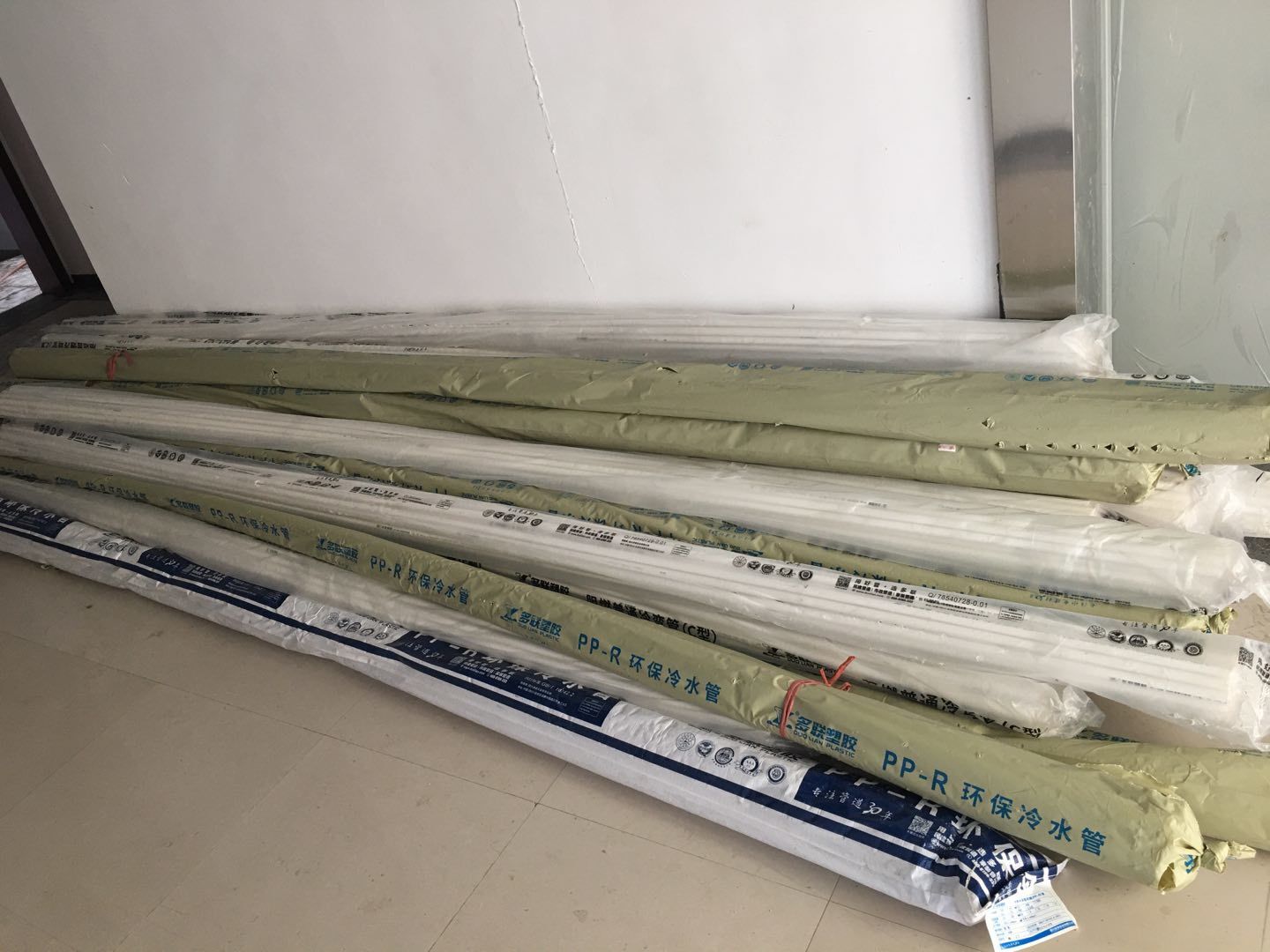

    1、風管吊裝完成;2、凍庫地坪養護第六天;3、彩板吊頂總體進度完成約45%;4、彩板吊筋完成約70%;5水電第一批材料到場,已完成卸裝;6、風淋室已到位;7、風管吊裝

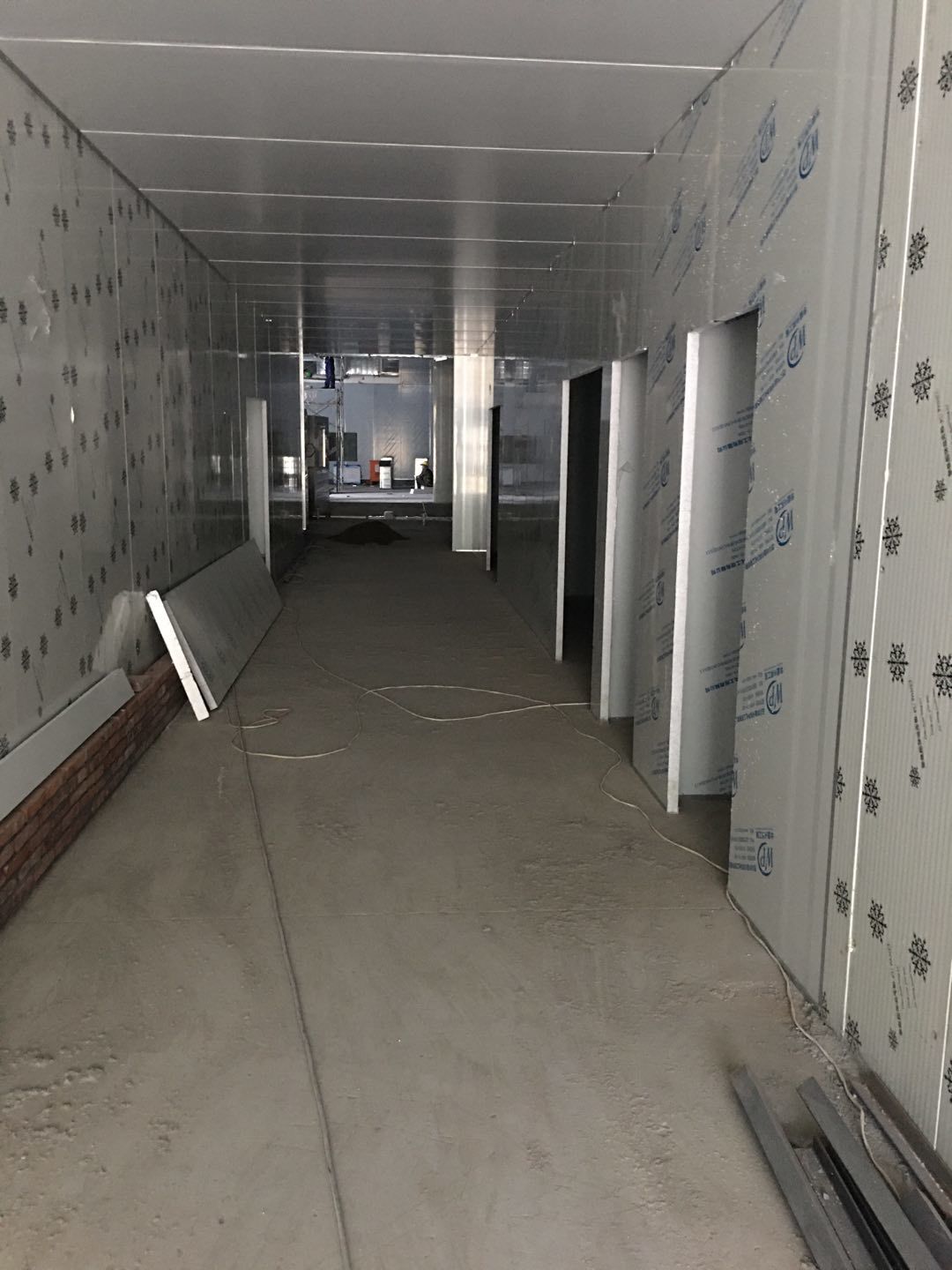

  • 2020-10-15

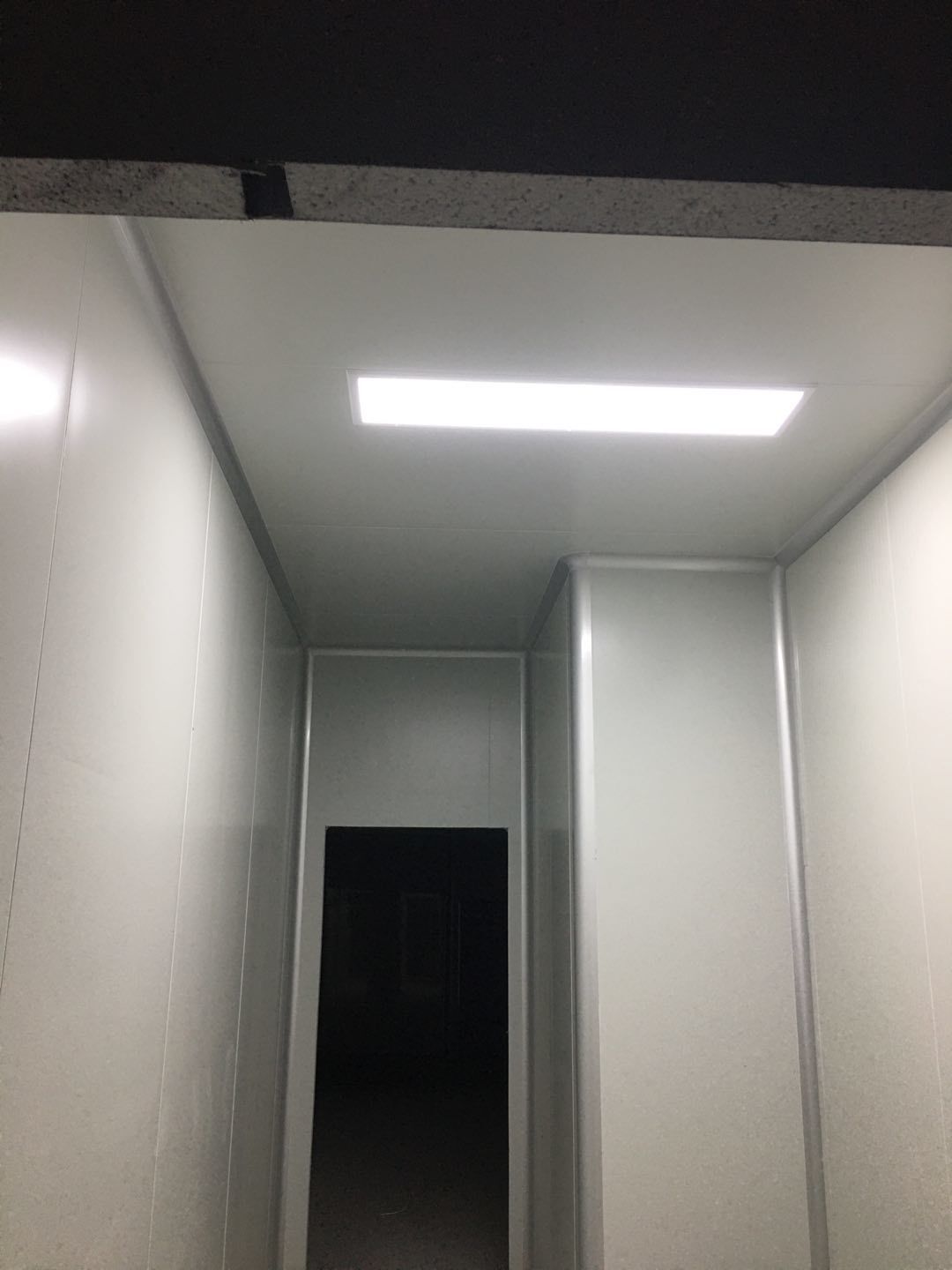

    1、風管合縫咬口完成100%;2、凍庫地坪養護第三天;3彩板加固角鋁施工完成10%;4、外包間區域更衣室墻板施工完畢。

  • 2020-10-14

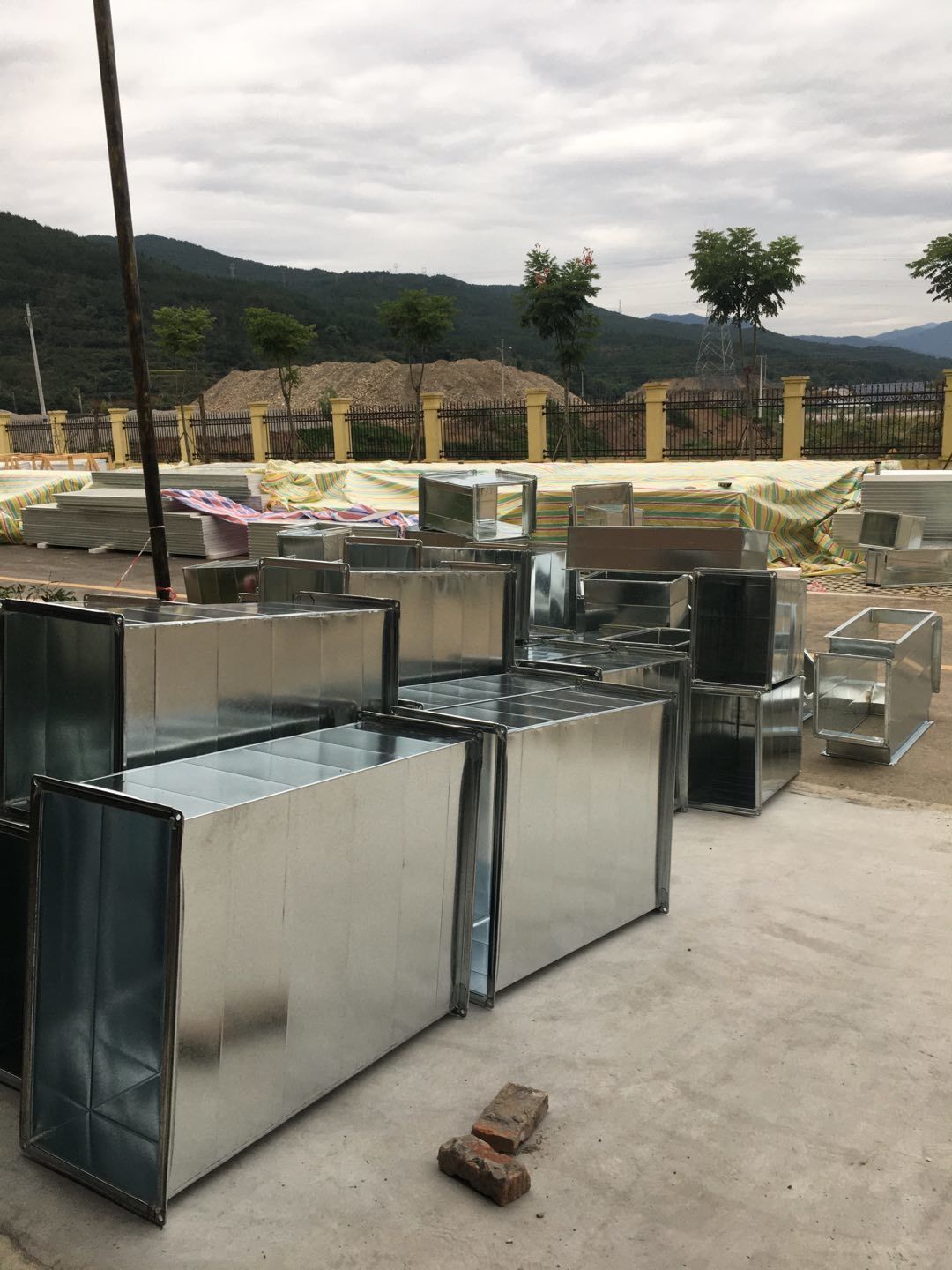

    風管材料到場,組裝完成

  • 2020-10-12

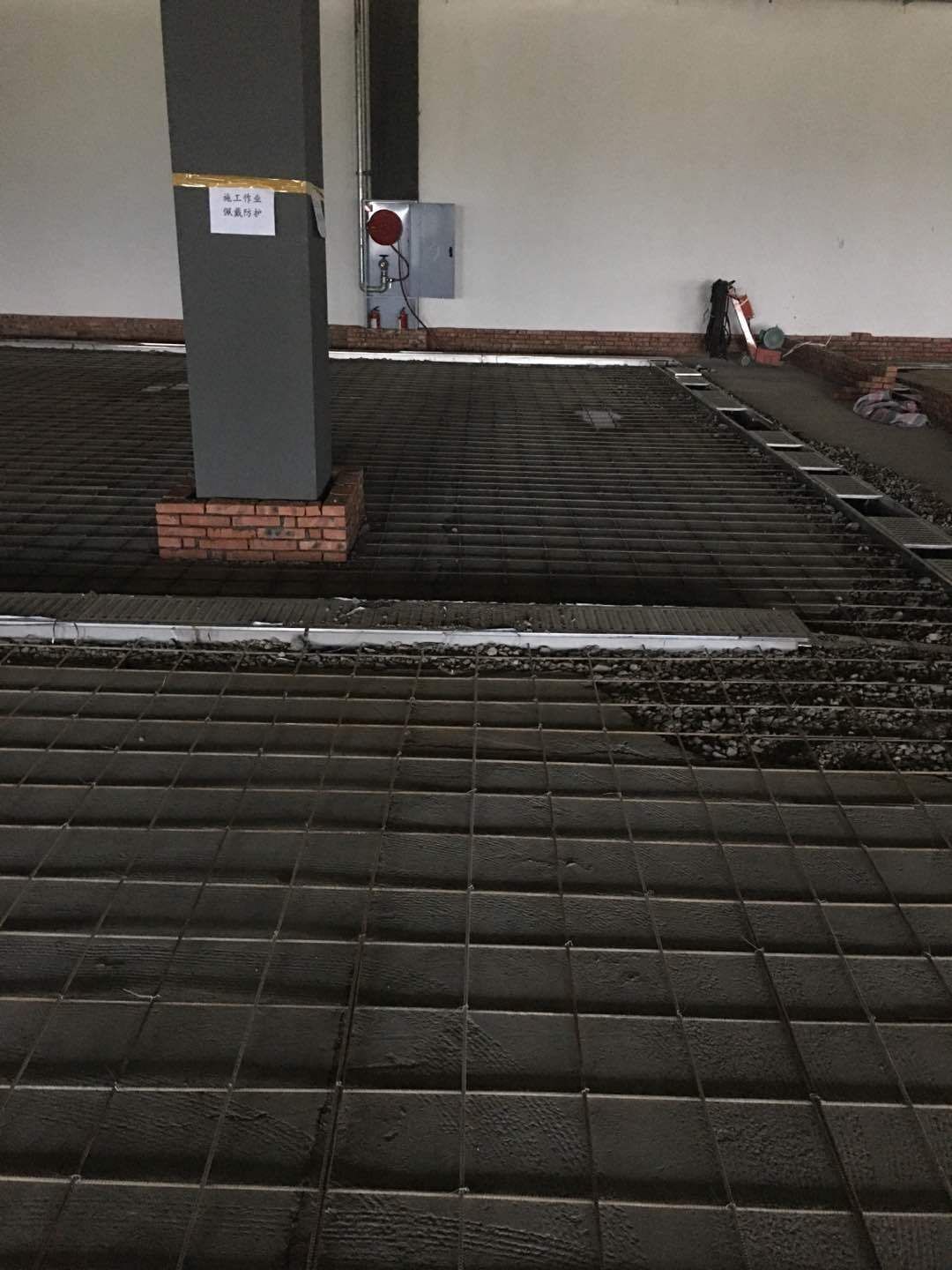

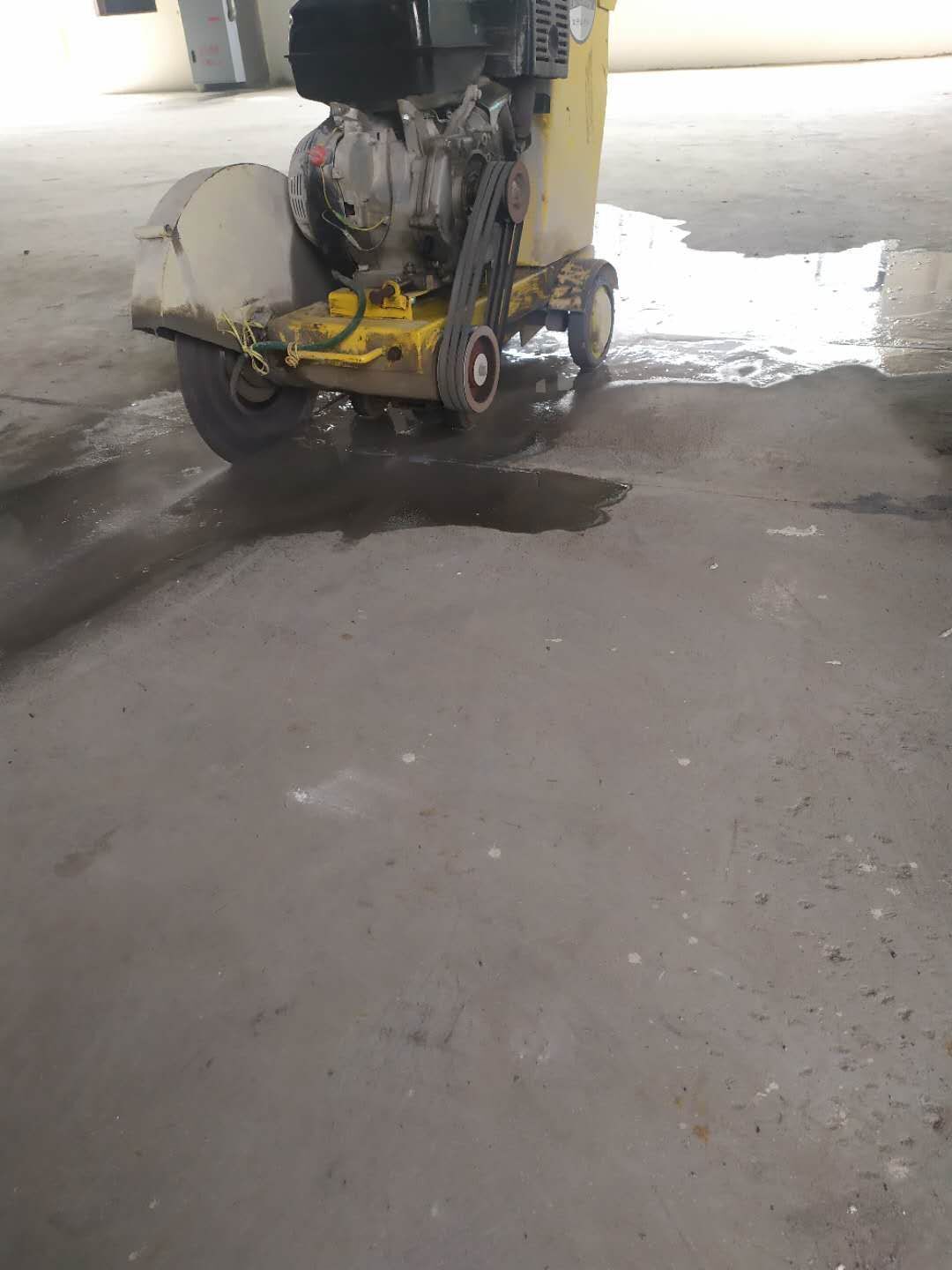

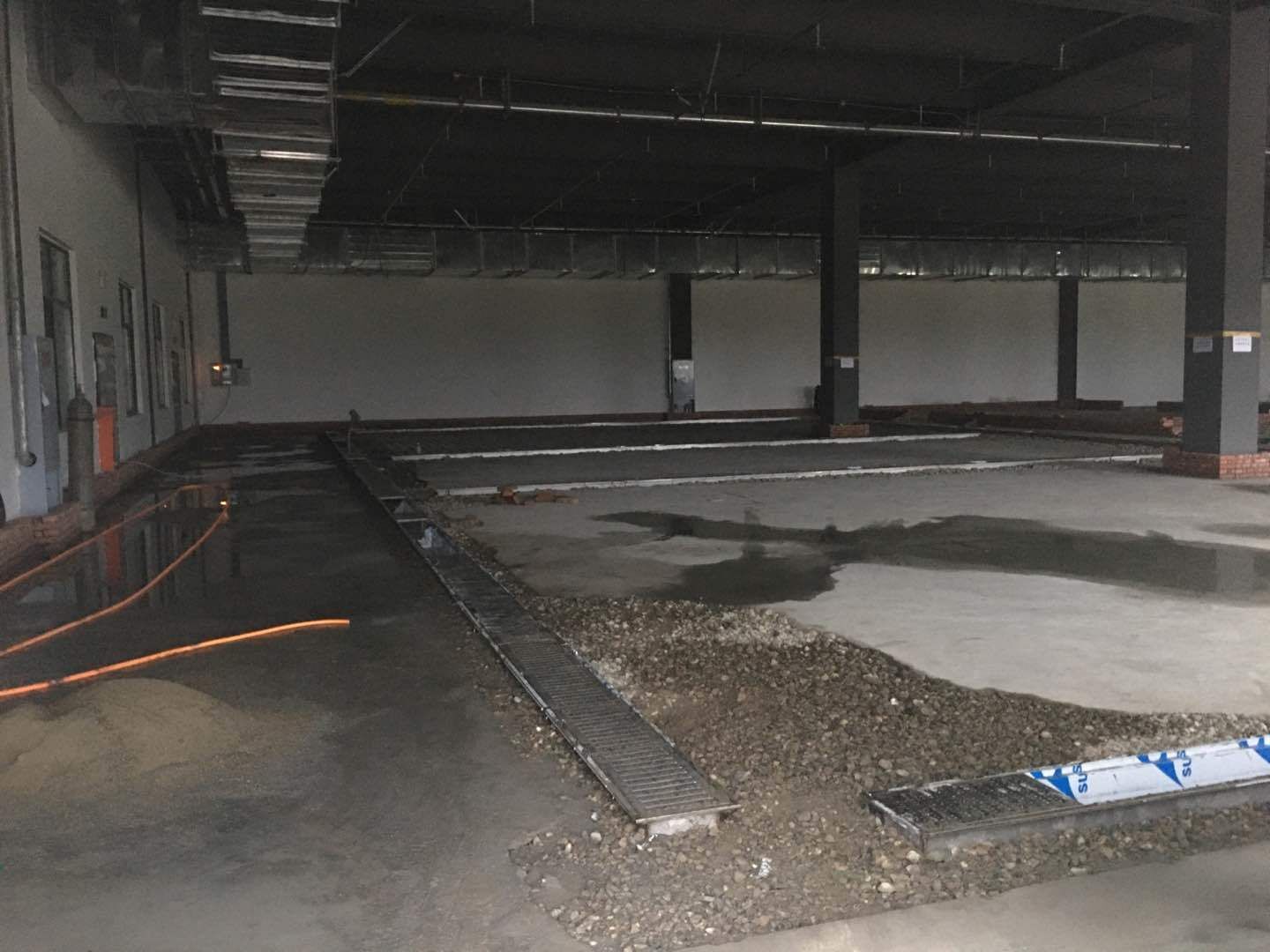

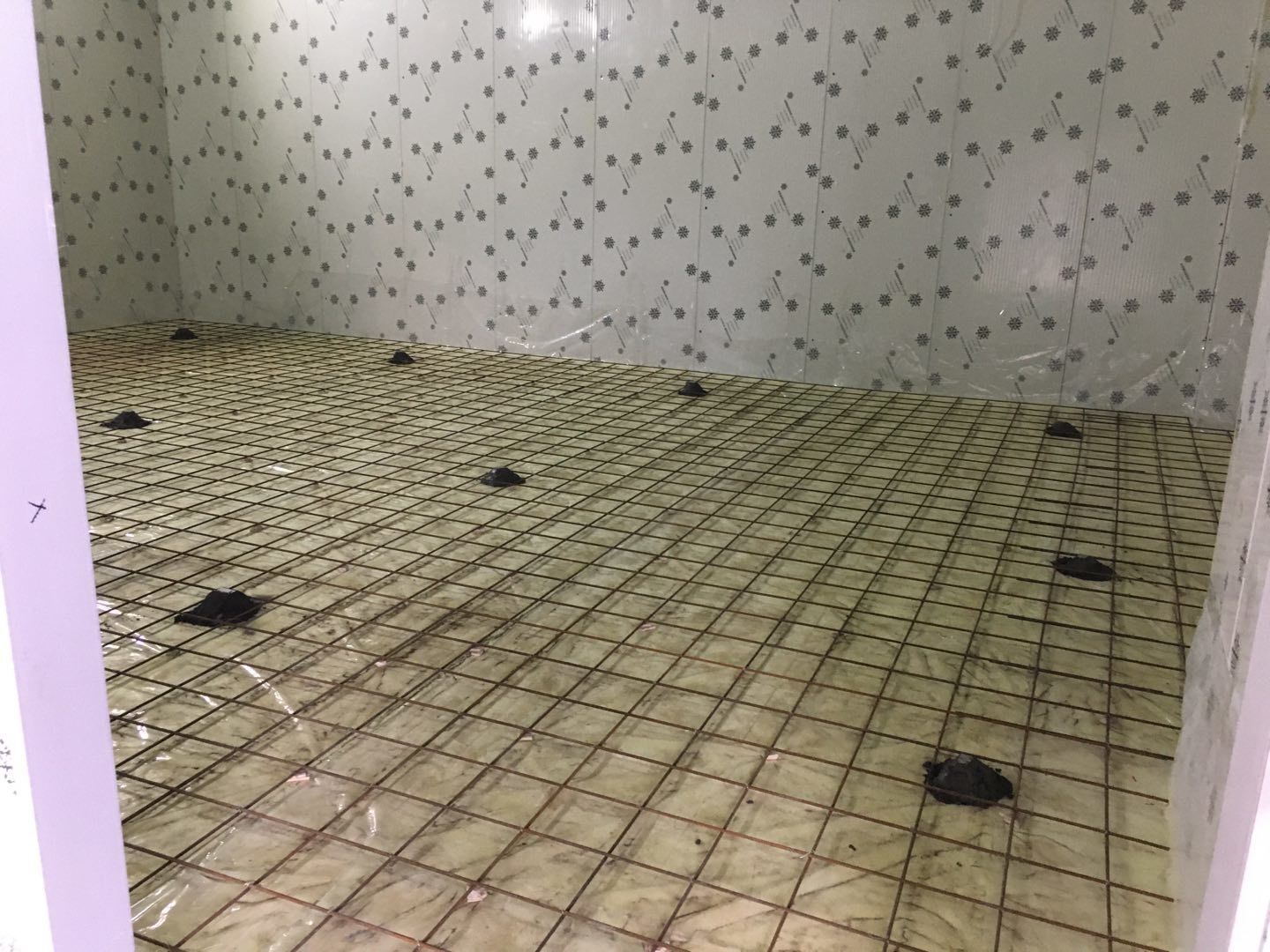

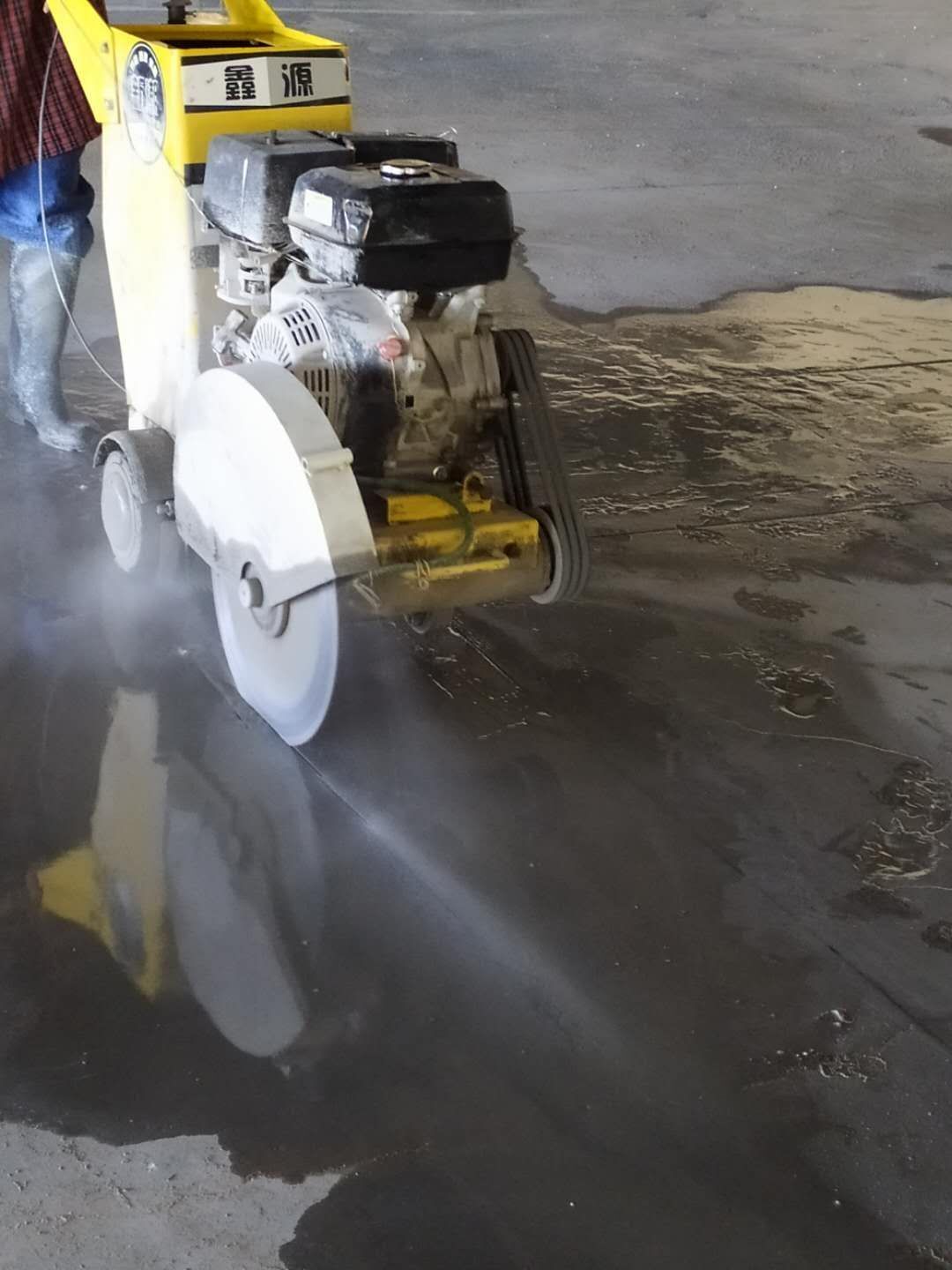

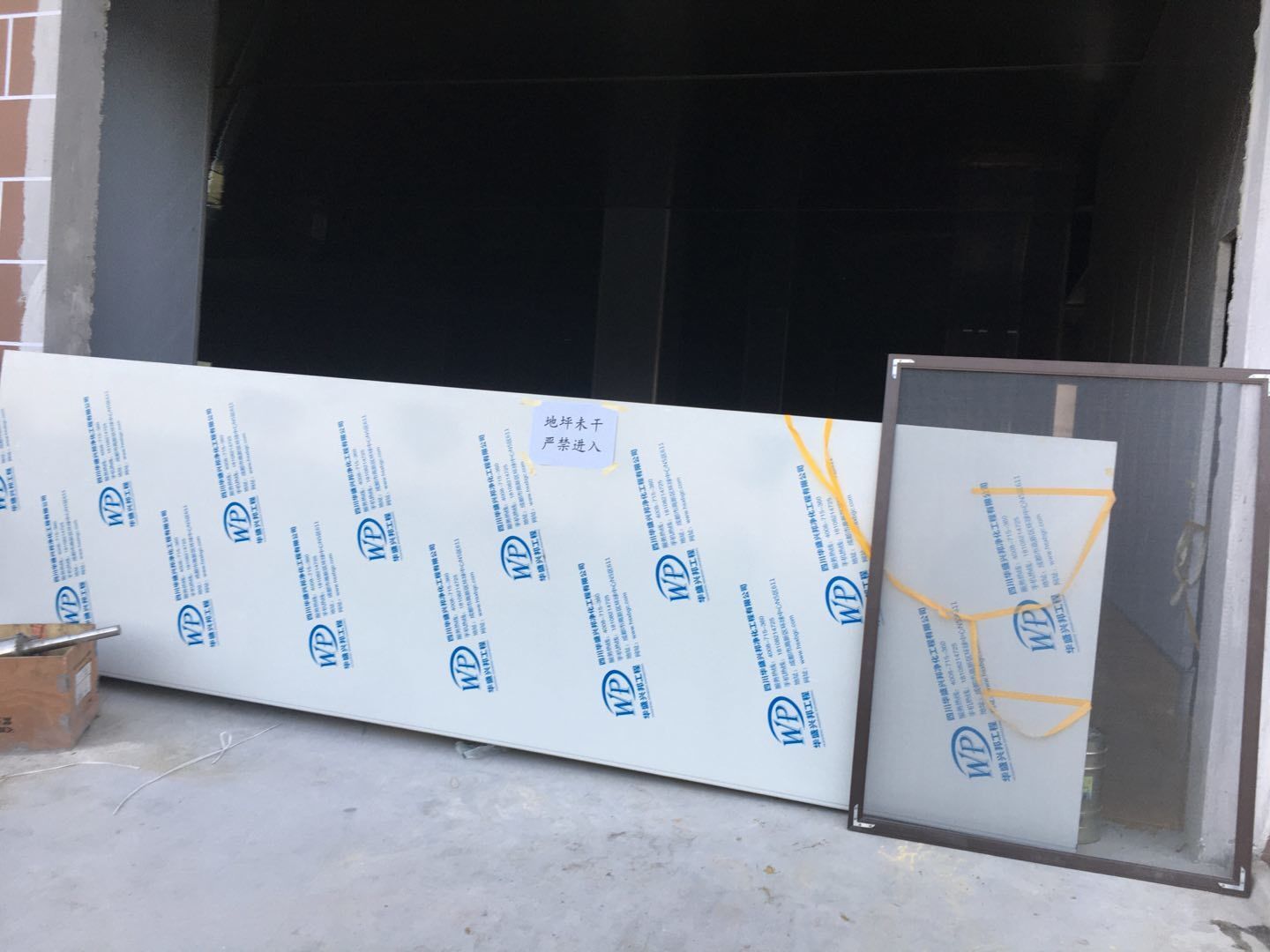

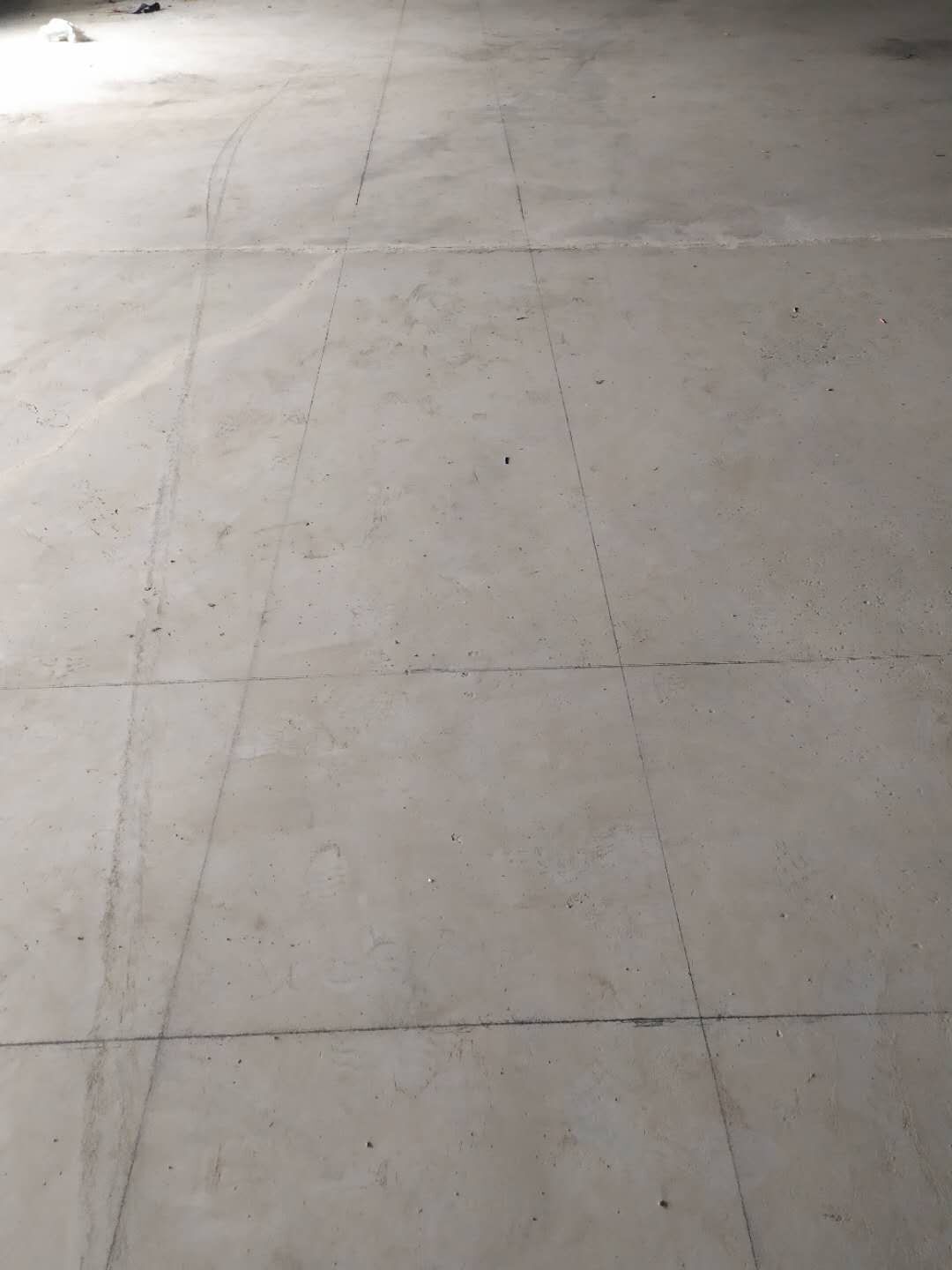

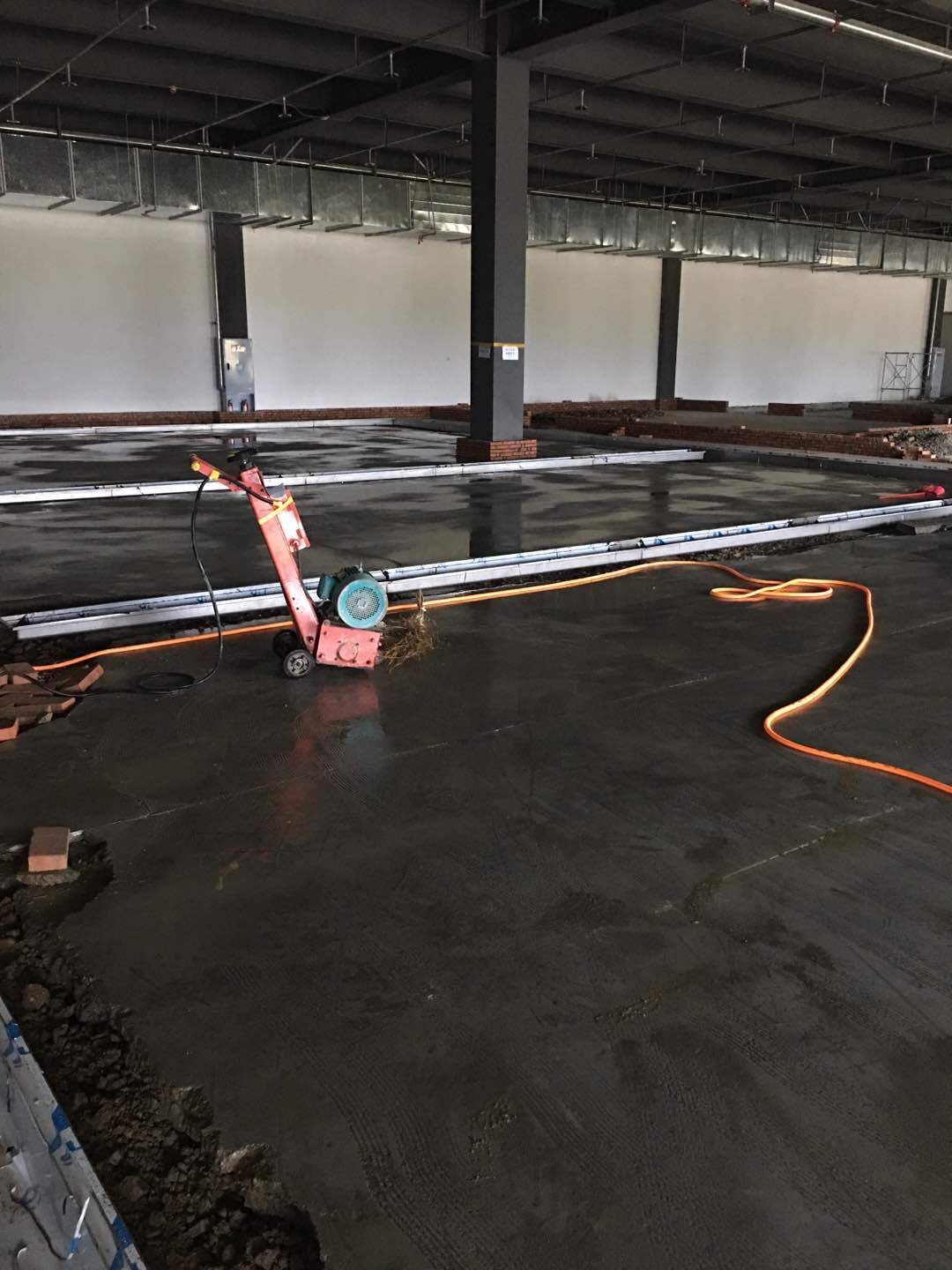

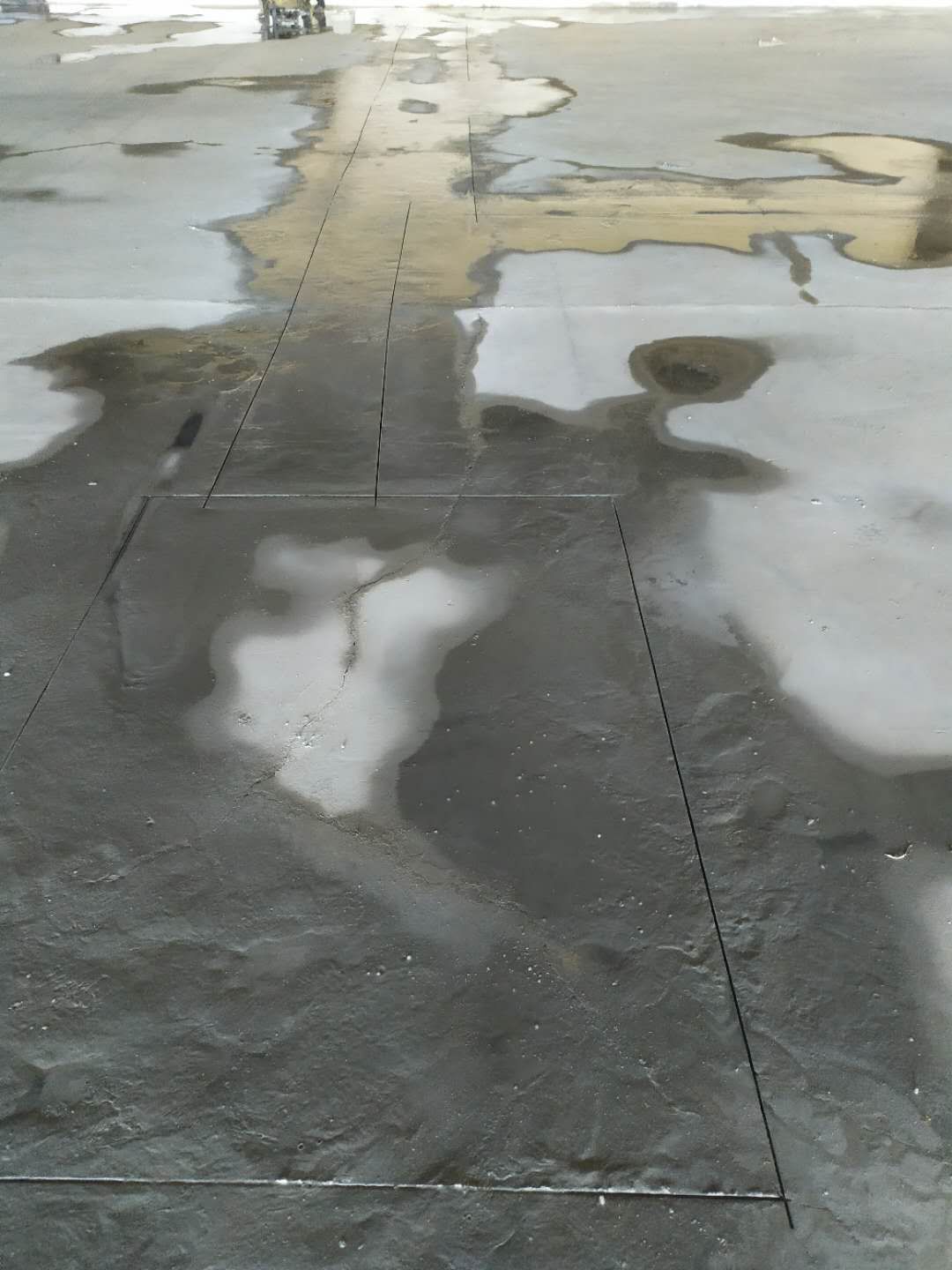

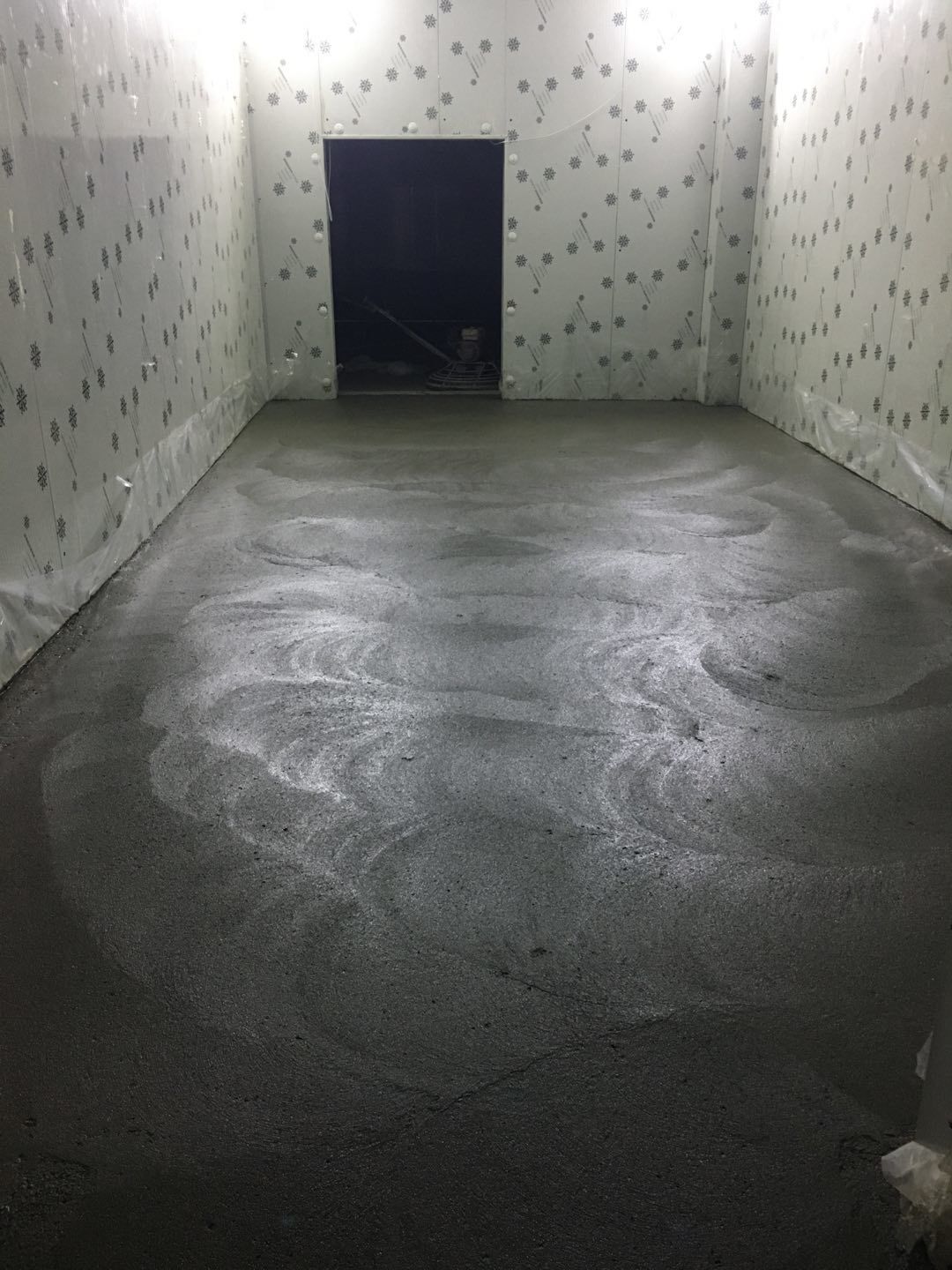

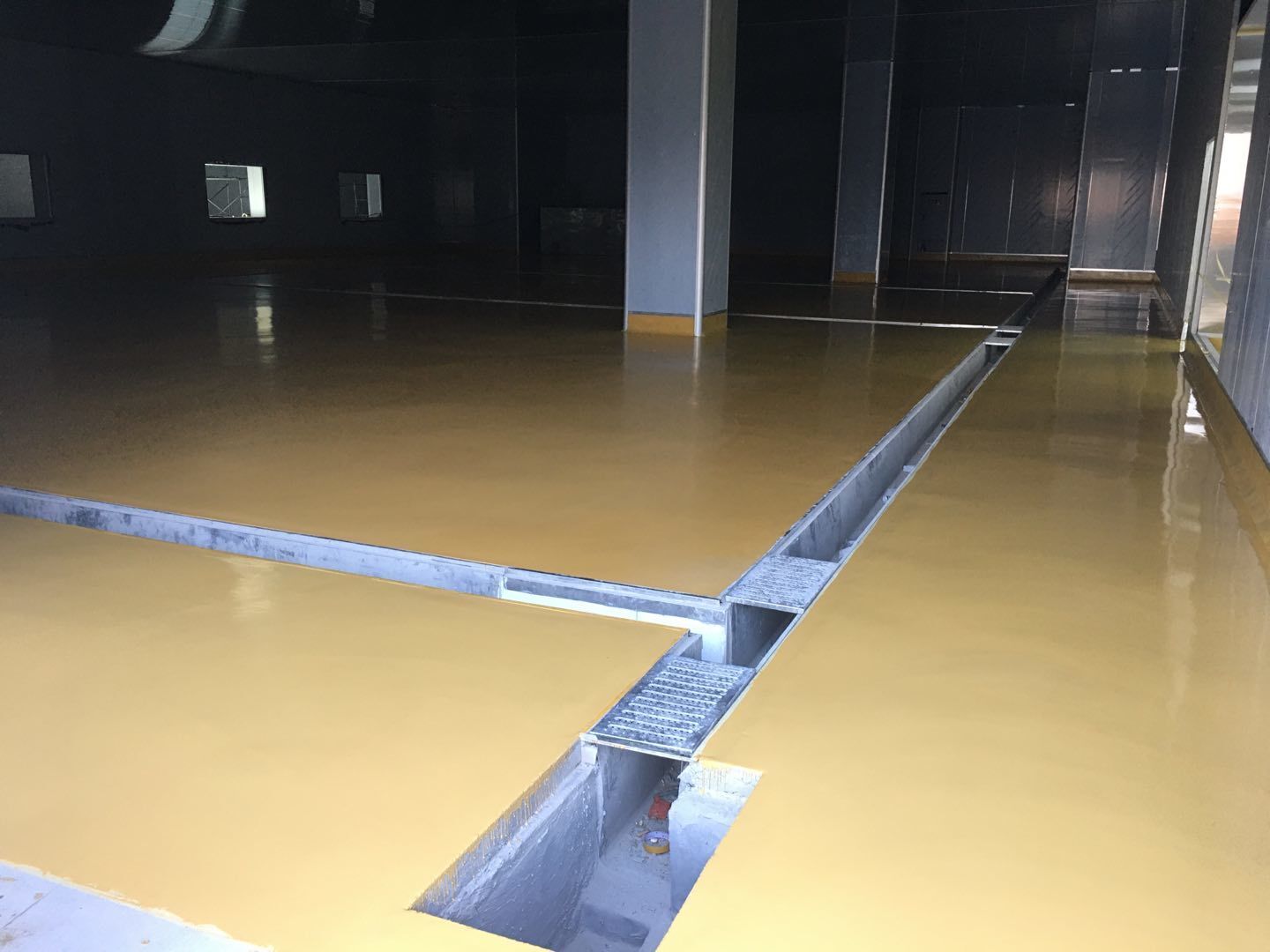

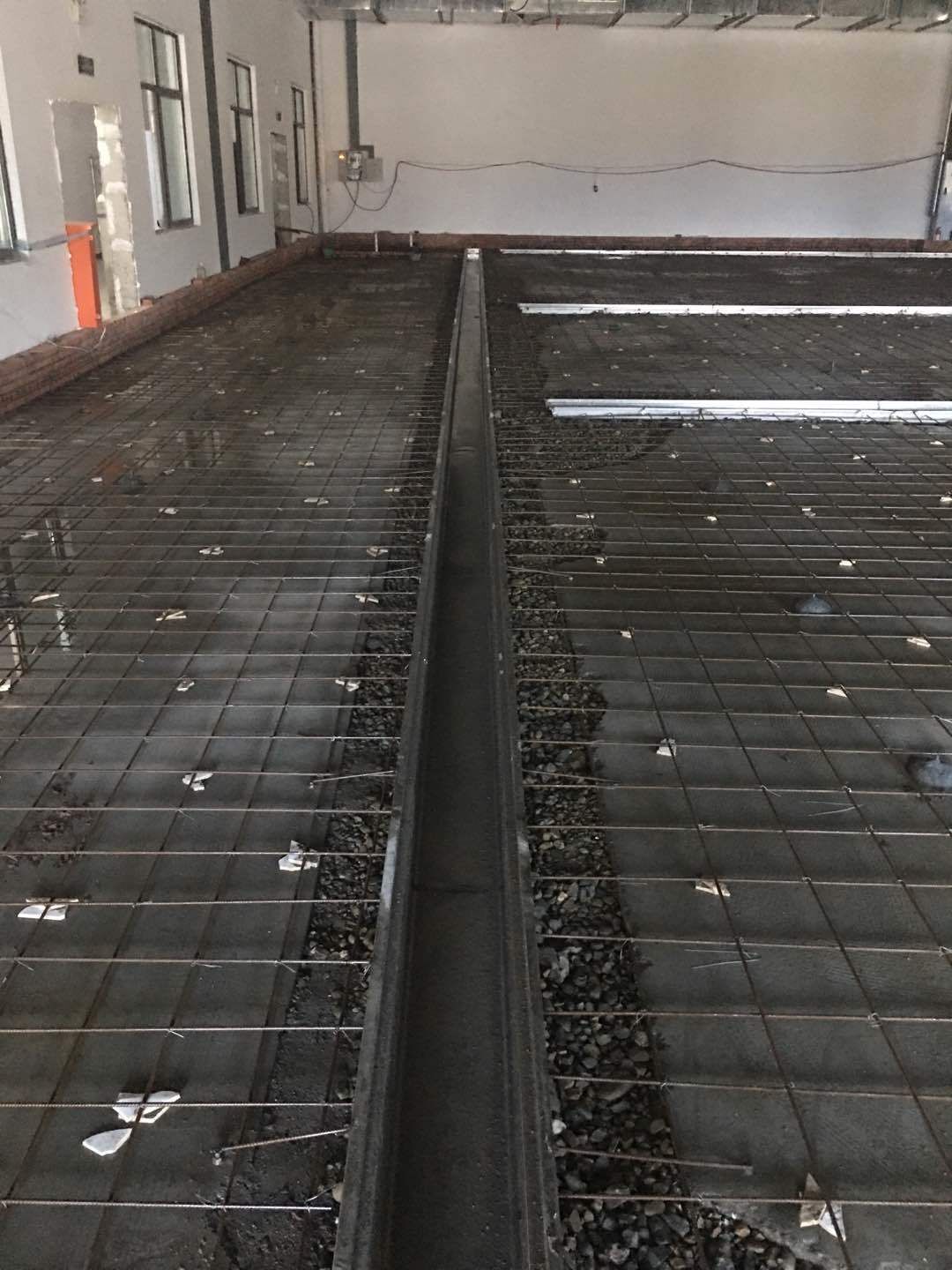

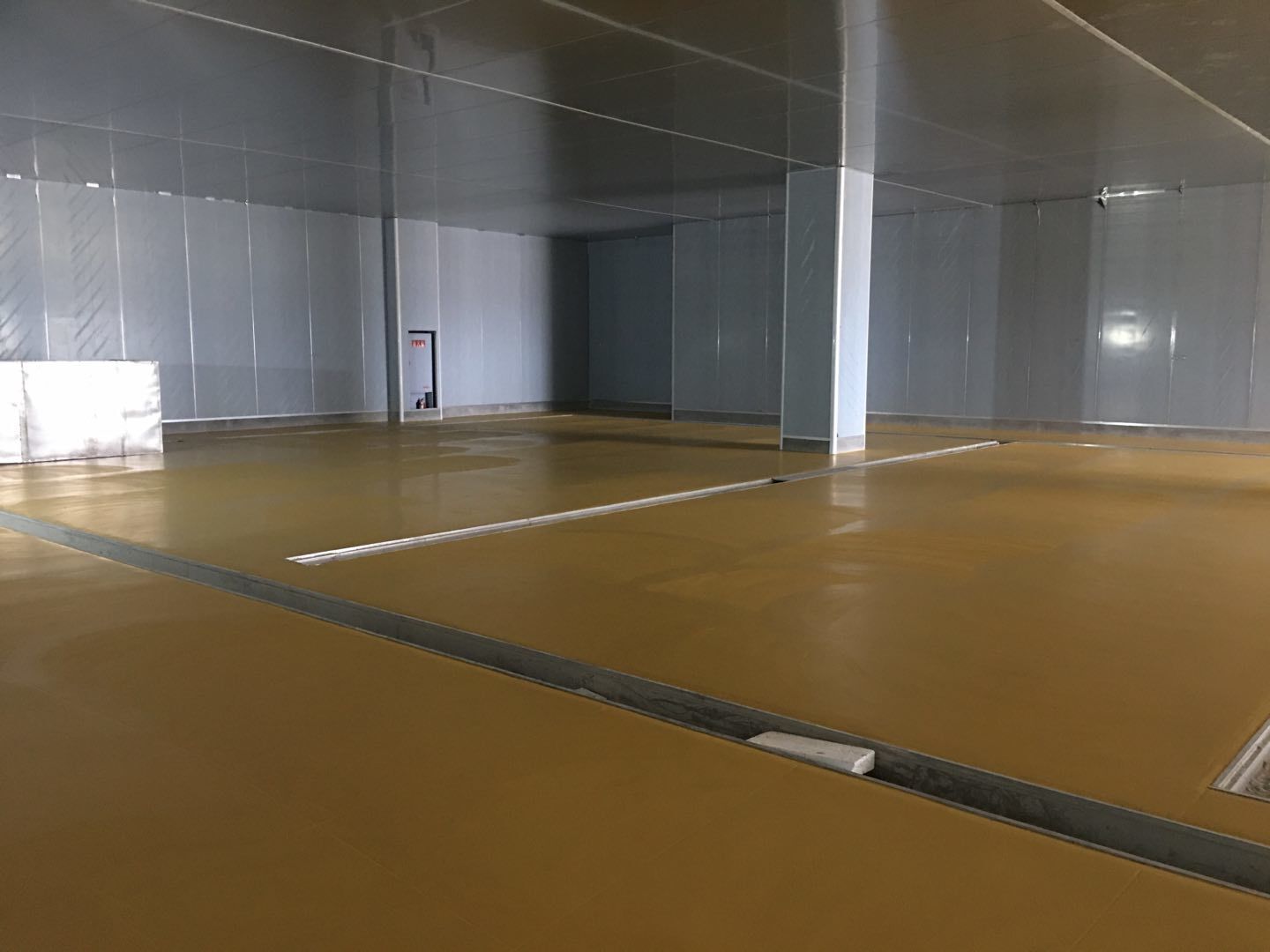

    1凍庫地坪施工完成。目前正在進行金剛砂揉制工作(第三遍)。

  • 2020-10-09

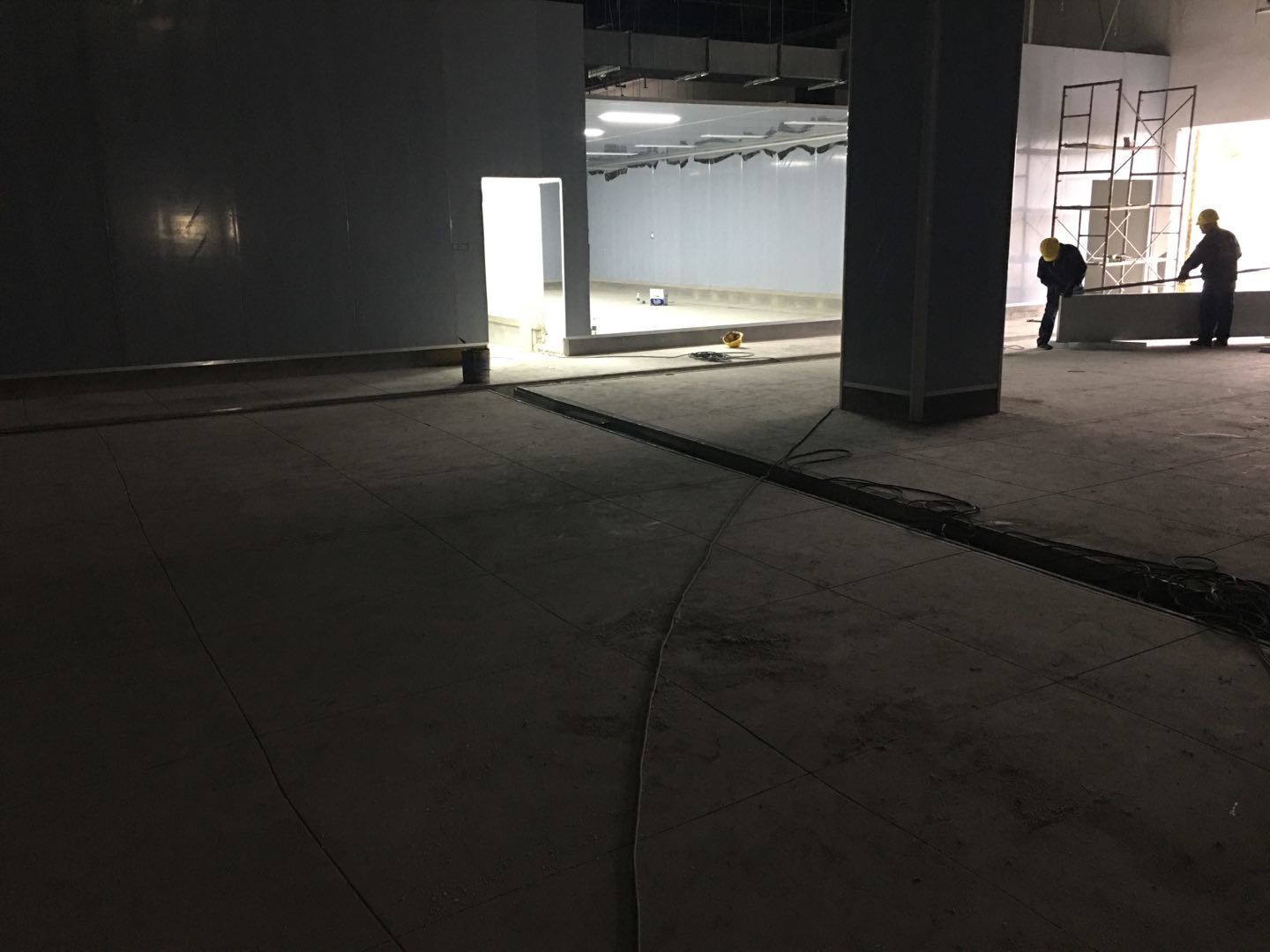

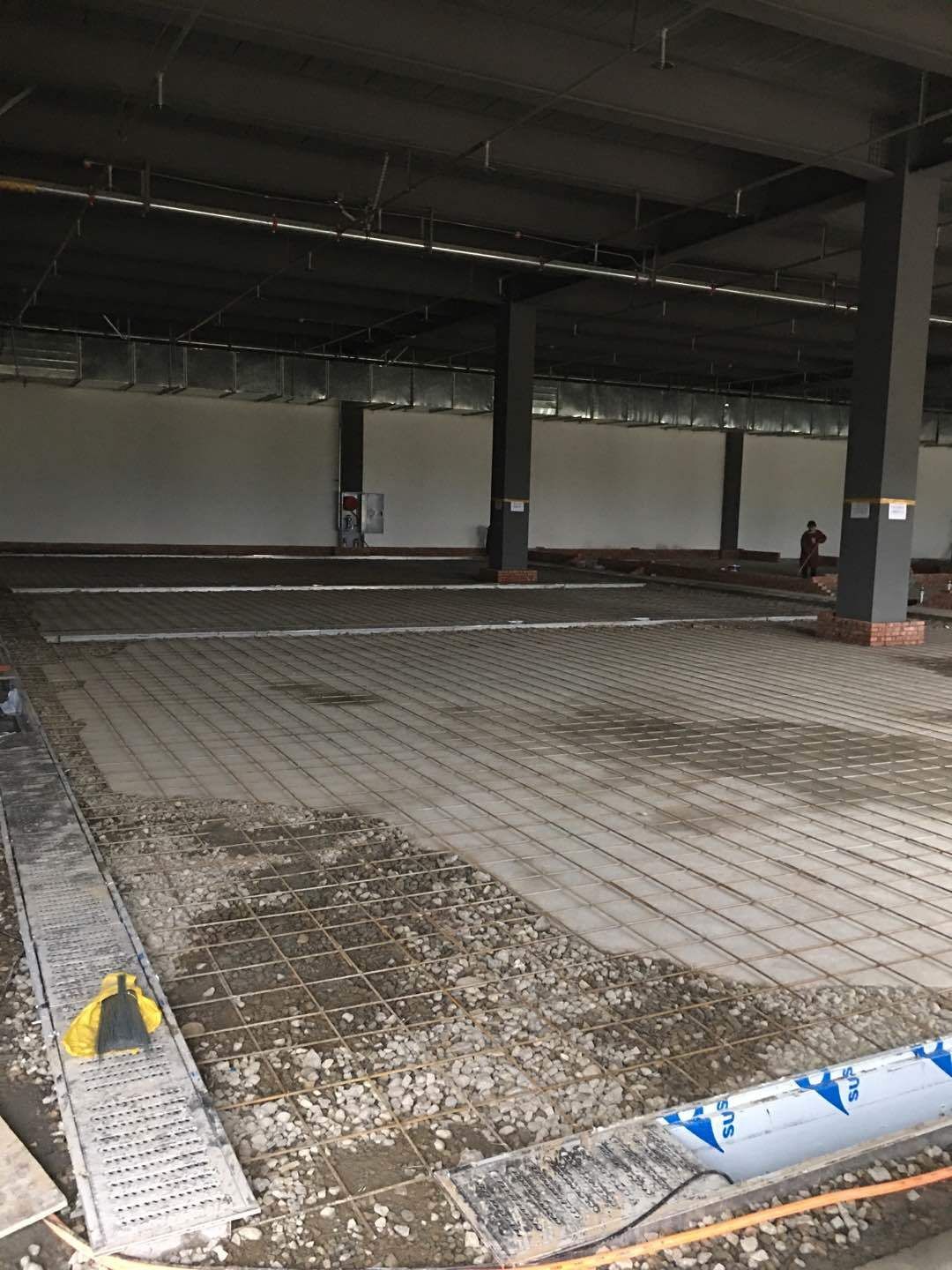

    1地坪養護第14天2凍庫地坪座點全部完成3彩板墻板施工,完成約85%(除開必須為設備留通道的地方以外)4三個門路沿石安裝全部完成5整個場地清理,拉設防護措施6.設備入口鋼筋作業完成。7機具,臨電,路障等準備到位。

  • 2020-10-09

    1地坪養護第13天2凍庫門檻條恢復全部完成3彩板墻板施工,完成約75%(除開必須為設備留通道的地方以外)4三個門基礎平整路沿石安裝5場地清理,繼續做打地坪的準備。

  • 2020-10-09

    1、地坪養護第11天,2、擋水墻及設備基礎掛灰全部完成,3、彩板墻板開始施工,完成約15%,4、凍庫扎鋼筋全部完成,5、參觀通道地槽施工完成70%

  • 2020-09-28

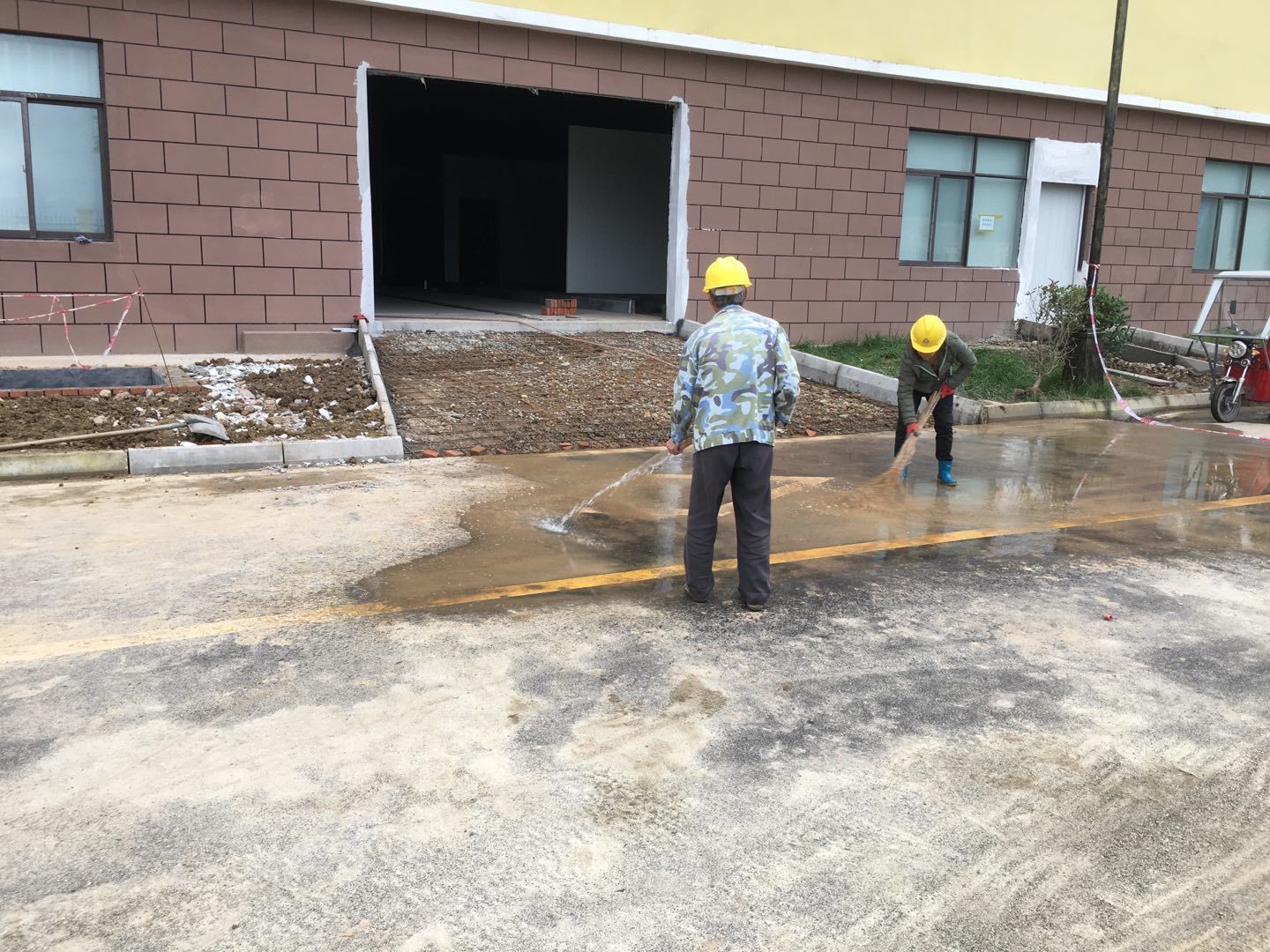

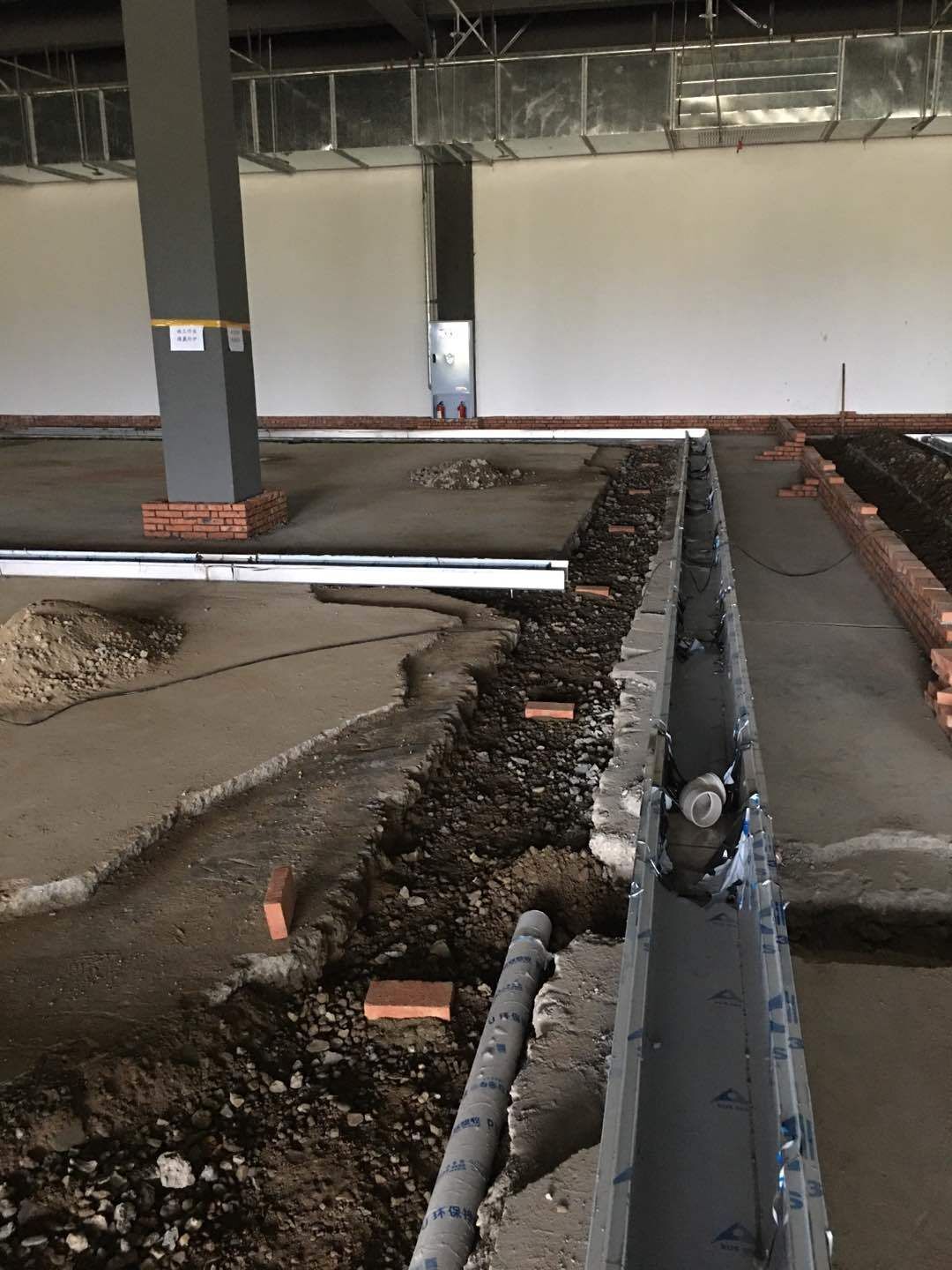

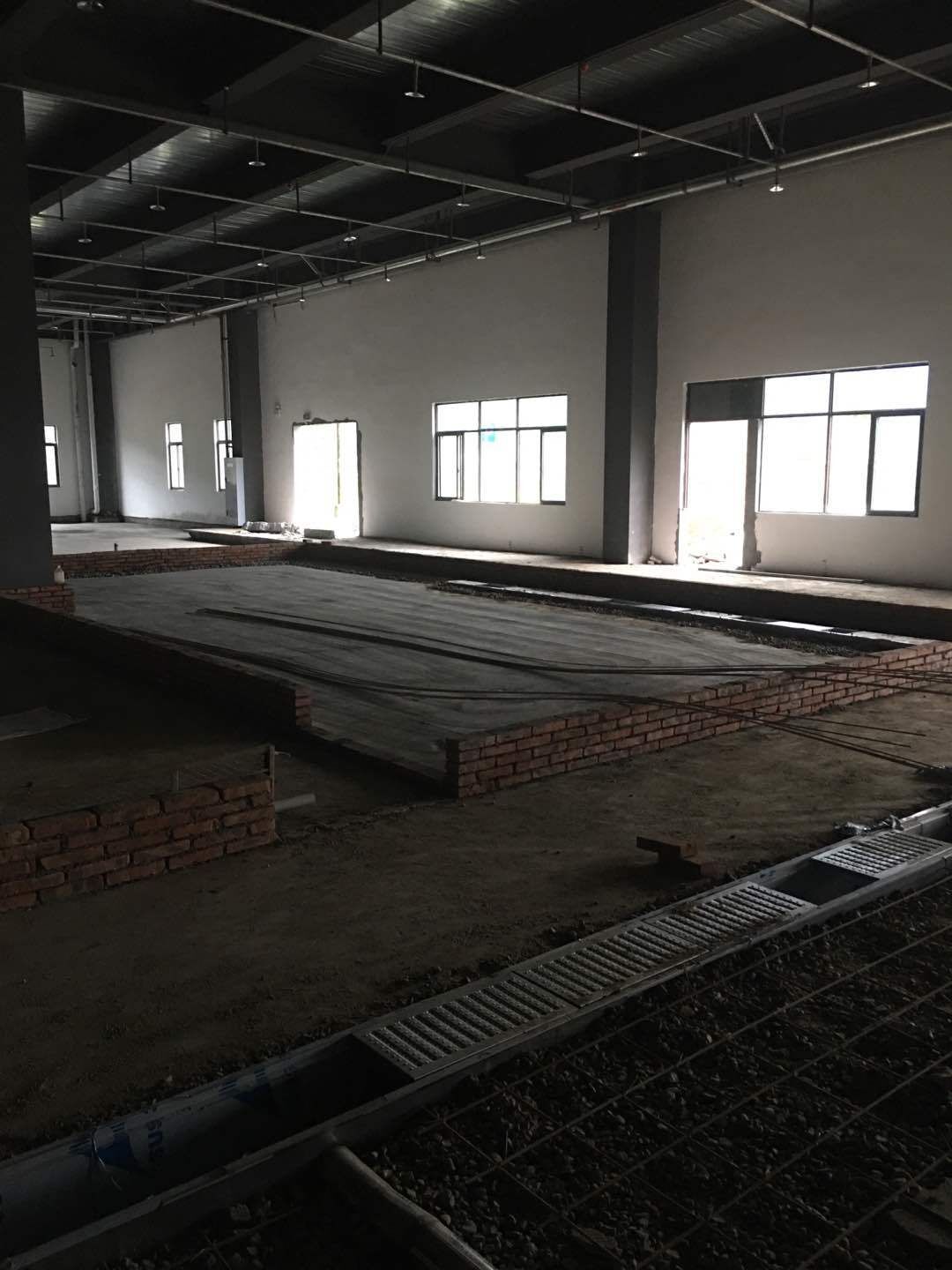

    1、隔油池素土回填; 2、地坪養護第三天,伸縮縫切割完成;3、排水溝清掃恢復;4、所有工具間地漏安裝完成

  • 2020-09-24

    1.鋼筋保護層墊塊施工 2.基面水洗清完成。3.排水溝施工

  • 2020-09-21

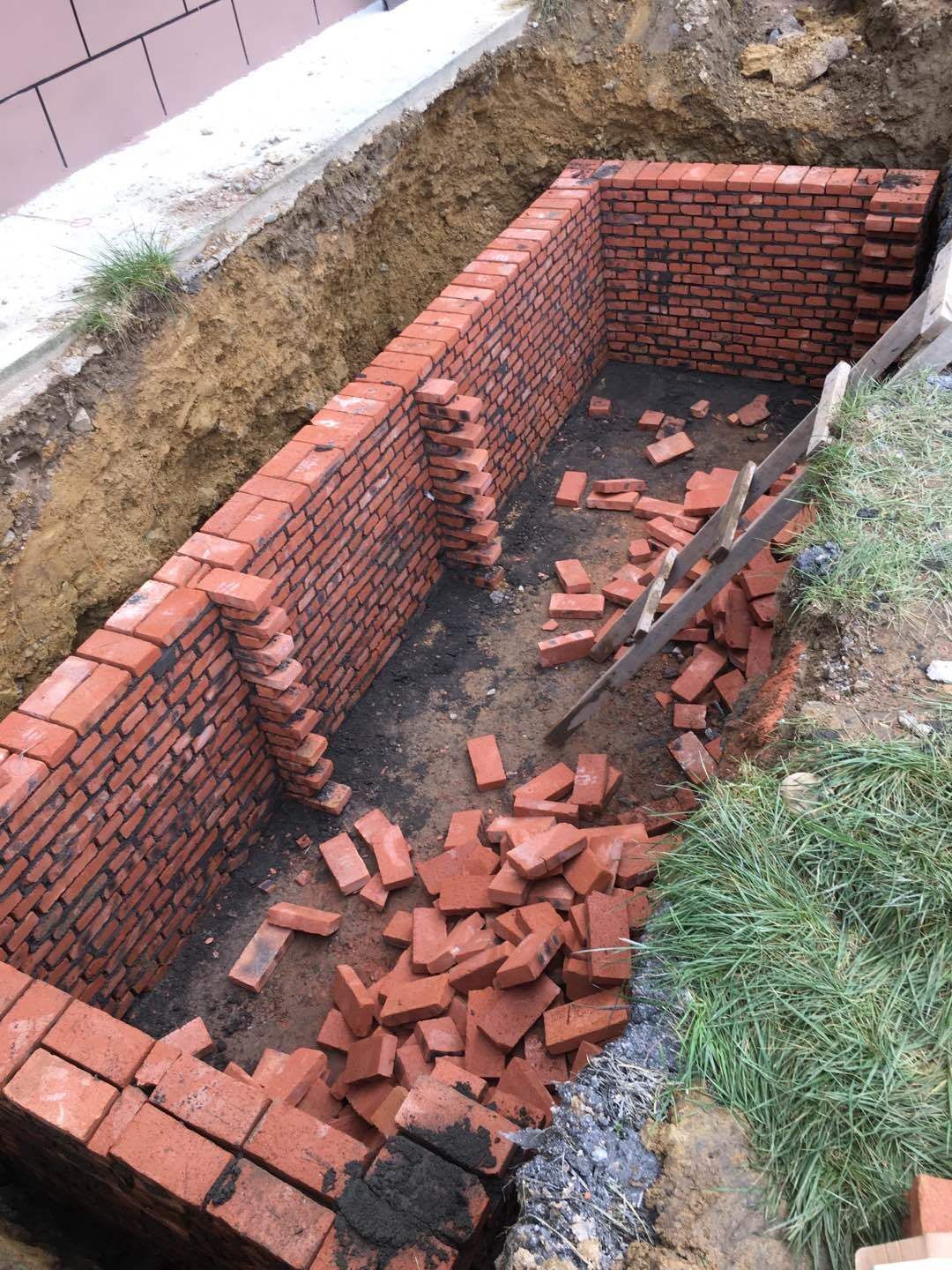

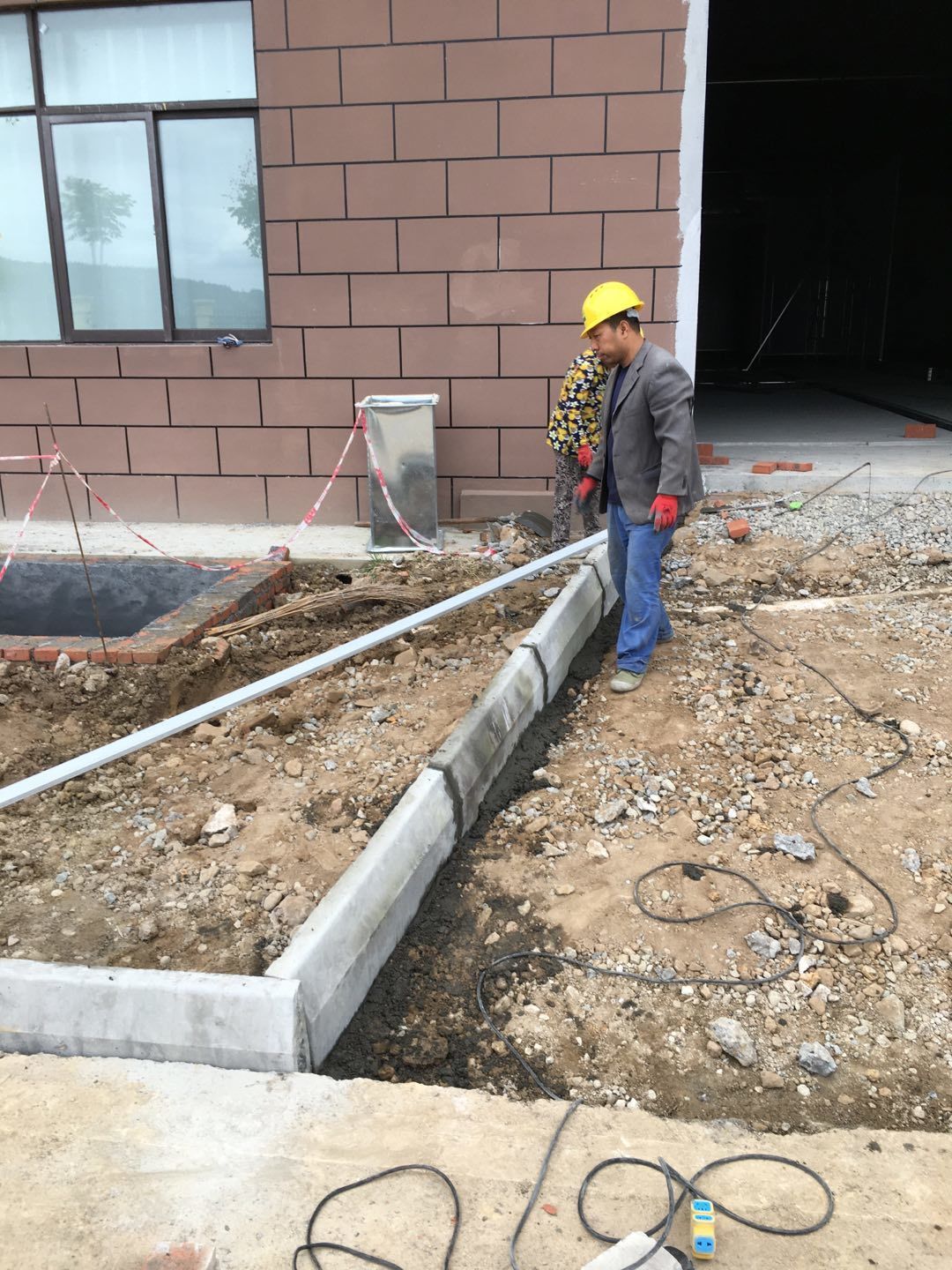

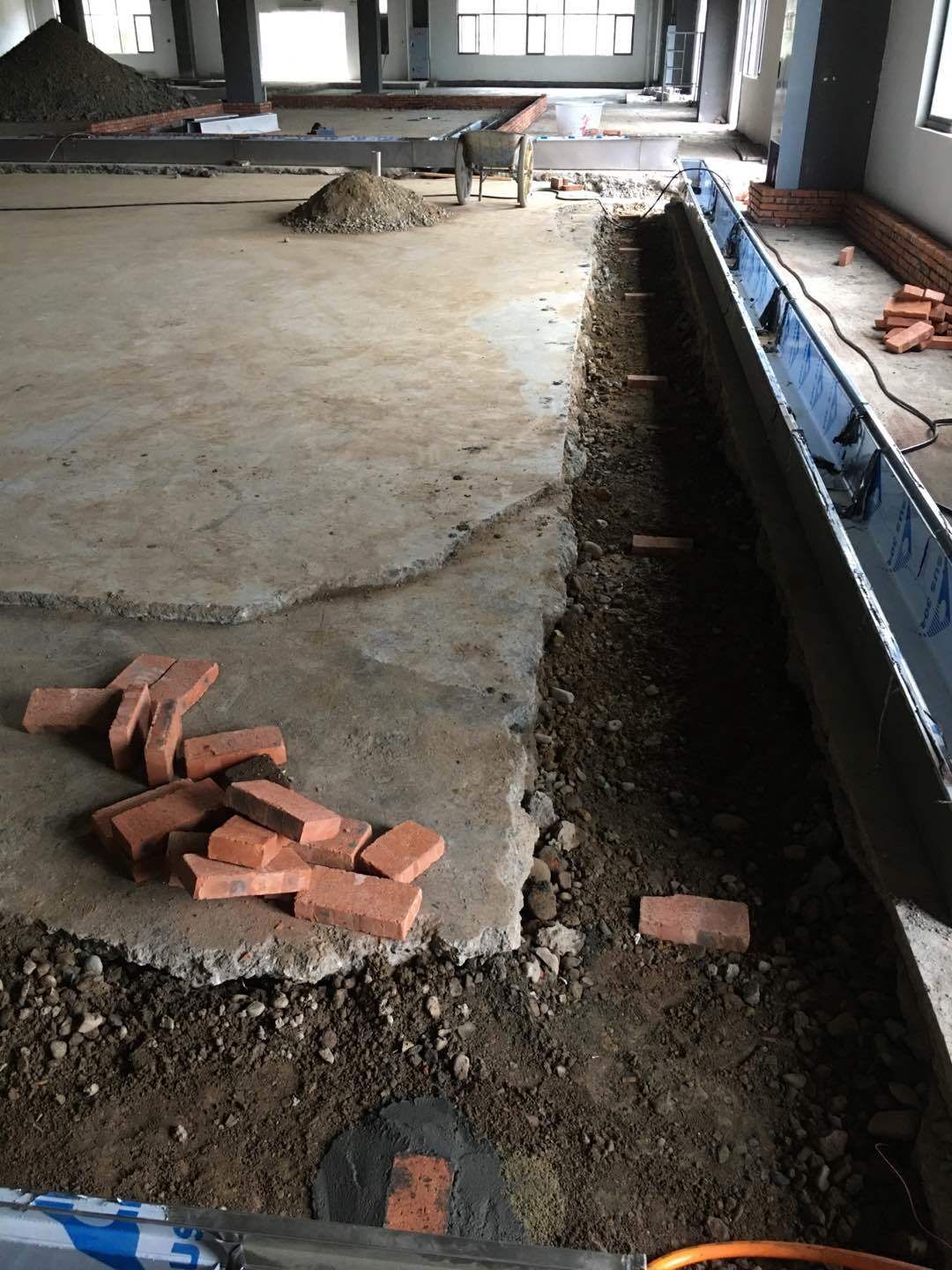

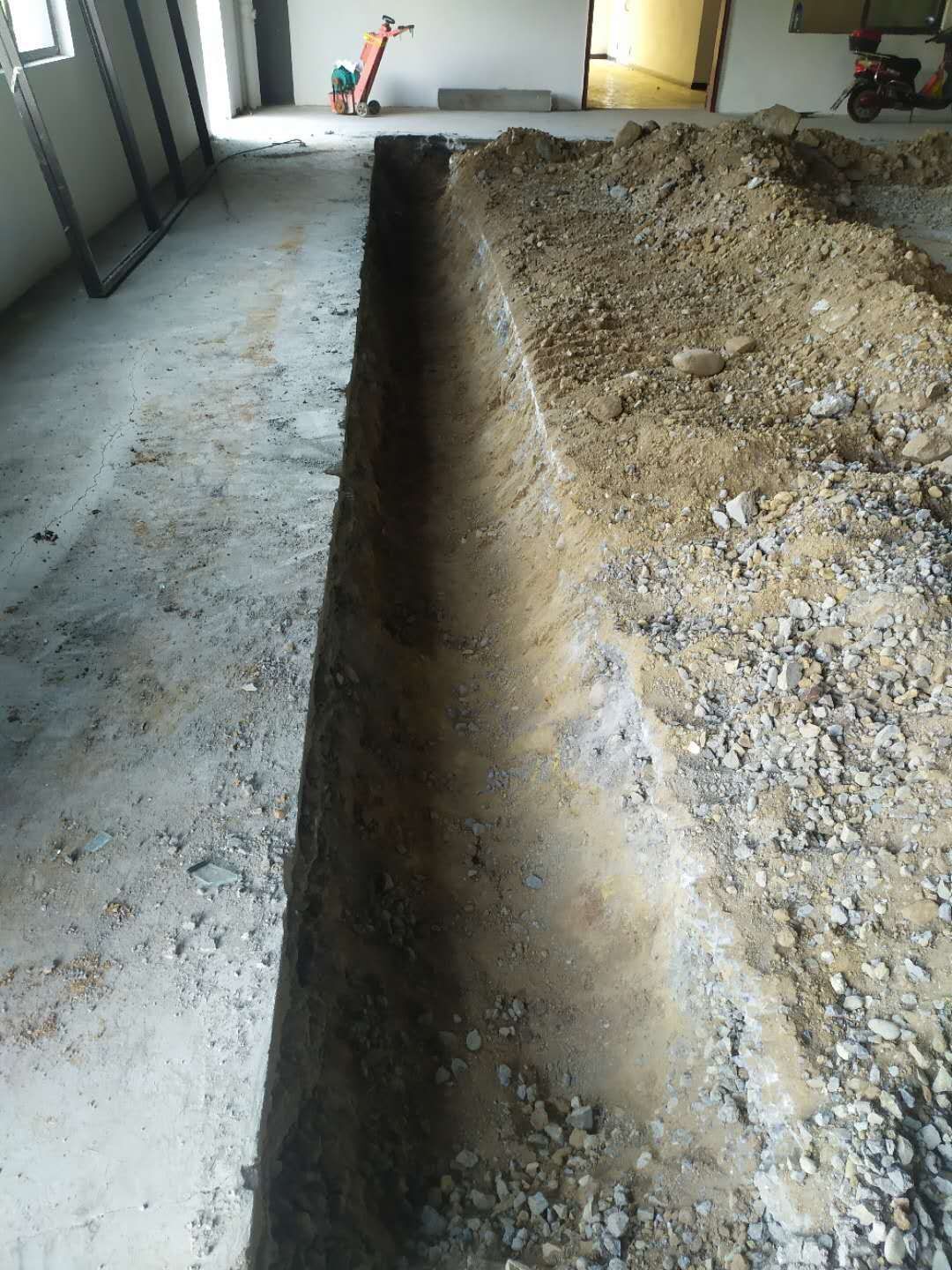

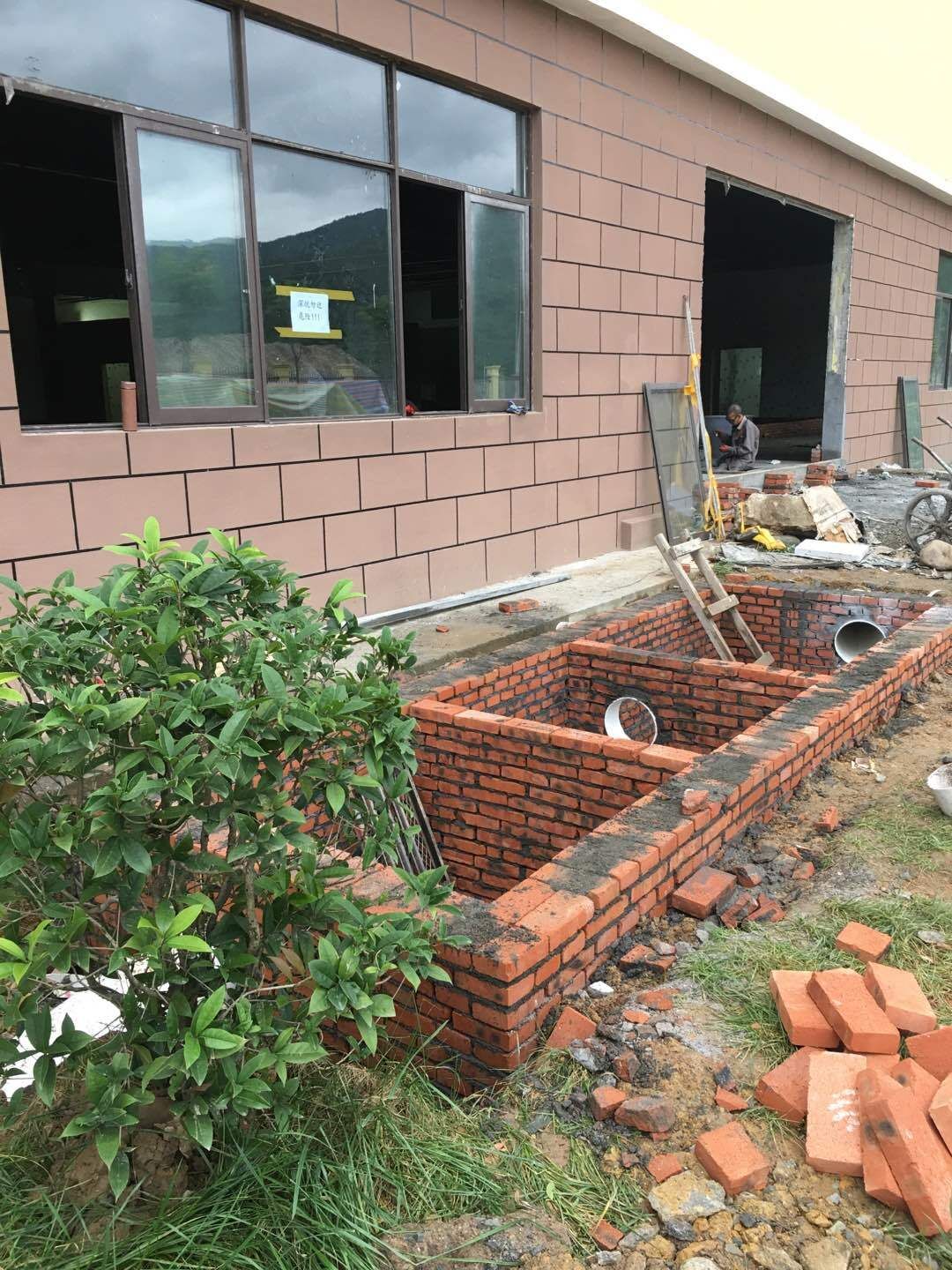

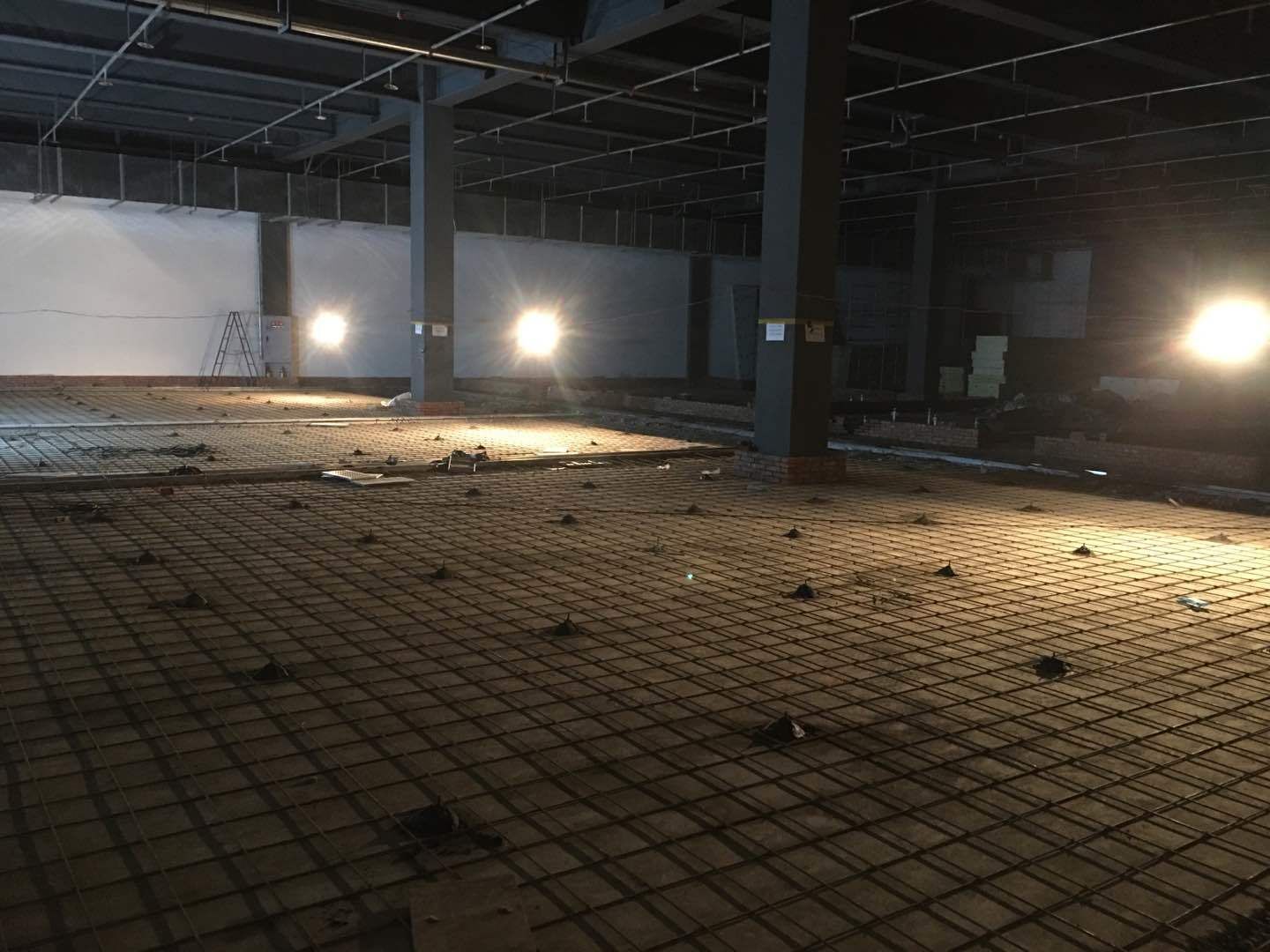

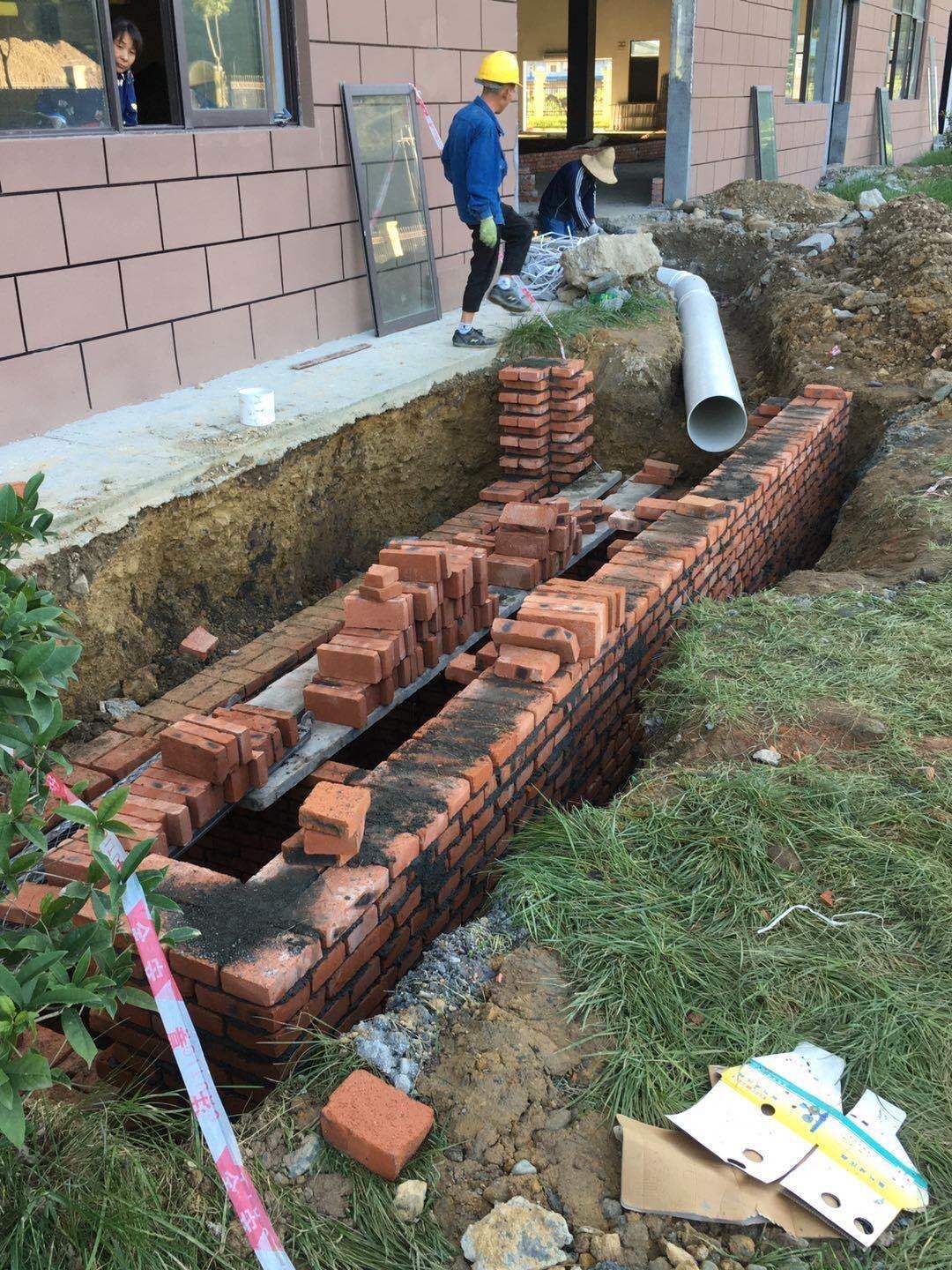

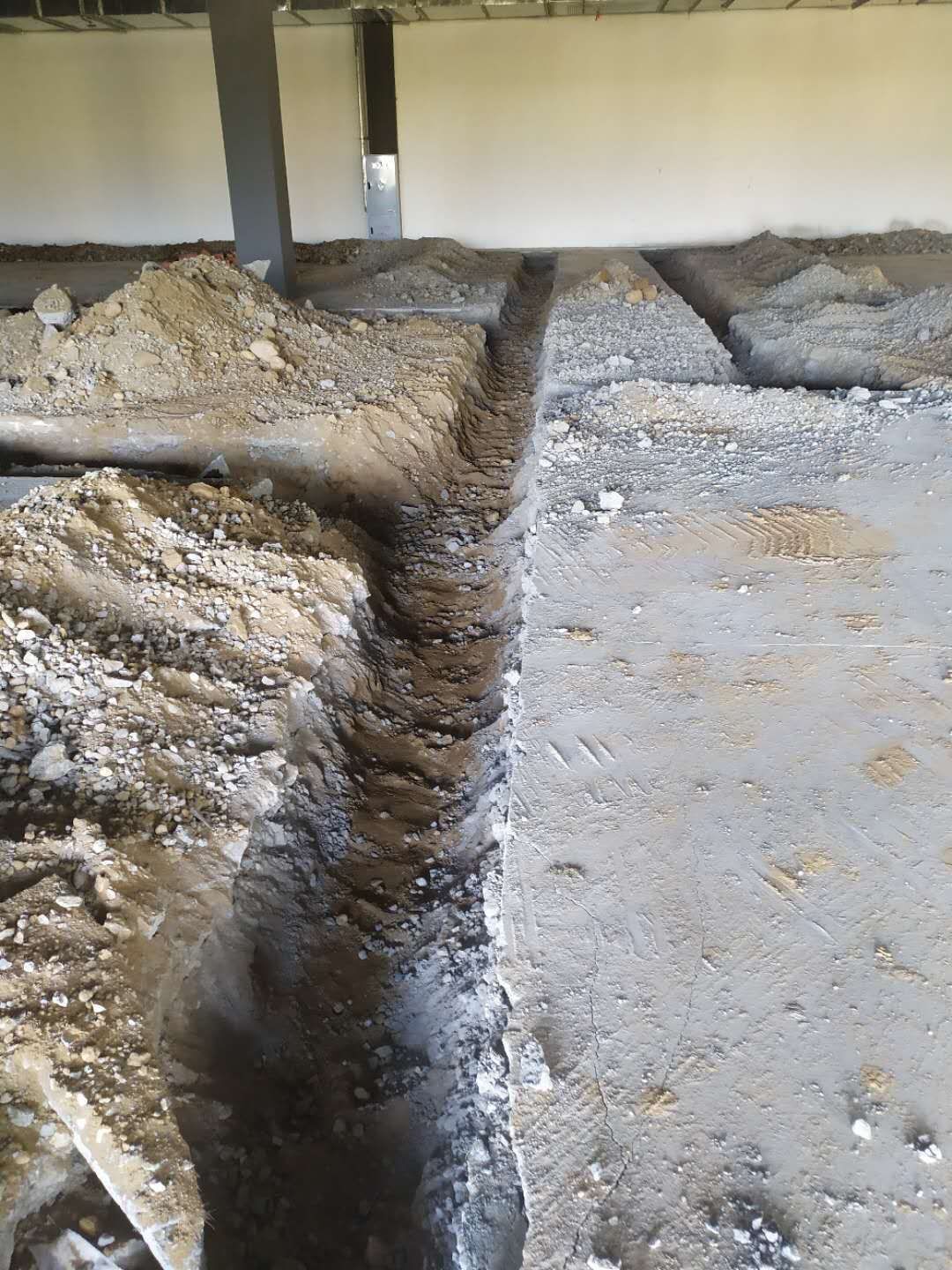

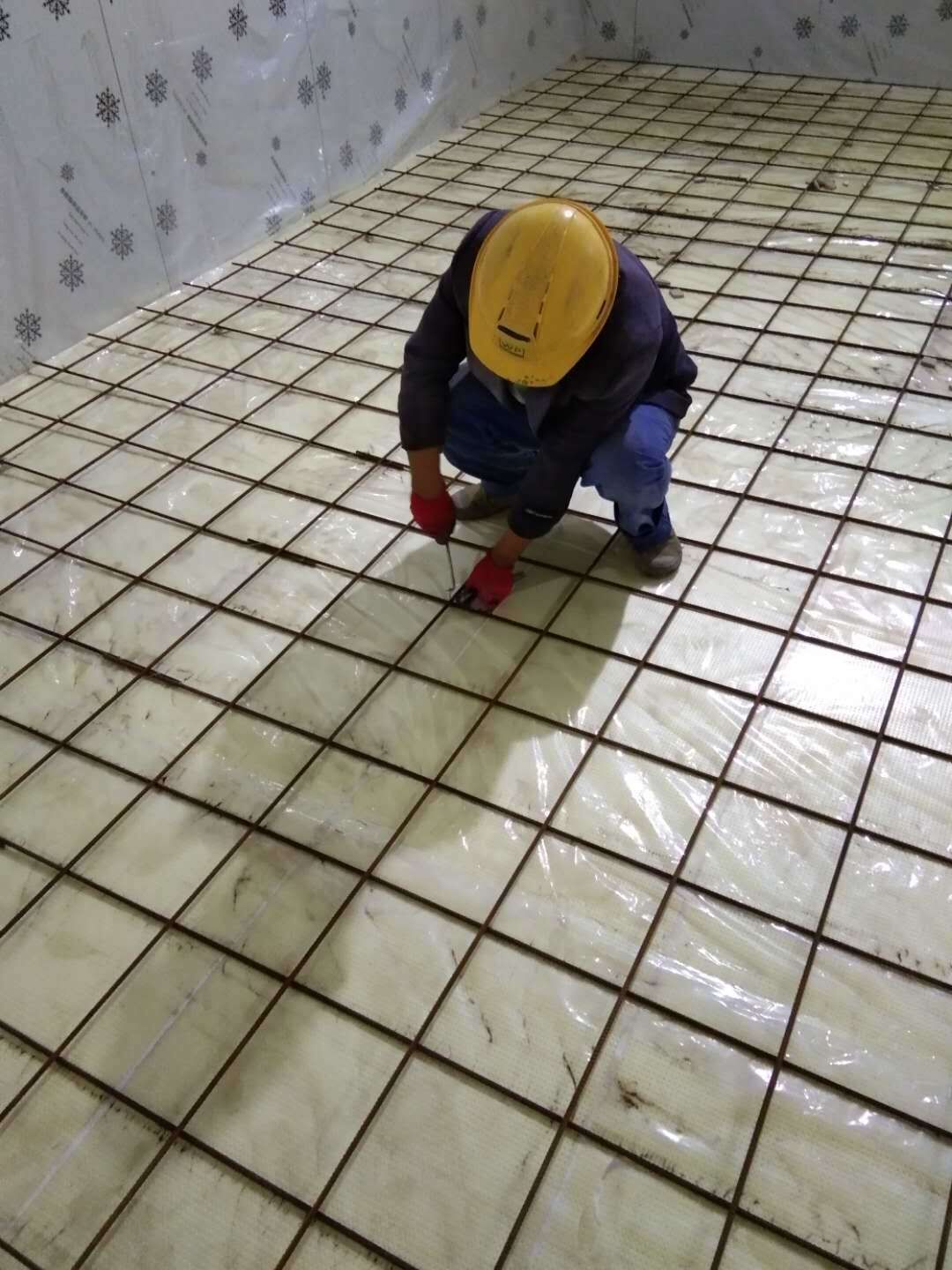

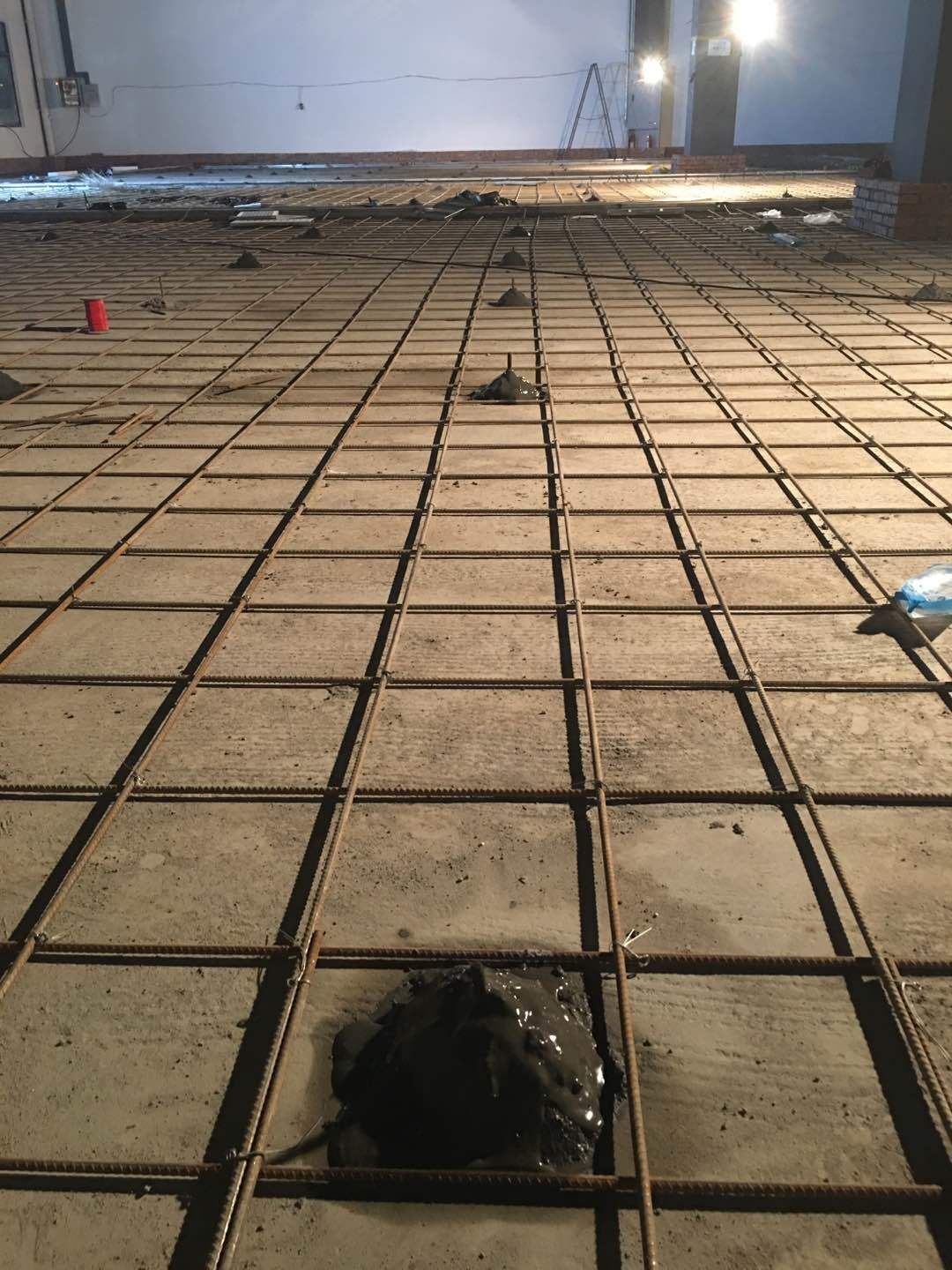

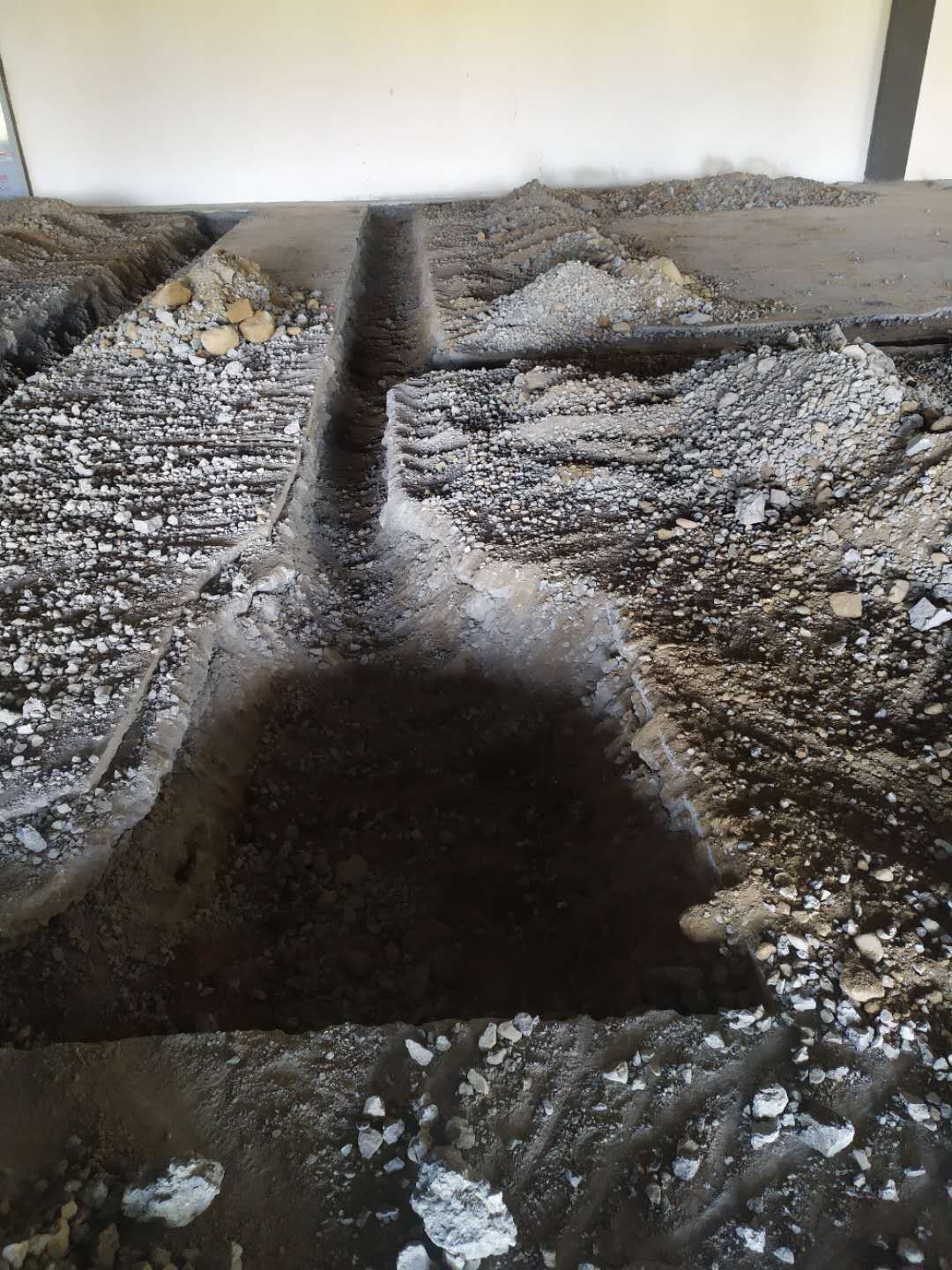

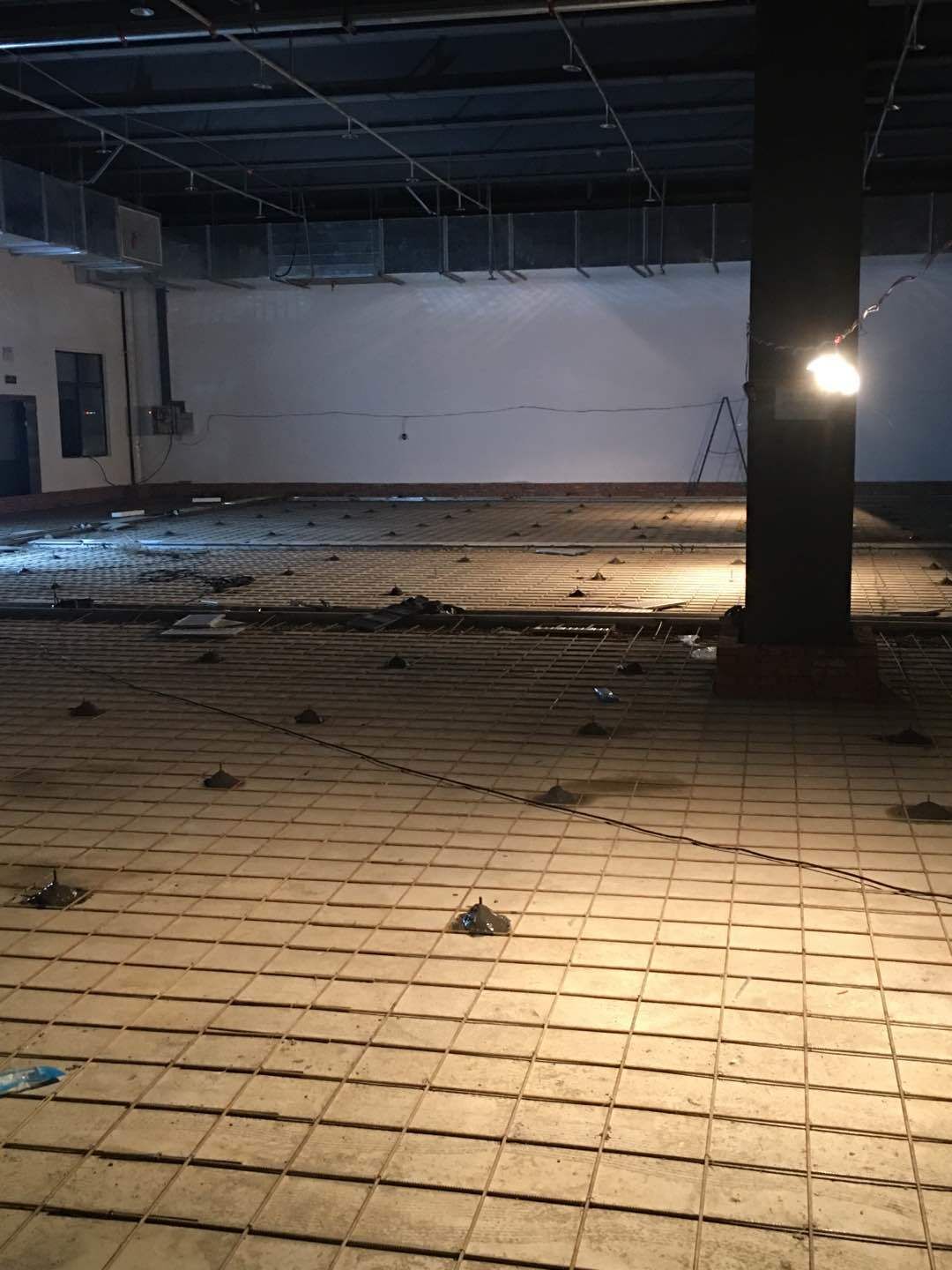

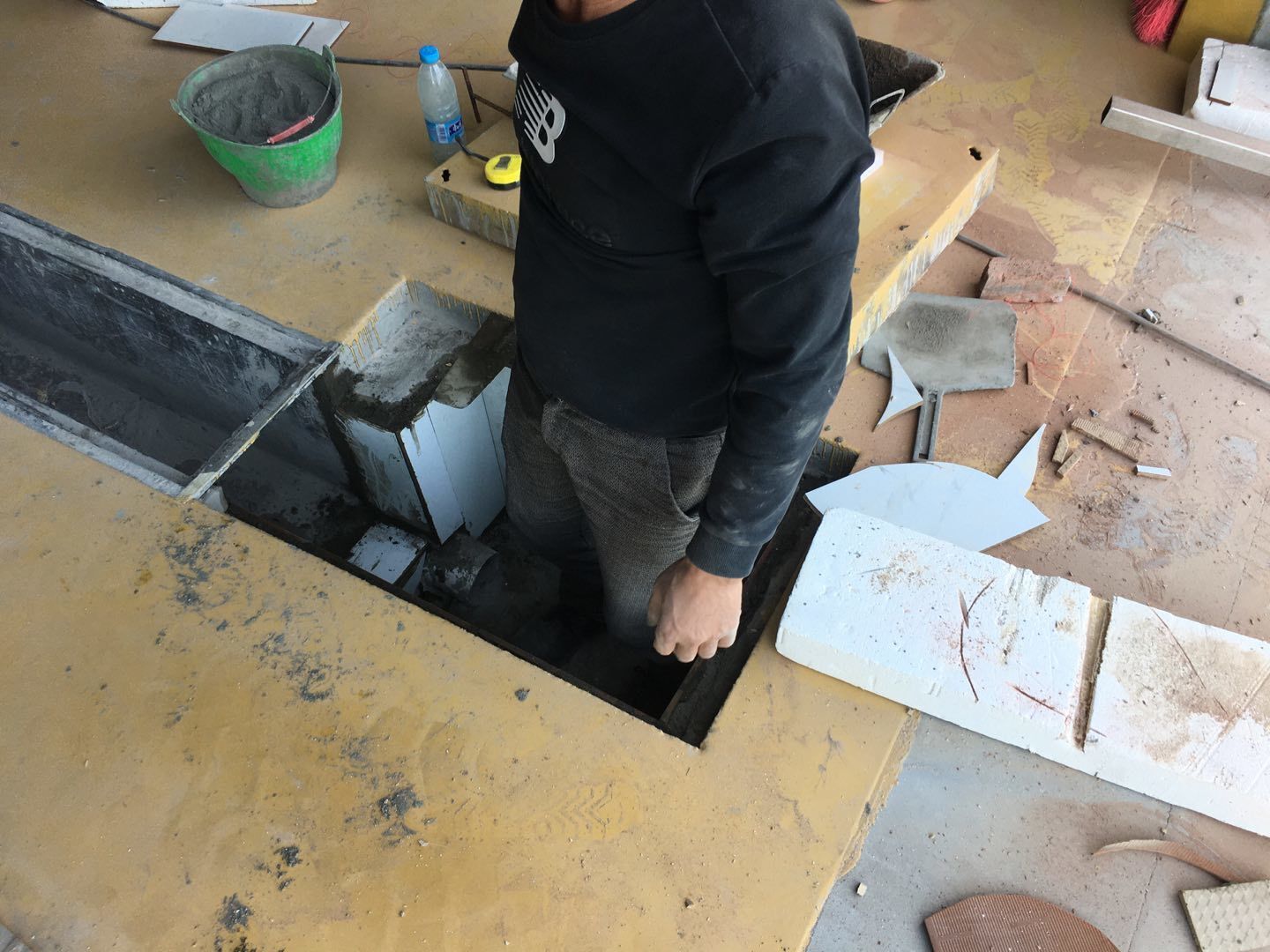

    1.完成管溝的開挖, 2.完成清底、澆筑墊層施工。 3.排水砌筑施工。 4.排水墻貼墻磚施工。 5.完成擋水墻砌筑。 6.凍庫基礎清底施工。

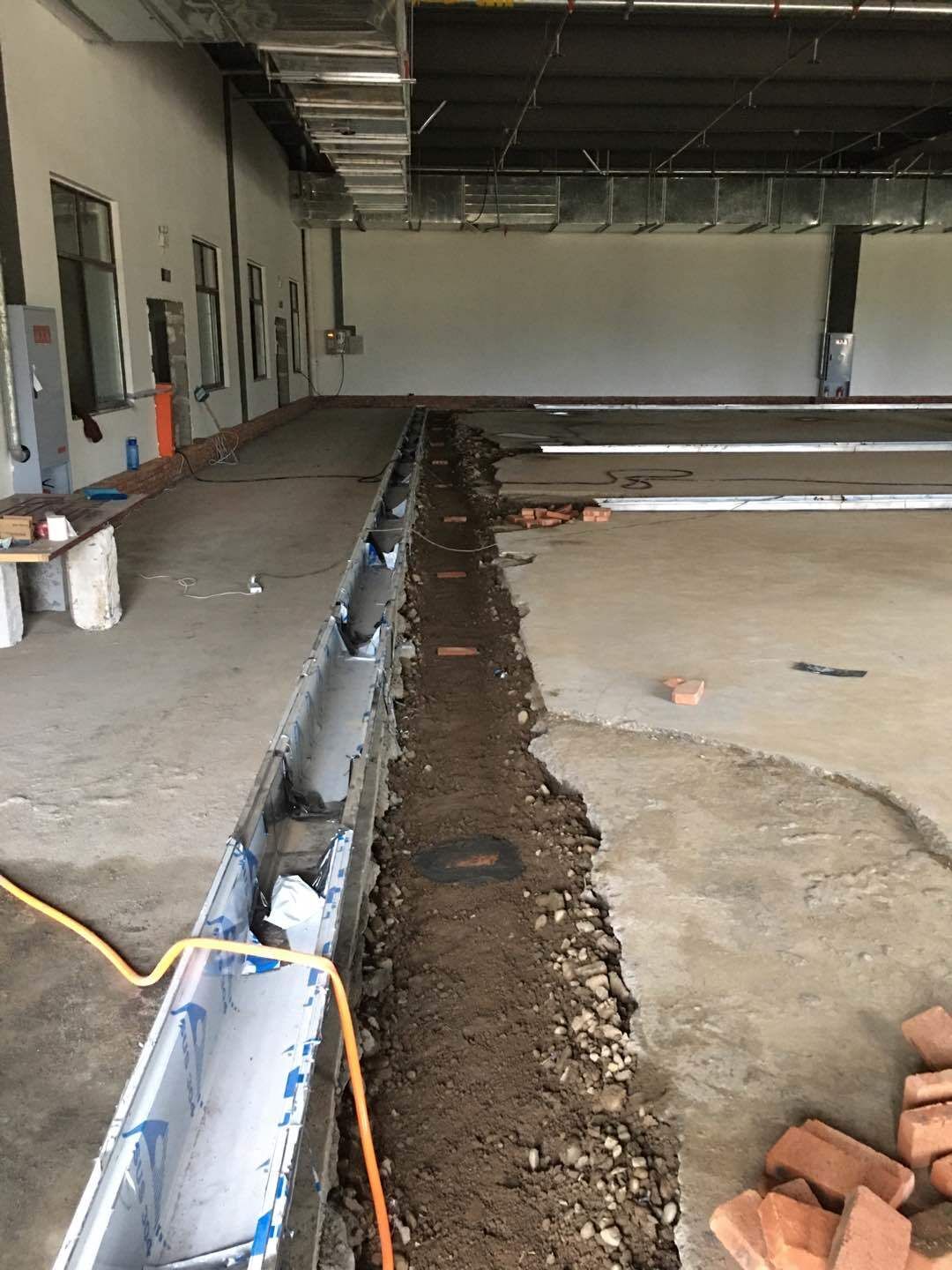

  • 2020-09-18

    排水明溝,排污管施工,沉淀池施工

  • 2020-09-16

    車間明溝找平打點,隔油池砌筑施工

  • 2020-09-10

    1凍庫邊角清理 2、擋水墻砌筑 3、隔油池挖坑 4、不銹鋼排水溝等材料到場

  • 2020-09-07

    1排水溝清理 2凍庫地坪清理 3建渣已清運完成

  • 2020-09-03

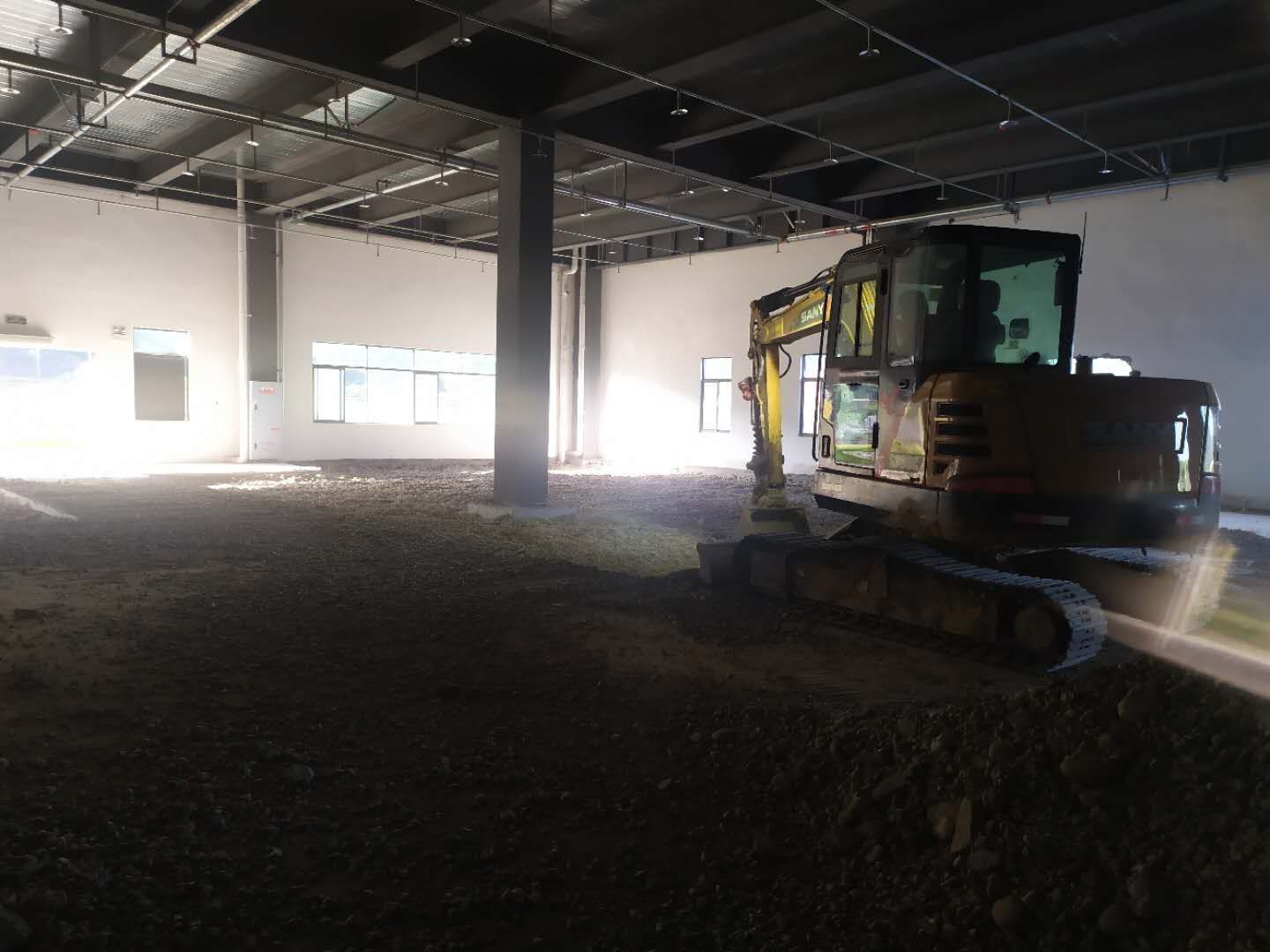

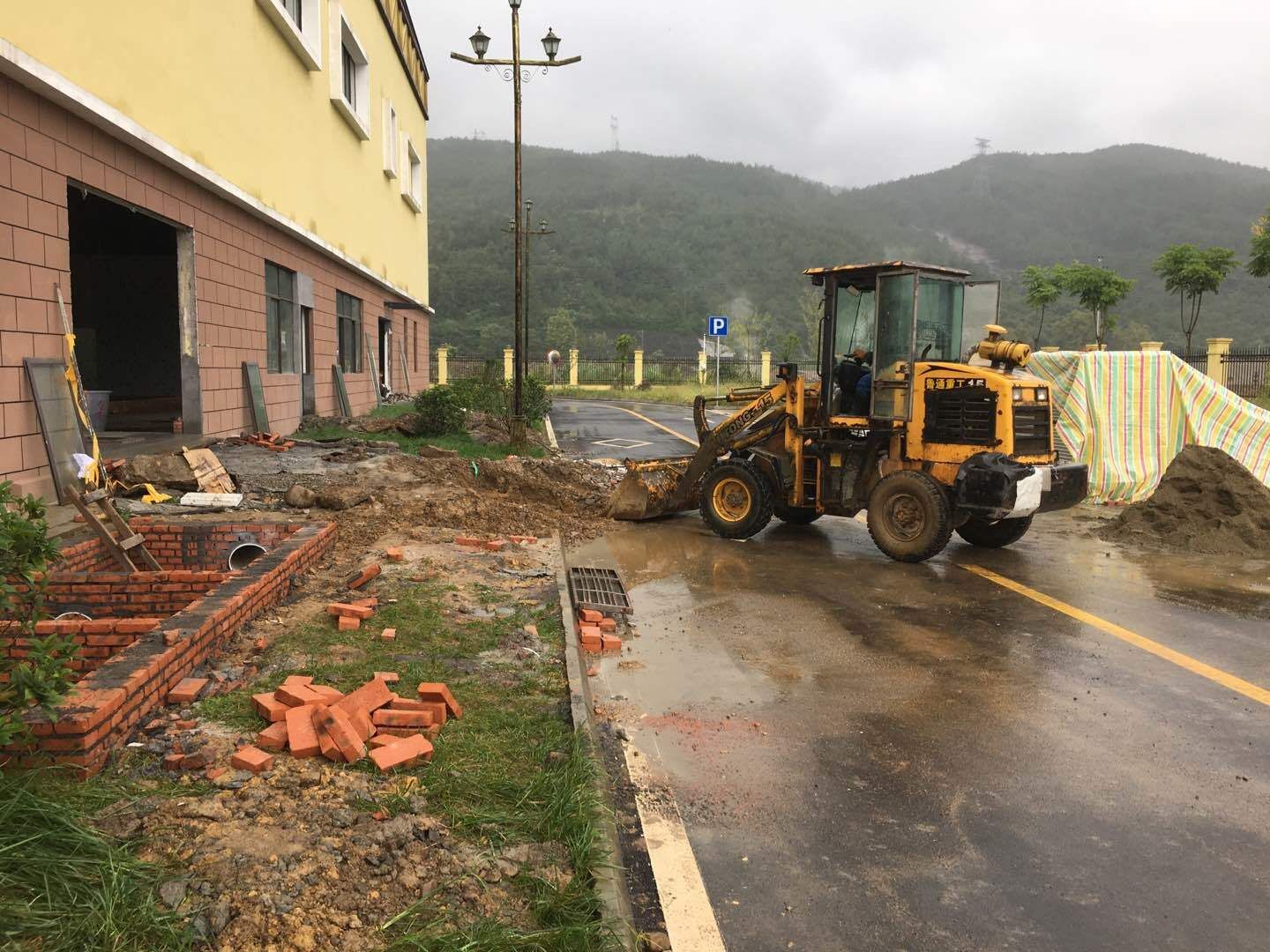

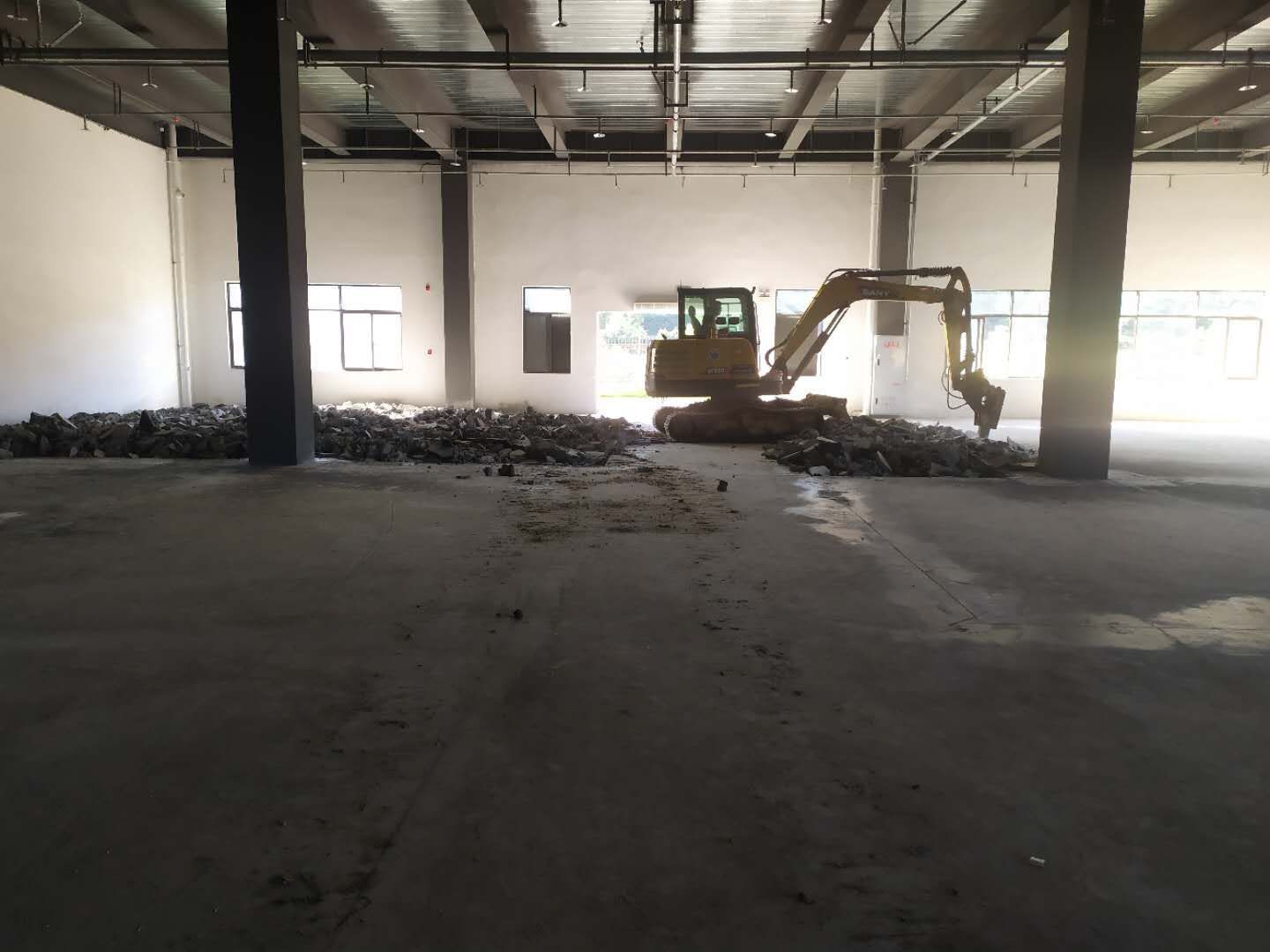

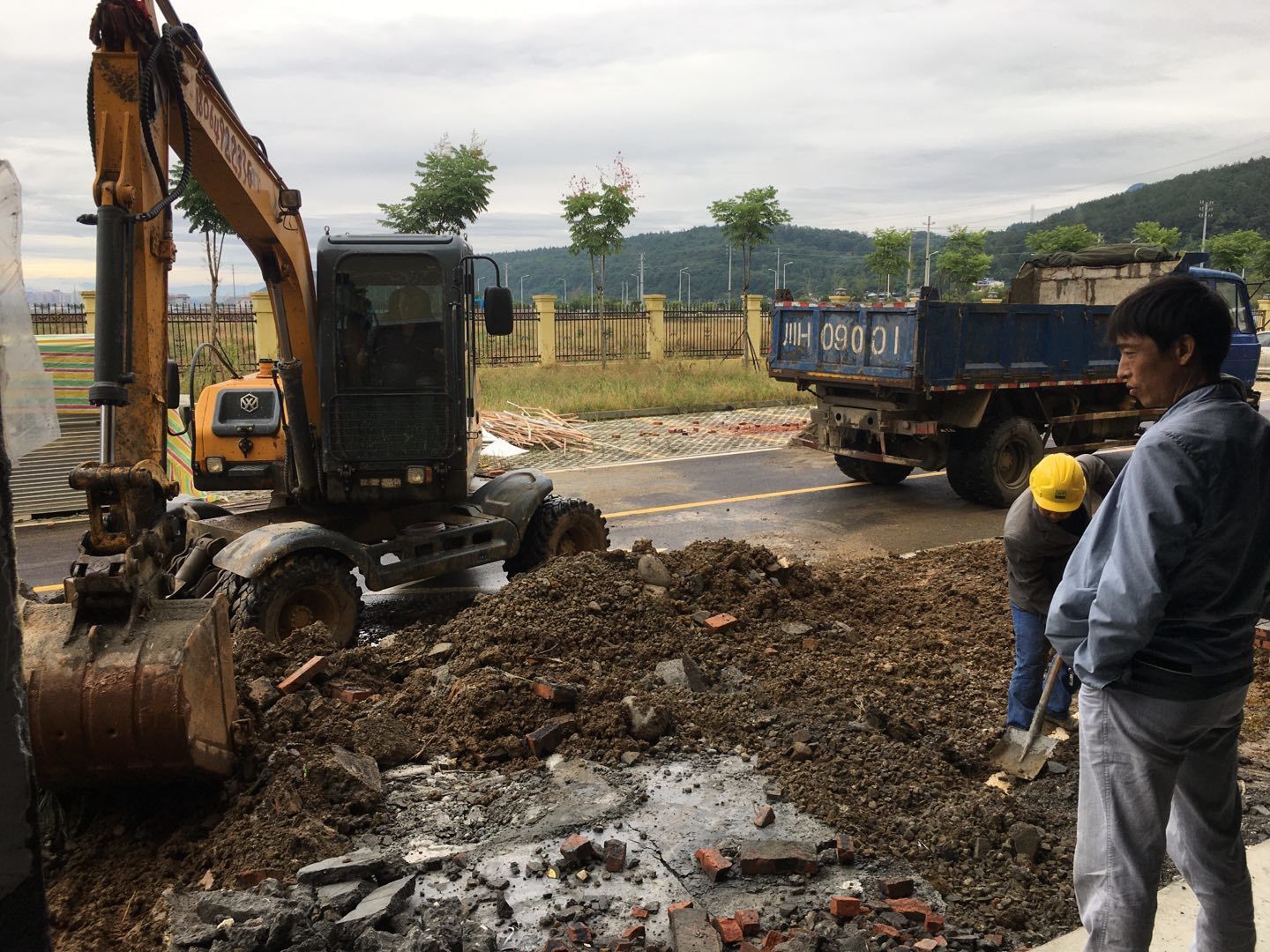

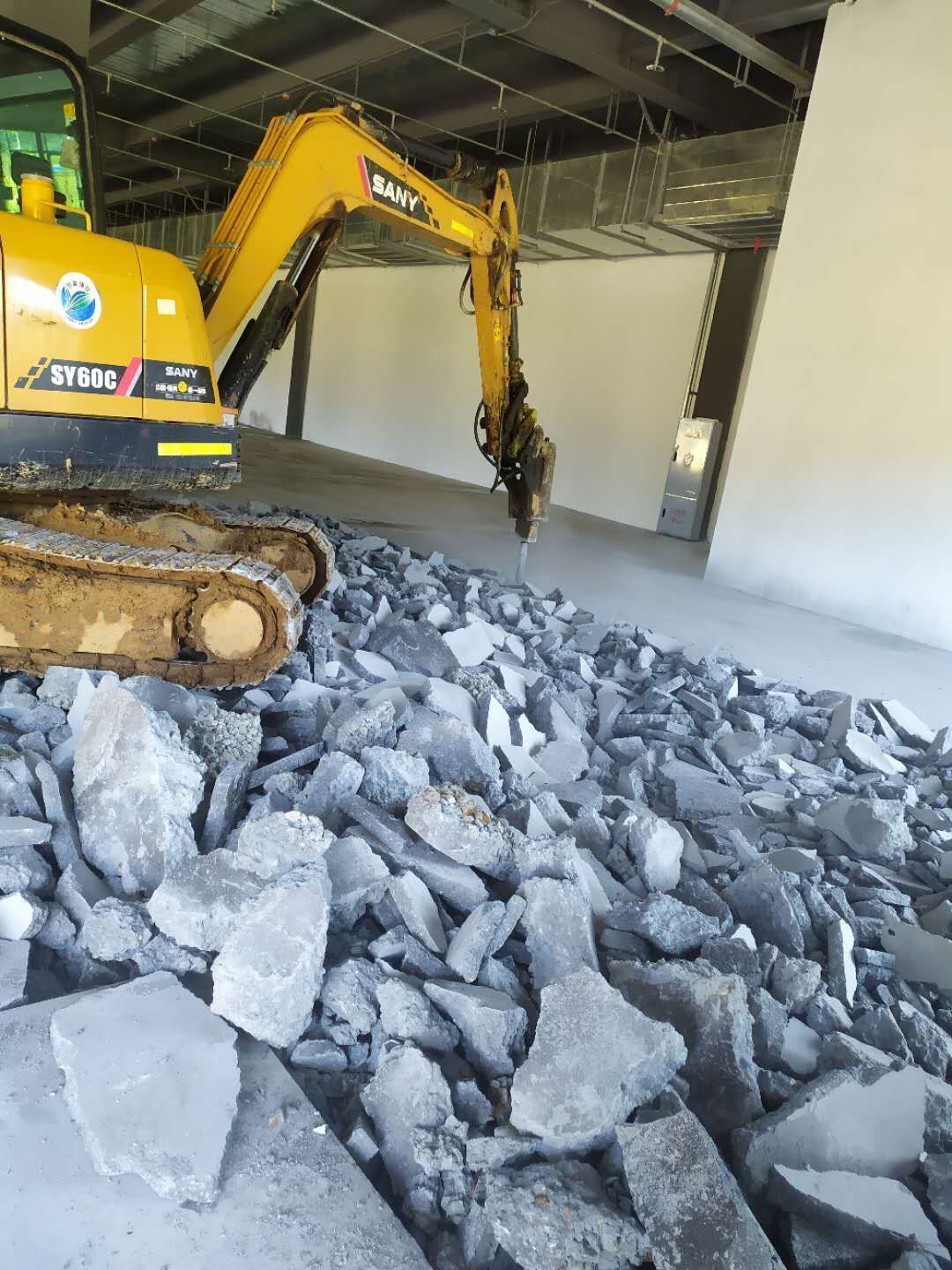

    1、排水溝切縫 2、凍庫地面破碎 3、外墻門洞拆除 4、標磚到場

  • 2020-09-02

    1、車間現場布局放線完成百分之百 2、排水放線完成百分之百 3、切縫完成至百分四十 4、門窗拆除
